Pomiar czasu na produkcji ma sens tylko wtedy, gdy pomaga podejmować lepsze decyzje: ustawić realną normę, wykryć wąskie gardło albo odsiać czynności, które nie dodają wartości. Chronometraż pracy daje właśnie taki materiał, ale pod warunkiem, że mierzy się stabilny proces, a nie przypadkowy dzień z hali. W tym tekście pokazuję, kiedy ta metoda działa najlepiej, jak ją prowadzić krok po kroku i co zrobić z wynikami, żeby nie skończyło się na arkuszu w Excelu.
Najkrócej rzecz ujmując, ten pomiar ma pomagać w realnym sterowaniu produkcją
- Chronometraż najlepiej sprawdza się przy powtarzalnych operacjach manualnych i półautomatycznych.
- Najpierw dzieli się pracę na elementy, potem mierzy serię pełnych cykli, a na końcu wyciąga normę czasu.
- Największą wartość daje wtedy, gdy wynik trafia do planowania, balansowania linii i usuwania strat.
- Metoda nie jest uniwersalna, przy niestabilnym procesie, częstych zmianach asortymentu albo pracy kreatywnej lepiej sprawdzają się inne narzędzia.
- Dobrze wykonany pomiar powinien uwzględniać także przerwy, przygotowanie stanowiska i czynności pomocnicze.
Czym jest ten pomiar i kiedy naprawdę ma sens
Chronometraż to nie tylko stoper przyłożony do operacji. W praktyce chodzi o rozbicie pracy na powtarzalne elementy, zmierzenie ich czasu i sprawdzenie, co naprawdę dzieje się na stanowisku. Dzięki temu da się odróżnić samą czynność dodającą wartość od wszystkiego, co tylko ją otacza, czyli pobierania detalu, sięgania po narzędzie, odkładania wyrobu, kontroli wzrokowej czy krótkich przestojów.
Ja traktuję tę metodę jako narzędzie decyzyjne, a nie ocenę pracownika. Jeśli mam odpowiedzieć, czy operacja trwa za długo, czy linia jest źle zbalansowana, albo czy norma czasu jest jeszcze aktualna, potrzebuję danych z realnego przebiegu pracy. Najlepiej działa to na stanowiskach, gdzie zadanie wraca w podobnej formie wiele razy, a różnice między cyklami nie wynikają z chaosu organizacyjnego, tylko z samej technologii lub organizacji stanowiska.
W materiałach CIOP często wraca ważna myśl: takie badanie najlepiej opracowywać wspólnie z pracownikiem, przełożonym i służbą BHP. To rozsądne podejście, bo bez tego łatwo pomylić rzeczywiste tempo procesu z chwilowym przyspieszeniem albo spowolnieniem wynikającym z warunków na hali.
Jeżeli proces jest niestabilny, ma dużo wyjątków albo każdy produkt wygląda inaczej, sam chronometraż nie rozwiąże problemu. Wtedy najpierw trzeba uporządkować pracę, a dopiero później mierzyć czas. To prowadzi wprost do pytania, jak taki pomiar przeprowadzić bez zniekształceń.
Jak przeprowadzić pomiar krok po kroku
Dobrze wykonany pomiar ma trzy etapy: przygotowanie, obserwację oraz opracowanie wyników. To brzmi prosto, ale właśnie na etapie przygotowania rozstrzyga się, czy cały wysiłek da wartościową normę, czy tylko ładnie wyglądający raport.
- Określ cel badania. Inaczej mierzy się czas po to, by ustawić normę, inaczej po to, by znaleźć stratę na stanowisku, a jeszcze inaczej, gdy problemem jest zbyt długi przezbroj.
- Wybierz reprezentatywne stanowisko i wariant procesu. Nie bierz dnia awarii, pierwszej zmiany po urlopie ani partii z nietypowym detalem. Szukasz obrazu procesu, a nie wyjątków.
- Rozbij operację na elementy. W praktyce opisuję je osobno, na przykład: pobranie detalu, ustawienie, wykonanie ruchu roboczego, kontrola, odłożenie. Dzięki temu widać, gdzie czas naprawdę ucieka.
- Zbierz serię pomiarów. Pojedynczy odczyt niewiele znaczy. Jeśli kolejne cykle różnią się wyraźnie, najpierw szukam przyczyny tej zmienności, a dopiero później liczę normę.
- Odrzuć przypadki oczywiście nietypowe. Awaria narzędzia, brak materiału, interwencja utrzymania ruchu albo błędnie podana partia nie mogą udawać standardu pracy.

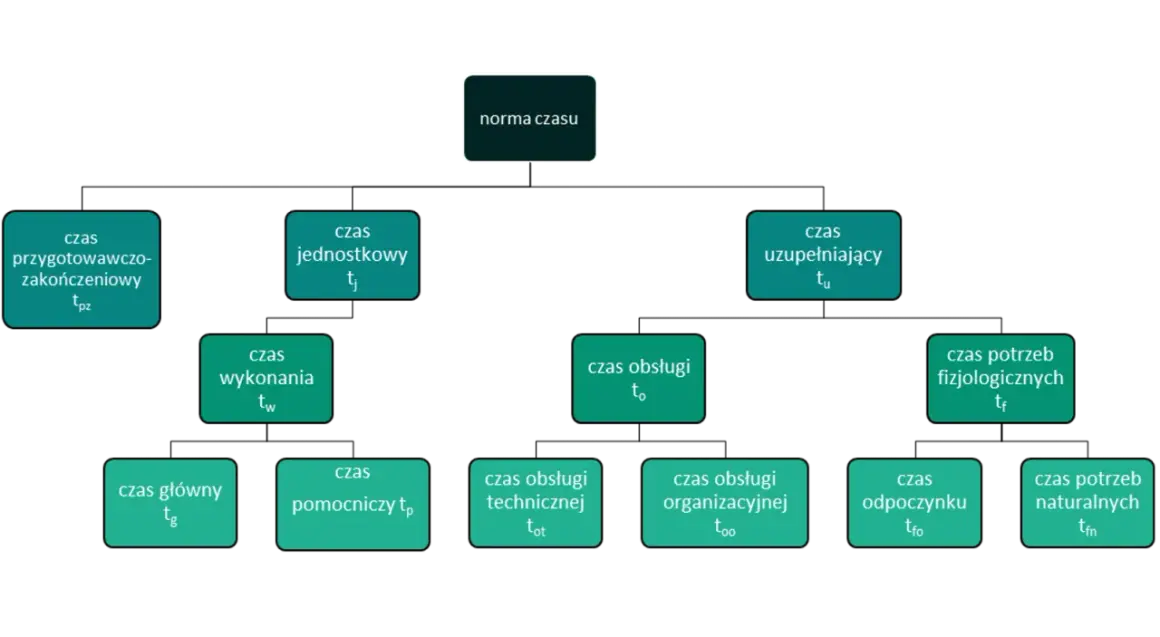

- Policz czas standardowy. Sam średni czas obserwowany to za mało. Do wyniku trzeba dodać uzasadnione dodatki związane z warunkami pracy, zmęczeniem i organizacją stanowiska.
W praktyce największy błąd pojawia się wtedy, gdy ktoś mierzy cały cykl jako jedną liczbę. Taki zapis nic nie mówi o przyczynie strat. Znacznie lepiej od razu widzieć, że 7 sekund zajmuje ruch wartościowy, 5 sekund sięganie po element, a kolejne 4 sekundy oczekiwanie na wolne miejsce odkładcze. Dopiero wtedy można coś realnie poprawić.
Jeśli cykl trwa 40 sekund, a w kolejnym pomiarze 58, nie jest to jeszcze norma, tylko sygnał, że proces wymaga doprecyzowania. Gdy różnica między pomiarami jest duża, lepiej wrócić do organizacji stanowiska niż sztucznie wygładzać dane. Po takim uporządkowaniu można przejść do najważniejszego pytania, czyli co te liczby dają produkcji.
Co taki pomiar mówi o produkcji
Największa wartość chronometrażu pojawia się wtedy, gdy wynik nie zostaje w segregatorze, tylko pracuje dalej. Z dobrze zebranych danych da się zbudować normę czasu, ustawić obciążenie operatorów, policzyć realną przepustowość i porównać różne warianty metody wykonania.
W praktyce używam takiego pomiaru przede wszystkim do czterech rzeczy:
- normowania czasu pracy, gdy trzeba ustalić, ile naprawdę powinno trwać wykonanie operacji;
- balansowania linii, gdy jedno stanowisko czeka na drugie i cały przepływ zwalnia przez jeden punkt;
- planowania produkcji, gdy harmonogram musi opierać się na danych, a nie na szacunkach z poprzedniego miesiąca;
- identyfikacji strat, czyli czynności pomocniczych, nadmiarowych ruchów, zbędnych przerw lub źle zorganizowanego transportu wewnętrznego.
Dobry przykład widać na prostym przeliczeniu. Jeśli usprawnię jedną czynność i skrócę ją o 12 sekund, przy 3 000 sztuk miesięcznie odzyskuję około 10 godzin pracy. To nie jest abstrakcja, tylko konkret, który da się przełożyć na mniejszy koszt jednostkowy, lepszą terminowość albo dodatkową przepustowość bez zatrudniania kolejnej osoby.
Chronometraż pomaga też uporządkować rozmowę między produkcją a technologią. Zamiast mówić ogólnie, że „stanowisko jest wolne”, można pokazać, że 18 procent czasu zajmuje pobranie komponentu z odległego pojemnika, a 9 procent kontrola po wykonaniu operacji. Taka diagnoza jest znacznie bardziej użyteczna niż subiektywne wrażenie, że „ktoś pracuje za wolno”. Kiedy wiemy już, do czego służy ten pomiar, warto porównać go z innymi metodami badania czasu.
Chronometraż, fotografia dnia pracy i obserwacja migawkowa
Te trzy metody bywają ze sobą mylone, a w praktyce odpowiadają na różne pytania. Gdy wybieram narzędzie do analizy, nie pytam najpierw, które brzmi bardziej profesjonalnie, tylko co chcę zobaczyć: dokładny czas operacji, strukturę całej zmiany czy udział poszczególnych czynności w skali większego zespołu.
| Metoda | Kiedy jej używam | Co daje | Ograniczenie |
|---|---|---|---|
| Chronometraż | Przy powtarzalnych operacjach na stanowisku | Dokładny czas elementów pracy i podstawa do normy | Wymaga stabilnego procesu i dobrego opisu czynności |
| Fotografia dnia pracy | Gdy chcę zobaczyć strukturę całej zmiany | Udział pracy, przerw, oczekiwania i czynności pomocniczych | Mniej precyzyjna dla pojedynczej operacji |
| Obserwacja migawkowa | Gdy badam większą grupę stanowisk lub pracowników | Obraz wykorzystania czasu w szerszej skali | Nie nadaje się do dokładnego mierzenia pojedynczego cyklu |
Jeśli chcesz ustawić normę dla jednej operacji, wybierasz chronometraż. Jeśli chcesz zrozumieć, czemu cała zmiana „znika” na przestojach i przenoszeniu materiału, lepsza będzie fotografia dnia pracy. Gdy zależy ci na ogólnym obrazie większego obszaru, sprawdzi się obserwacja migawkowa. Właśnie przez to te metody warto traktować jako uzupełniające się, a nie konkurencyjne.
Po takim porównaniu łatwiej też zobaczyć, skąd biorą się błędy w praktyce. I to właśnie one najczęściej psują cały wysiłek, nawet jeśli pomiar był wykonany starannie. Dlatego następna sekcja jest zwyczajnie kluczowa.
Najczęstsze błędy, które psują wynik
Najwięcej problemów widzę nie w samym liczeniu czasu, tylko w tym, jak ludzie interpretują dane. Jednorazowy pomiar potrafi wyglądać dobrze, ale po chwili okazuje się, że nie nadaje się do wdrożenia, bo nie opisuje rzeczywistego procesu.
- Pomiar jednego cyklu zamiast serii. Jedna obserwacja może być przypadkiem. Dopiero seria pokazuje powtarzalność i rozrzut wyników.
- Mieszanie standardu z wyjątkiem. Awaria, brak komponentu, zła partia lub interwencja utrzymania ruchu nie mogą być podstawą normy.
- Brak podziału operacji na elementy. Jeśli zsumujesz wszystko do jednej liczby, nie znajdziesz źródła strat.
- Pomijanie czynności pomocniczych. Dojazd po materiał, odłożenie wyrobu czy krótkie oczekiwanie na oprzyrządowanie też są częścią rzeczywistego cyklu.
- Ocena pracownika zamiast procesu. To szczególnie groźne, bo buduje opór i zniekształca zachowanie przy kolejnym pomiarze.
- Wdrożenie normy bez pilotażu. Jeżeli norma od razu trafia do rozliczeń, każdy błąd w badaniu zamienia się w konflikt organizacyjny.
Właśnie dlatego dobry chronometraż nie zaczyna się od stopera, tylko od rozmowy o tym, co mierzymy i po co. Gdy cel jest jasny, można dużo łatwiej ustalić, które odchylenia są normalne, a które świadczą o problemie procesu. Taka ostrożność prowadzi do kolejnego kroku, czyli przełożenia wyników na standard pracy.
Jak zamienić wynik w standard pracy i realne usprawnienia
Sam czas obserwowany nie wystarczy. Żeby wynik miał wartość operacyjną, trzeba z niego zbudować standard pracy, czyli opis najlepszego znanego sposobu wykonania zadania wraz z czasem, który można uznać za technicznie uzasadniony.
- Opisz najlepszą metodę wykonania. Zapisz kolejność ruchów, narzędzia, miejsce odkładcze, wymagane czynności kontrolne i wszystkie kroki pomocnicze.
- Przelicz czas obserwowany na czas standardowy. W praktyce uwzględnij dodatki związane z warunkami pracy, zmęczeniem oraz organizacją stanowiska, zamiast opierać się na samym średnim odczycie z pomiaru.
- Wykorzystaj wynik w planowaniu. Dzięki temu łatwiej ustawić obciążenie zmiany, policzyć przepustowość linii i sprawdzić, czy jeden operator nie dźwiga zbyt dużej części obciążenia.
- Sprawdź wynik na pilotażu. Przetestuj standard przez 2-3 tygodnie na jednym stanowisku albo jednej zmianie, a dopiero potem wdrażaj szerzej.
To właśnie tutaj metoda zaczyna zwracać się najszybciej. Jeżeli po pomiarze poprawiasz układ odkładczy, skracasz transport, uprościsz sekwencję ruchów albo usuwasz zbędne oczekiwanie, wynik widać nie tylko w czasie, lecz także w jakości, ergonomii i przewidywalności produkcji. Najlepsze usprawnienia zwykle nie polegają na „przyspieszeniu człowieka”, tylko na zdjęciu z niego czynności, które nie powinny tam w ogóle być.
Na tym etapie nie chodzi już o samą metodę, ale o to, czy umiesz zbudować z niej trwały standard i nie obrócić jej przeciwko ludziom. To prowadzi do ostatniej rzeczy, którą warto mieć z tyłu głowy przed kolejnym pomiarem na hali.
Co warto zapamiętać przed następnym pomiarem na hali
Jeśli miałbym zostawić jedną praktyczną zasadę, brzmiałaby tak: mierz proces, nie wrażenie. Zacznij od jednego stabilnego stanowiska, rozbij operację na elementy i sprawdź serię cykli, zanim zaczniesz mówić o normie albo wydajności. To prostsze niż naprawianie źle zebranych danych po fakcie.
- Najpierw ustal cel, potem dopiero wybierz metodę.
- Nie udawaj, że wyjątek jest standardem.
- Uwzględniaj czynności pomocnicze, bo one często tworzą największą stratę.
- Wynik pokaż ludziom, którzy faktycznie wykonują pracę, bo bez ich wiedzy łatwo przeoczyć realne ograniczenia stanowiska.
- Jeżeli potrzebujesz obrazu całej zmiany, dołóż fotografię dnia pracy albo obserwację migawkową zamiast rozciągać sam chronometraż poza jego sens.
Dobry pomiar czasu nie jest celem samym w sobie. Jest prostym sposobem, by produkcja zaczęła opierać się na danych, a nie na wrażeniu. Jeśli zrobisz go porządnie, szybko zobaczysz, które minuty naprawdę można odzyskać, a które są po prostu ceną technologii.
