Produkcja na zamówienie ma sens wtedy, gdy firma chce sprzedawać dokładnie to, czego potrzebuje klient, zamiast zamrażać kapitał w magazynie i liczyć na sprzedaż „kiedyś”. W praktyce taki model zmienia wszystko: planowanie, zakupy, przezbrojenia, kontrolę jakości i termin dostawy. Poniżej rozkładam temat na konkrety, tak żeby łatwiej ocenić, kiedy ten sposób działania naprawdę pomaga, a kiedy zaczyna generować chaos i koszt.
Najważniejsze rzeczy, które trzeba wiedzieć o tym modelu
- W tym układzie zamówienie klienta uruchamia planowanie, więc sprzedaż i produkcja muszą pracować na tych samych danych.
- Największe ryzyka to zbyt optymistyczny termin, brak materiału i niedoszacowane przezbrojenia.
- Model najlepiej działa przy dużej zmienności asortymentu, krótkich seriach i wyższej wartości jednostkowej produktu.
- Marżę trzeba liczyć po doliczeniu kontroli jakości, pakowania, logistyki i kosztu niezgodności.
- Przy małych seriach największą przewagę daje dobra identyfikowalność partii i prosty, ale konsekwentny system kontroli.
Czym jest produkcja pod konkretne zamówienie
W najprostszym ujęciu chodzi o wytwarzanie dopiero wtedy, gdy klient złoży zamówienie albo potwierdzi specyfikację. To odróżnia taki model od produkcji na magazyn, w której najpierw buduje się zapas, a dopiero później szuka odbiorcy. W praktyce nie zawsze oznacza to start od zera: część firm trzyma na stanie półprodukty, standardowe komponenty albo materiały krytyczne, a dopiero końcowy montaż, konfekcjonowanie lub obróbkę uruchamia pod konkretne zlecenie.
Ten model widzę najczęściej tam, gdzie produkt jest zbyt zróżnicowany, by opłacało się go trzymać w gotowych wersjach. Tak działa wiele firm z branży metalowej, stolarki, opakowań, automatyki, mebli czy krótkich serii przemysłowych. Im większa personalizacja, tym mniejszy sens ma zamrażanie gotowego wyrobu na półce. Z drugiej strony rośnie znaczenie danych: lista materiałowa, wersja technologiczna, termin dostawy i wymagania jakościowe muszą być spójne od początku.
Ja patrzę na ten model jak na świadomy kompromis. Firma oddaje część wygody magazynowej, ale zyskuje lepsze dopasowanie do potrzeb klienta, mniejsze ryzyko nadwyżek i większą kontrolę nad tym, co naprawdę sprzedaje. To prowadzi wprost do pytania, kiedy taki układ daje przewagę, a kiedy zaczyna spowalniać cały zakład.
Kiedy ten model daje przewagę, a kiedy hamuje firmę
Największa przewaga pojawia się wtedy, gdy asortyment jest zmienny, zamówienia mają różne warianty, a koszt pomyłki magazynowej jest wysoki. W takim środowisku produkcja pod zlecenie zmniejsza ryzyko zalegania towaru, ułatwia dopasowanie specyfikacji i poprawia relację z klientem, który nie chce kupować kompromisu. Dobrze działa też przy produktach droższych, projektowych lub wykonywanych w krótkich seriach, gdzie każdy wariant ma znaczenie.
| Sytuacja | Dlaczego ten model pasuje | Na co uważać |
|---|---|---|
| Duża personalizacja produktu | Każde zamówienie ma inną specyfikację, więc magazyn gotowych wyrobów szybko traci sens | Łatwo o błędy w wersjach i dokumentacji |
| Krótkie serie i częste zmiany | Firma lepiej zarabia na elastyczności niż na skali | Przezbrojenia mogą zjadać czas i marżę |
| Produkt o wysokiej wartości jednostkowej | Kapitał nie zamraża się w zapasie, który może długo czekać na kupca | Trzeba precyzyjnie liczyć koszt opóźnienia |
| Stabilny, powtarzalny popyt | Model na magazyn bywa prostszy i tańszy operacyjnie | Pełne przejście na zlecenia często nie ma tu sensu |
Jeśli 70-80% obrotu robi kilka bardzo podobnych produktów, zwykle lepiej zbudować model hybrydowy niż iść w pełną indywidualizację. Wtedy najlepiej działa układ: standardowe komponenty na stan, a finalne dopasowanie pod zamówienie. Taki kompromis pozwala utrzymać rozsądny poziom terminów bez rozbudowy magazynu do absurdalnych rozmiarów.
Ważne jest też pytanie o obciążenie hali. Jeśli przezbrojenia są częste i zajmują więcej niż około 10-15% czasu zmiany na krytycznym gnieździe, ten model zaczyna wymagać dyscypliny w sekwencjonowaniu zleceń. To właśnie planowanie decyduje, czy elastyczność będzie atutem, czy źródłem kosztu.

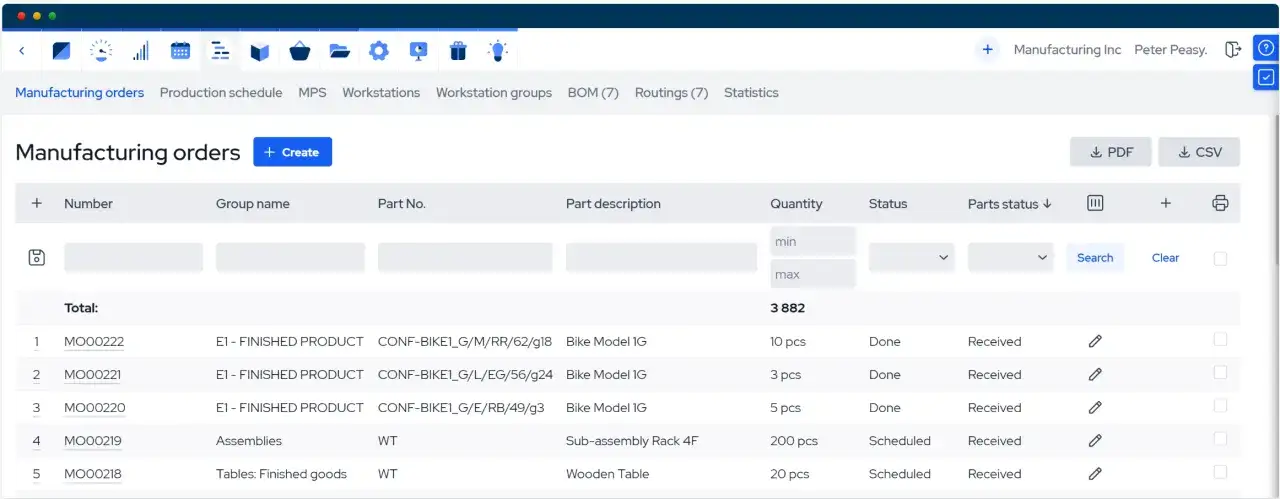

Jak ustawić planowanie, żeby termin był realny
W dobrze poukładanej firmie zamówienie klienta nie trafia od razu „na maszynę”. Najpierw musi przejść przez weryfikację danych, dostępności materiału, obciążenia zasobów i realnego terminu. Właśnie tu najczęściej powstaje różnica między obietnicą sprzedaży a tym, co da się dowieźć bez nerwów. W dokumentacji systemów planistycznych zwraca się uwagę, że w środowisku make-to-order zamówienie klienta uruchamia planowanie, a nie odwrotnie. To dobra zasada również poza ERP.
Od oferty do zlecenia na halę
Ja zaczynam od trzech pytań: czy specyfikacja jest kompletna, czy mamy materiały i czy gniazdo, które ma wykonać zlecenie, nie jest już przeciążone. Dopiero potem warto zamykać termin. Jeśli sprzedaż obiecuje datę bez potwierdzenia tych elementów, produkcja zwykle płaci za to nadgodzinami albo ekspresowymi dostawami.
Bufory, które naprawdę pomagają
Bufor nie jest oznaką słabego planowania, tylko uczciwym przyznaniem, że w realnej fabryce zawsze pojawi się zmienność. W praktyce sens ma przede wszystkim bufor na materiały krytyczne, na wąskie gardła i na transport międzyoperacyjny. Dla części zamówień wystarczy 1 dzień roboczy rezerwy, przy bardziej złożonych procesach rozsądne bywa 10-15% lead time’u. Ważne, żeby bufor był świadomy, a nie ukryty w chaosie komunikacji.
Przeczytaj również: Planowanie zapotrzebowania materiałowego - Koniec z przestojami?
Jedno źródło danych dla sprzedaży i produkcji
Jeżeli handlowiec, technolog i magazyn pracują na trzech różnych wersjach arkusza, termin przestaje być wiarygodny. Dobre planowanie wymaga jednego źródła prawdy: aktualnej listy materiałowej, potwierdzonych wersji technologicznych i jasnej informacji o zmianach. Bez tego nawet najlepszy harmonogram staje się tylko ładnym dokumentem.
Gdy ten przepływ działa, łatwiej przejść do drugiego krytycznego obszaru, czyli kosztu. A właśnie tam wiele firm traci marżę, mimo że na papierze zamówienie wyglądało atrakcyjnie.
Jak liczyć koszt i termin bez zgadywania
W krótkich seriach największym błędem jest patrzenie tylko na cenę materiału i czas pracy operatora. Rzeczywisty koszt zlecenia obejmuje też przezbrojenie, narzędzia, kontrolę jakości, pakowanie, transport, braki, poprawki i ryzyko opóźnienia. Jeśli ktoś wycenia tylko główną operację, bardzo łatwo pokazuje klientowi cenę, która wygląda dobrze w ofercie, ale nie zostawia miejsca na marżę.
| Składnik kosztu | Co trzeba uwzględnić | Typowy błąd |
|---|---|---|
| Materiał | Cena zakupu, odpady, tolerancja na brak | Liczenie tylko nominalnej ilości |
| Przezbrojenie | Czas postoju, przygotowanie narzędzi, ustawienie maszyny | Traktowanie go jako „niewidocznego” kosztu |
| Robocizna | Czas pracy operatorów, nadzór, wsparcie technologiczne | Pomijanie czasu pomocniczego |
| Kontrola jakości | Punkty kontrolne, pomiary, dokumentacja, akceptacja pierwszej sztuki | Oszczędzanie na kontroli przy krótkich seriach |
| Logistyka | Pakowanie, etykiety, kompletacja, transport wewnętrzny i zewnętrzny | Zakładanie, że „jakoś się to spakuje” |
| Ryzyko | Poprawki, reklamacje, ekspresowy transport, zmiana projektu | Brak rezerwy finansowej na odchylenia |
W praktyce dobrze działa prosta zasada: termin technologiczny liczę osobno, a termin obiecany klientowi jeszcze osobno. Ten drugi powinien uwzględniać rezerwę na przynajmniej jedną nieplanowaną korektę po drodze. Przy małych seriach nawet 20-30 minut dodatkowego przezbrojenia potrafi zmienić opłacalność całego zlecenia, zwłaszcza gdy w kolejce czekają inne pilne zamówienia.
Najbardziej użyteczna jest tu dyscyplina w kalkulacji. Jeśli zlecenie wymaga trzech przezbrojeń po 20 minut, to nie jest „tylko godzina”, ale godzina utraconej dostępności zasobu, która może kosztować więcej niż sam materiał. To prowadzi bezpośrednio do jakości, bo im bardziej dynamiczne zlecenia, tym łatwiej o pomyłkę, której nie wychwyci się na końcu.
Jak utrzymać jakość przy małych seriach i częstych zmianach
Przy produkcji jednostkowej albo krótkoseryjnej jakość trzeba projektować w procesie, a nie ratować inspekcją końcową. Najlepiej działa podejście oparte na punktach krytycznych: kontrola pierwszej sztuki, weryfikacja po zmianie materiału, szybki pomiar parametrów krytycznych i jasna ścieżka akceptacji odchyłek. To znacznie lepsze niż sprawdzanie wszystkiego po równo, bo nie marnuje czasu na elementy mało ryzykowne.
Warto też mocno pilnować identyfikowalności partii, czyli możliwości odtworzenia, z jakiego materiału, na jakiej maszynie i na której zmianie powstał wyrób. Gdy pojawia się reklamacja, taka informacja skraca analizę przyczyny i pozwala zawęzić problem do konkretnego zlecenia, a nie do całego tygodnia produkcji. W małych seriach to robi ogromną różnicę, bo jedna pomyłka potrafi zepsuć wynik finansowy całego dnia.
- Kontroluj pierwszą sztukę zawsze po zmianie ustawień, materiału lub operatora.
- Ogranicz liczbę punktów kontrolnych do 3-5 krytycznych miejsc, zamiast mnożyć biurokrację.
- Zapisuj parametry, które naprawdę wpływają na zgodność wyrobu, a nie wszystko „na wszelki wypadek”.
- Trzymaj wzory etykiet, kart kontroli i instrukcji w jednej wersji obowiązującej na hali.
Takie podejście pozwala utrzymać kontrolę bez spowalniania przepływu. A kiedy jakość i planowanie zaczynają działać razem, można spokojniej spojrzeć na błędy, które najczęściej psują rentowność całego modelu.
Najczęstsze błędy, które psują rentowność
Najczęściej problem nie leży w samej idei, tylko w zbyt optymistycznym wdrożeniu. Firmy zakładają, że wystarczy przenieść sprzedaż do systemu i dodać kilka reguł planowania. W praktyce trzeba jeszcze uporządkować wersje produktu, zasady zatwierdzania zmian i odpowiedzialność za termin. Bez tego chaos bardzo szybko wraca, tylko w bardziej cyfrowej formie.
- Obietnica terminu bez potwierdzenia materiału - sprzedaż zamyka datę, a zakupy dopiero później szukają dostępności.
- Niedoszacowane przezbrojenia - kilka pozornie drobnych zmian technicznych potrafi zjeść marżę.
- Za szeroki katalog wariantów - każdy dodatkowy wariant komplikuje plan, dokumentację i kontrolę jakości.
- Brak standardu zmian konstrukcyjnych - klient zamawia jedną wersję, a hala pracuje na innej.
- Rozdzielone dane między działami - magazyn, produkcja i sprzedaż nie widzą tego samego obrazu zlecenia.
Jeśli miałbym wskazać jeden błąd najdroższy w skutkach, to byłoby nim obiecywanie klientowi terminu bez pełnej weryfikacji obciążenia i materiału. To nie tylko koszt ekspresowych dostaw. To także utrata zaufania, a ono w produkcji B2B jest często trudniejsze do odbudowania niż sama marża.
Dlatego przed skalowaniem modelu warto sprawdzić nie tylko, czy firma potrafi wykonać jedno zlecenie, ale czy umie wykonać dziesięć podobnych zleceń bez utraty kontroli.
Co warto dopiąć, zanim model zacznie skalować się bez chaosu
Jeżeli firma chce rozwijać ten model, zaczynam od trzech rzeczy: wspólnego obrazu danych, jasnej odpowiedzialności za termin i prostych reguł priorytetyzacji zleceń. Bez tego każda nowa sprzedaż dokłada tylko więcej napięcia. Z dobrym fundamentem ta sama sprzedaż staje się jednak przewidywalna, a to w produkcji zwykle daje większy efekt niż kolejny kosztowny zakup maszyny.
- Ustal jeden standard nazewnictwa produktów, wersji i materiałów.
- Oddziel wycenę zleceń standardowych od niestandardowych, zamiast wrzucać wszystko do jednego koszyka.
- Mierz terminowość wysyłek, odchylenie marży, czas przezbrojeń i udział braków.
- Trzymaj zapas tylko dla komponentów krytycznych, a nie dla całego asortymentu.
- Wprowadzaj zmianę konstrukcyjną dopiero po jej formalnym zatwierdzeniu przez wszystkie strony.
W dobrze poukładanej firmie ten model nie jest walką z chaosem, tylko sposobem na lepsze wykorzystanie zasobów i lepszą obsługę klienta. Jeśli proces, dane i kontrola jakości są spójne, elastyczna produkcja przestaje być ryzykowna, a zaczyna być po prostu bardziej opłacalna niż trzymanie nadmiaru towaru na półce.
