W produkcji dobrze ułożony plan decyduje nie tylko o terminach, ale też o zapasach, przezbrojeniach i nerwach na hali. W praktyce metody planowania trzeba dopasować do tego, czy firma pracuje seryjnie, jednostkowo, czy w środowisku częstych zmian. Poniżej pokazuję, które podejścia naprawdę się sprawdzają, kiedy dają przewagę, a kiedy lepiej ich nie forsować na siłę.
Najważniejsze decyzje, zanim wybierzesz sposób planowania
- Plan to nie to samo co harmonogram - najpierw trzeba rozdzielić poziom strategiczny, taktyczny i operacyjny.
- MRP działa dobrze tam, gdzie dane o materiałach i strukturach wyrobu są aktualne.
- Kanban i heijunka najlepiej wspierają stabilny, powtarzalny przepływ.
- Gantt pomaga widzieć kolejność zadań, ale nie rozwiązuje problemów z danymi i zasobami.
- APS ma sens przy wielu ograniczeniach, lecz wymaga dojrzałej organizacji i porządnych danych wejściowych.
- Najczęściej wygrywa nie najbardziej rozbudowane narzędzie, tylko takie, które da się utrzymać codziennie bez ręcznego gaszenia pożarów.

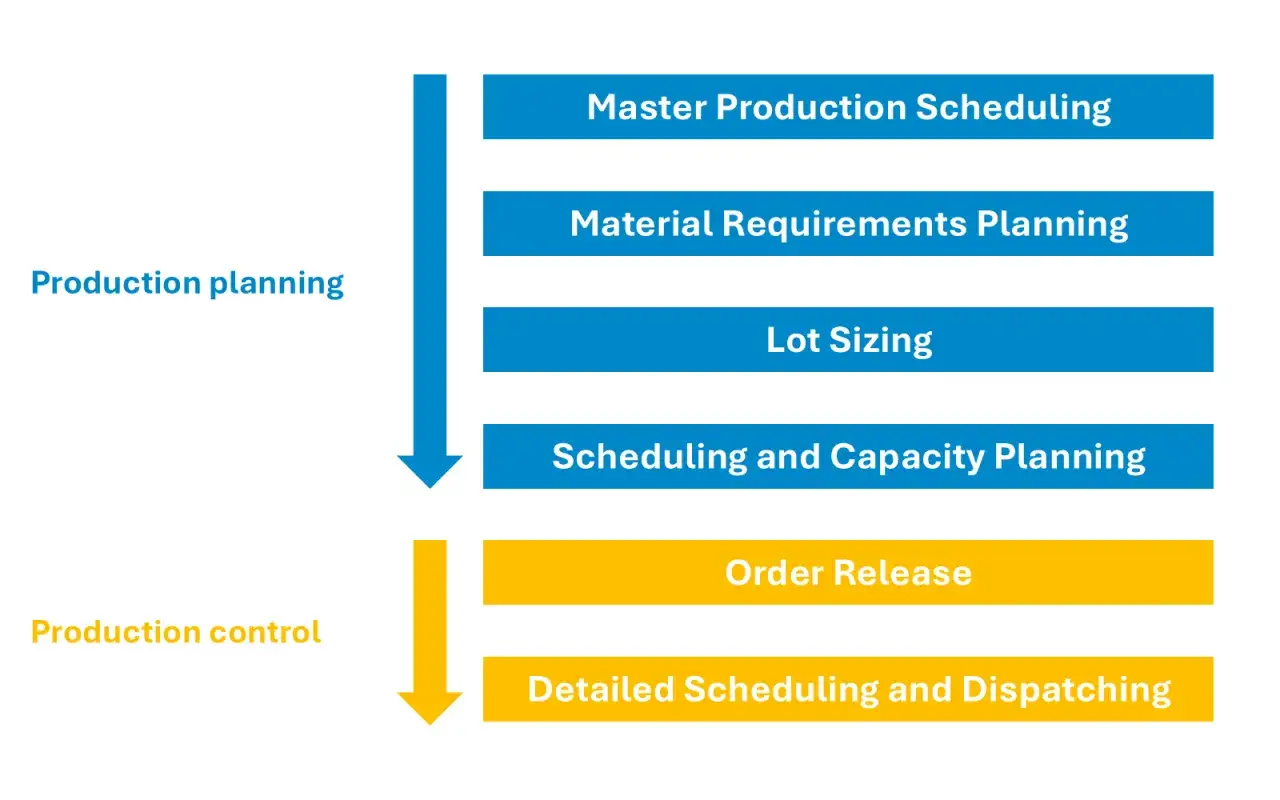

Na czym naprawdę polega dobre planowanie produkcji
W produkcji planowanie nie polega na „wrzuceniu zleceń do kalendarza”. Najpierw ustala się, co firma ma dowieźć, potem sprawdza, czy ma do tego materiały, ludzi i moce, a dopiero na końcu układa kolejność zadań. W praktyce rozróżniam trzy warstwy: plan strategiczny, taktyczny i operacyjny, bo bez tego zespół zwykle miesza cele roczne z dziennym harmonogramem.
Najwięcej problemów widzę wtedy, gdy plan staje się życzeniem. Jeśli popyt, czasy przezbrojeń, dostępność maszyn i stan magazynu nie są aktualne, nawet dobre narzędzie tylko elegancko opisze chaos. Dlatego punkt wyjścia jest prosty: plan ma być wykonalny, a nie efektowny.
- Poziom strategiczny odpowiada za kierunek: zdolności, inwestycje, portfolio wyrobów i politykę zapasów.
- Poziom taktyczny rozpisuje obciążenie na tygodnie i miesiące oraz porządkuje dostępność zasobów.
- Poziom operacyjny dotyczy kolejności zleceń, przezbrojeń, awarii i szybkich korekt na hali.
Jeśli te trzy warstwy są pomieszane, planowanie zaczyna przypominać reagowanie na kryzysy zamiast sterowania procesem. Skoro widać już, gdzie leży problem, przejdźmy do metod, które najczęściej pomagają go opanować.

Najpraktyczniejsze podejścia do planowania w produkcji
Jeśli mam wskazać rozwiązania, które najczęściej realnie pomagają, zaczynam od MRP, Kanbana, heijunki, wykresu Gantta, APS i podejścia opartego na wąskim gardle. Każde z nich rozwiązuje inny problem, dlatego pytanie nie brzmi „które jest najlepsze”, tylko „które jest najlepsze dla tej konkretnej produkcji”.
Jak podaje SAP, MRP przelicza plan produkcji na zapotrzebowanie materiałowe. To dobre rozwiązanie tam, gdzie kluczowe są struktury wyrobu, stany magazynowe i terminowość dostaw komponentów, ale sensownie działa tylko przy porządnych danych wejściowych.
Z kolei Lean Enterprise Institute Polska opisuje heijunkę jako poziomowanie produkcji, czyli wygładzanie wariantów i wolumenu. To metoda mniej widowiskowa niż Kanban, ale bardzo skuteczna tam, gdzie nadmiar szczytów niszczy stabilność procesu.
| Metoda | Do czego służy | Gdzie działa najlepiej | Ograniczenia |
|---|---|---|---|
| MRP | Wylicza zapotrzebowanie materiałowe na podstawie planu i struktury wyrobu. | Produkcja seryjna, zależności materiałowe, wiele komponentów. | Silnie zależy od jakości danych i aktualnych stanów magazynowych. |
| Kanban | Steruje przepływem przez sygnał pobrania i limity pracy w toku. | Powtarzalne procesy, stabilny popyt, krótkie i średnie serie. | Słabiej radzi sobie przy dużej zmienności i częstych wyjątkach. |
| Heijunka | Poziomuje mix i wolumen produkcji, żeby wygładzić obciążenie. | Linie o regularnym popycie i potrzebie równomiernego obciążenia. | Wymaga dyscypliny, przewidywalności i dobrej synchronizacji procesów. |
| Gantt | Pokazuje kolejność zadań w czasie i ułatwia wizualną kontrolę harmonogramu. | Produkcja jednostkowa, krótkie serie, szyba kontrola kolejności. | Szybko traci aktualność przy dużej liczbie zmian i zależności. |
| TOC i DBR | Planują wokół wąskiego gardła, czyli zasobu ograniczającego przepływ. | Procesy z jednym wyraźnym ograniczeniem mocy. | Wymagają dobrego zidentyfikowania gardła i ochrony jego czasu pracy. |
| APS | Optymalizuje harmonogram z uwzględnieniem ograniczeń zasobów. | Złożone środowiska, wiele maszyn, częste zmiany priorytetów. | Wymaga dojrzałych danych, integracji i gotowości organizacji do pracy według reguł. |
W praktyce najczęściej nie wybiera się jednej metody „na zawsze”. Lepszy efekt daje połączenie kilku podejść, na przykład MRP do materiałów, Kanbana do powtarzalnych przepływów i Gantta do krótkoterminowej kontroli zleceń. To właśnie mieszanie poziomów planowania zwykle odróżnia solidny system od ładnie wyglądającego arkusza.
Sam wybór narzędzia jednak nie wystarcza, bo inna logika sprawdza się przy krótkich seriach, a inna przy produkcji na zamówienie. Dlatego teraz przechodzę do dopasowania metody do rodzaju procesu.
Jak dobrać sposób pracy do rodzaju produkcji
Najpierw dzielę produkcję według tego, jak bardzo powtarzalna jest praca, jak często zmienia się asortyment i jak duża jest presja terminowa. To lepsze niż zaczynanie od modnego narzędzia, bo ta sama metoda może dać świetny wynik w jednym zakładzie i kompletnie się rozsypać w innym.
| Rodzaj produkcji | Co zwykle działa | Na co uważać |
|---|---|---|
| Jednostkowa i projektowa | Gantt, APS, planowanie zasobów i kontrola kamieni milowych. | Za dużo automatyzacji na początku daje pozór kontroli, ale nie skraca realizacji. |
| Małoseryjna | APS, Kanban dla powtarzalnych komponentów, jasne reguły priorytetów. | Bez dyscypliny w danych plan zamienia się w serię ręcznych poprawek. |
| Seryjna powtarzalna | MRP, Kanban, standardy ustawień i stabilny takt czasu. | Największym ryzykiem są nieaktualne czasy i błędne stany magazynowe. |
| Masowa i przepływowa | Heijunka, Kanban, kontrola obciążenia i poziomowanie wolumenu. | Duże wahania popytu wymagają buforów i świadomego zarządzania zapasem. |
| Produkcja na zamówienie | Planowanie obciążenia, sterowanie terminami, priorytety według wąskiego gardła. | Forecast bywa mniej ważny niż realna dostępność zasobów i materiałów. |
Takt czasu to tempo, w jakim produkt powinien schodzić z procesu, żeby nadążyć za popytem. Gdy linia pracuje daleko od taktu, rosną albo nadprodukcja, albo opóźnienia, więc to jedno z pierwszych wskazań, które sprawdzam przy ocenie dojrzałości planowania.
Jeżeli firma ma wysoki miks wyrobów i często zmienia priorytety, największą wartość daje planowanie z uwzględnieniem ograniczeń, a nie tylko dat zleceń. Z tego wynika prosta zasada: im mniej stabilny proces, tym większe znaczenie mają reguły kolejności, a nie sam kalendarz.
Skoro wiadomo już, co pasuje do danego typu produkcji, warto przejść do wdrożenia, bo właśnie tam większość firm traci najwięcej czasu i pieniędzy.
Jak wdrożyć plan bez chaosu
Nie wdrażałbym żadnego podejścia od razu na całym zakładzie. Najpierw wybieram jeden obszar, najlepiej rodzinę wyrobów z czytelnym przepływem, bo wtedy szybciej widać, czy problem leży w danych, w procesie czy w samej metodzie.
- Porządkuję dane wejściowe - zestawienie materiałowe, marszruty, czasy przezbrojeń, dostępność maszyn, stany magazynowe i zlecenia w toku.
- Ustalam horyzonty planu - osobno dla najbliższych dni, kilku tygodni i dłuższego obciążenia zasobów.
- Definiuję reguły priorytetów - na przykład termin klienta, znaczenie wąskiego gardła, koszt przezbrojenia albo dostępność komponentów.
- Wybieram jeden obszar pilotażowy - mały zakres pozwala szybciej wyłapać błędy i nie rozlewa ich na cały zakład.
- Ustalam wskaźniki kontroli - terminowość zleceń, OTIF (dostarczone na czas i w pełni), poziom WIP, realizację planu dziennego i liczbę nagłych zmian.
- Robię stały przegląd odchyleń - plan nie ma być idealny, ma być aktualizowany na podstawie realnych danych i reakcji procesu.
Jakie dane muszą się zgadzać
Najbardziej niedoceniany element to jakość danych podstawowych. Jeśli struktura wyrobu jest błędna, czas przezbrojenia wpisano „na oko”, a stan magazynu nie zgadza się z rzeczywistością, nawet dobry system zaczyna produkować błędne decyzje. Wtedy organizacja nie ma problemu z planowaniem, tylko z wiarygodnością informacji.
Przeczytaj również: Teoria Ograniczeń - Zrozum i pokonaj wąskie gardła biznesu
Jakie wskaźniki mają sens
- Terminowość zleceń - pokazuje, czy plan realnie dowozi wynik.
- WIP - praca w toku, czyli ile półproduktów czeka między operacjami.
- Realizacja planu dziennego - pomaga ocenić, czy harmonogram jest wykonalny.
- Czas przezbrojeń - często właśnie on ogranicza przepustowość bardziej niż sama wydajność maszyny.
Jeżeli po kilku tygodniach pilotażu plan nadal wymaga ręcznej korekty kilka razy dziennie, zwykle problemem jest albo zbyt wysoki poziom szczegółowości, albo słabe dane wejściowe. To sygnał, że trzeba uprościć model zamiast dokładać kolejne reguły. I tu dochodzimy do błędów, które najczęściej psują sensowny projekt.
Błędy, które psują nawet sensowny harmonogram
W praktyce najdroższe nie są same metody, tylko błędy w ich użyciu. W wielu firmach widzę podobny wzorzec: narzędzie jest poprawne, ale sposób pracy z nim już nie.
- Planowanie bez aktualnych danych - błędne BOM-y, nieaktualne stany i niepewne czasy operacji niszczą wiarygodność całego procesu.
- Zbyt szczegółowy plan na zbyt długi okres - im dalej w przyszłość, tym większa zmienność; rozpisywanie wszystkiego co do godziny zwykle kończy się ręcznymi zmianami.
- Ignorowanie wąskiego gardła - można poprawić kilka obszarów, a i tak nic nie przyspieszy, jeśli jeden zasób blokuje przepływ.
- Brak buforów tam, gdzie są potrzebne - zero zapasu brzmi ambitnie, ale w realnej produkcji często prowadzi do przestojów.
- Mylenie harmonogramu z listą życzeń - plan musi uwzględniać dostępność ludzi, przezbrojenia, awarie i ograniczenia materiałowe.
- Ręczne korygowanie wszystkiego bez reguł - jeśli każdy kierownik inaczej przesuwa priorytety, system traci spójność i przestaje być sterowalny.
- Oddzielenie planowania od utrzymania ruchu - awarie i przeglądy techniczne powinny być częścią planu, a nie zaskoczeniem na koniec zmiany.
Nie chodzi o to, by plan był idealny, tylko by był odporny na zakłócenia i zrozumiały dla ludzi, którzy z niego korzystają. Jeśli to działa, zespół przestaje gasić pożary i zaczyna sterować przepływem, a to w produkcji robi największą różnicę. Zostaje jeszcze jedno pytanie: po czym poznać, że wybrany model naprawdę pomaga?
Jak sprawdzić, czy wybrany model naprawdę działa
Najprostszy test jest praktyczny: po wdrożeniu powinno być mniej nagłych zmian, mniej chaosu na hali i mniej zaskoczeń w terminach. Jeśli rośnie przewidywalność, spada liczba ekspresowych korekt, a ludzie rzadziej pytają „co dziś jest najważniejsze?”, to znaczy, że plan zaczyna pracować na firmę, a nie przeciwko niej.
- Plan jest czytelny - operator, planista i kierownik rozumieją te same priorytety.
- Dane się zgadzają - to, co widzisz w systemie, odpowiada temu, co dzieje się na produkcji.
- Przepływ jest stabilniejszy - mniej zatorów, mniej pracy w toku i mniej nerwowych zmian kolejności.
- Terminy są bardziej wiarygodne - klient i sprzedaż dostają realne, a nie „ostrożnie optymistyczne” daty.
W mojej ocenie najrozsądniej zaczynać od prostego, mierzalnego modelu, a dopiero potem dokładać automatyzację. W produkcji wygrywa nie najbardziej rozbudowany system, tylko taki, który ludzie potrafią utrzymać każdego dnia bez gaszenia pożarów.
