Normowanie czasu pracy w produkcji - jak ustalać dobre normy

Leonard Wysocki

Leonard Wysocki

|

8 sierpnia 2026

Dłoń trzyma budzik, symbolizując normowanie czasu pracy i efektywne zarządzanie godzinami.

Normowanie czasu pracy w produkcji pomaga odpowiedzieć na proste, ale kosztowne pytanie: ile naprawdę powinno trwać wykonanie operacji, gdy stanowisko jest dobrze przygotowane i pracuje według ustalonej metody. W tym artykule pokazuję, jak ustalać sensowne normy, jakich metod używać na hali, gdzie najczęściej pojawiają się błędy i jak przełożyć takie liczby na planowanie, koszty oraz jakość.

Najważniejsze rzeczy do zapamiętania

  • Norma czasu ma opisywać proces, a nie oceniać człowieka.
  • Najpierw stabilizuje się sposób pracy, dopiero potem mierzy czas.
  • Chronometraż najlepiej sprawdza się przy operacjach powtarzalnych, a systemy czasów z góry ustalonych przy projektowaniu nowych stanowisk.
  • W praktyce warto zebrać kilkanaście do kilkudziesięciu obserwacji, nie pojedynczy pomiar.
  • Dodatki na odpoczynek, czynności pomocnicze i zakłócenia muszą być jawne, inaczej norma będzie zbyt optymistyczna.
  • Bez aktualizacji po zmianie technologii nawet dobra norma szybko traci wartość.

Czym naprawdę jest norma czasu w produkcji

Najprościej ujmując, chodzi o ustalenie takiego czasu wykonania operacji, który da się powtarzać w określonych warunkach technicznych i organizacyjnych. To nie jest średnia z dowolnego dnia, tylko liczba powiązana z konkretną metodą pracy, wyposażeniem stanowiska i poziomem organizacji. Jeżeli zmienia się układ materiałów, narzędzia albo kolejność ruchów, zmienia się też sens normy.

W praktyce rozróżniam trzy pojęcia, które często są mylone. Czas cyklu to rzeczywisty czas wykonania jednej sztuki lub jednego przejścia operacji. Czas taktu to tempo wynikające z popytu, czyli jak często wyjście z procesu powinno się pojawiać, żeby zaspokoić plan sprzedaży. Czas standardowy to już czas operacyjny skorygowany o dodatki i przyjęte założenia, z którego korzysta planowanie i rozliczanie wydajności.

Ja patrzę na normę przede wszystkim jak na narzędzie zarządzania przepustowością. Dobrze ustawiona pomaga policzyć obciążenie stanowiska, dobrać zasoby, oszacować koszt jednostkowy i wykryć, gdzie proces zaczyna się rozjeżdżać z planem. Kiedy wiadomo już, co mierzyć, można dobrać metodę, która da wiarygodny wynik, a nie tylko ładny arkusz.

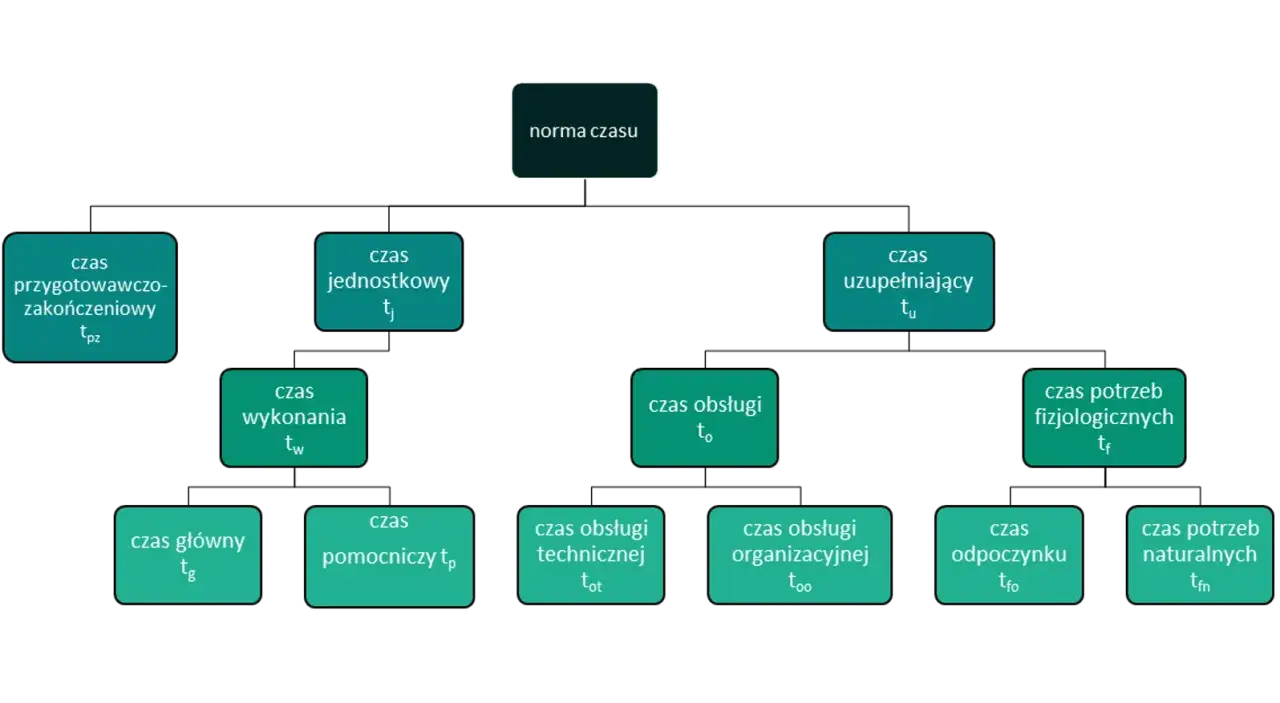

Schemat normowania czasu pracy: czas przygotowawczo-zakończeniowy, jednostkowy, wykonania, obsługi, uzupełniający, fizjologicznych, główny, pomocniczy, technicznej, organizacyjnej, odpoczynku, naturalnych.

Jakie metody pomiaru sprawdzają się na hali

Najczęściej zaczynam od chronometrażu, bo daje dane z realnego stanowiska. Gdy proces dopiero się projektuje albo nie da się łatwo zebrać wielu obserwacji, sięgam po systemy czasów z góry ustalonych. Przy pracach pomocniczych i mieszanych przydaje się fotografia dnia pracy. Każda z tych metod odpowiada na inne pytanie, więc warto dobrać ją do celu, zamiast używać jednej techniki do wszystkiego.

MTM i podobne systemy czasów z góry ustalonych opierają się na rozbiciu pracy na elementarne ruchy, którym przypisano czas bazowy. To świetne rozwiązanie przy projektowaniu nowych stanowisk, ale wymaga dyscypliny i doświadczenia, bo błąd na etapie analizy bardzo szybko przenosi się do normy.

Metoda Kiedy ma sens Co daje Ograniczenia
Chronometraż Operacje powtarzalne, seryjne, stabilne Najbliższy rzeczywistości pomiar czasu cyklu Wymaga uporządkowanego stanowiska i kilku do kilkunastu obserwacji
Fotografia dnia pracy Prace mieszane, pomocnicze, z dużą liczbą przerw i przejść Pokazuje strukturę czasu i straty Mniej precyzyjna dla pojedynczej czynności
MTM / UAS Nowe stanowiska, projektowanie metod, standaryzacja ruchów Pozwala policzyć czas bez wielokrotnego pomiaru na hali Wymaga wiedzy analitycznej i dobrej znajomości metody
Dane historyczne z MES, ERP lub raportów zmiany Dojrzałe procesy z dużą liczbą danych Szybko pokazują punkt wyjścia Trzeba odfiltrować wyjątki, awarie i nietypowe zlecenia

W przypadku powtarzalnych operacji zwykle zbieram nie mniej niż kilkanaście cykli, a przy większej zmienności nawet kilkadziesiąt. Jeden pomiar potrafi być mylący, zwłaszcza gdy w tle działa doświadczenie konkretnej osoby, chwilowe zakłócenie albo inny układ materiału. Z tej samej przyczyny nie ufałbym normie, która powstała wyłącznie na podstawie „średniego dnia” bez kontroli warunków.

Kiedy metoda jest dobrana rozsądnie, łatwiej przejść do samego wyznaczenia normy. I właśnie tam najczęściej pojawia się najwięcej nieporozumień.

Jak zamienić pomiar w wiarygodną normę

W praktyce nie zaczynam od kalkulatora, tylko od definicji operacji. Muszę wiedzieć, gdzie dokładnie startuje zadanie, co jest jego końcem, jakie narzędzia są stałe, a co bywa zmienne. Bez tego dwa pomiary tej samej pracy mogą opisywać zupełnie inne czynności.

  1. Ustal jedną metodę wykonania - porządek materiałów, kolejność ruchów, wyposażenie stanowiska i warunki jakościowe muszą być takie same dla wszystkich obserwacji.
  2. Zmierz wystarczająco dużo powtórzeń - dla prostych, cyklicznych czynności zwykle bierze się kilkanaście do kilkudziesięciu obserwacji; przy dużej zmienności więcej.
  3. Odrzuć wartości odstające - awaria, brak komponentu czy telefon od kierownika nie są częścią normalnego czasu pracy.
  4. Dodaj jawne dodatki - na odpoczynek, czynności pomocnicze, ustawienie narzędzi, mikroprzerwy i typowe zakłócenia, jeśli występują w danym procesie.
  5. Zweryfikuj wynik na stanowisku - operator i lider zmiany zwykle bardzo szybko widzą, czy norma jest realistyczna, czy tylko matematycznie poprawna.

W uproszczeniu: jeśli czas bazowy operacji wynosi 72 sekundy, a dodatki ustalisz na 12 procent, norma rośnie do około 81 sekund. Przy 2 000 sztuk miesięcznie daje to prawie 5 godzin różnicy w obciążeniu stanowiska, więc jedna zła decyzja potrafi rozjechać plan całej zmiany. Dlatego zawsze sprawdzam, czy za liczbą stoi realny sposób pracy, a nie tylko szybki arkusz.

Najwięcej szkód robią jednak nie same obliczenia, lecz błędy, które pojawiają się przed nimi.

Najczęstsze błędy, które psują wynik

  • Pomiar na niestabilnym procesie - jeśli metoda pracy się jeszcze zmienia, norma będzie przypadkowa, a nie operacyjna.
  • Zbyt mała próba - trzy obserwacje nie pokażą realnej zmienności, zwłaszcza przy pracy ręcznej.
  • Pomijanie czynności pomocniczych - pobranie materiału, skan, dojście do stanowiska czy regulacja uchwytu są częścią rzeczywistego czasu, nie dodatkiem „na boku”.
  • Mylenie najlepszego operatora z typowym wykonaniem - norma dla całej organizacji nie może opierać się na osobie, która pracuje ponad standard.
  • Brak dodatków - bez nich proces wygląda na bardziej wydajny, niż jest w praktyce, a plan produkcji zaczyna się sypać.
  • Niewyłapywanie zmian - nowy przyrząd, inny layout, krótsza partia albo inny mix wyrobów mogą unieważnić wcześniejsze założenia.

Ja szczególnie uważam na ostatni punkt, bo to właśnie zmiany po cichu zabijają dobre normy. Proces może wyglądać „tak samo”, ale jeśli materiał stoi dalej od operatora albo doszło jedno dodatkowe sprawdzenie jakości, liczby przestają być aktualne. Z takiego właśnie powodu norma powinna żyć razem z procesem, a nie wisieć obok niego na tablicy.

Skoro wiemy już, czego unikać, pozostaje najważniejsze pytanie: jak wykorzystać te liczby tak, żeby wspierały planowanie i jakość, a nie tylko raportowanie.

Jak wykorzystać normy do planowania, kosztów i jakości

Dobra norma czasu nie kończy się na tabeli w dziale technologii. Największą wartość daje wtedy, gdy zaczyna wpływać na decyzje planistyczne, bilansowanie linii i ocenę ryzyka jakościowego. Właśnie dlatego traktuję ją jako wskaźnik procesu, a nie narzędzie do nacisku na ludzi.

Obszar Co daje norma Co to zmienia w praktyce
Planowanie zdolności Pokazuje, ile sztuk realnie przejdzie przez stanowisko w zmianie Łatwiej ustawić plan produkcji i uniknąć nadmiernego obciążenia
Bilansowanie linii Ujawnia wąskie gardła i miejsca z nadmiarem czasu Można wyrównać pracę między operacjami i ograniczyć kolejki WIP
Koszt jednostkowy Pomaga policzyć roboczogodziny i koszt wykonania Cena oferty i marża przestają opierać się na intuicji
Jakość Pokazuje, czy na kontrolę i poprawne wykonanie jest dość czasu Zmniejsza pokusę skracania czynności krytycznych dla jakości
Wdrażanie nowych osób Pokazuje, kiedy pracownik osiąga poziom docelowy Łatwiej prowadzić szkolenie i mierzyć postęp bez zgadywania

W dobrych firmach normy czasu pomagają też wykryć procesy, które udają stabilność. Jeśli jedna operacja zaczyna nagle zajmować o 20 procent więcej, zwykle jest za tym problem z materiałem, narzędziem, layoutem albo jakością wejścia. Takie odchylenia są cenniejsze niż sama średnia, bo pokazują, gdzie naprawdę ucieka wydajność.

Żeby jednak te liczby nadal były użyteczne, trzeba je regularnie przeglądać. I to jest ostatni element, o którym wiele zespołów pamięta za późno.

Od jednej operacji do systemu, który naprawdę pomaga planować pracę

Jeżeli mam doradzić jedno rozsądne podejście na start, to wybrać jedną powtarzalną operację o największym wpływie na wynik, a nie próbować od razu mierzyć całej produkcji. Takie podejście daje szybki efekt, uczy zespół wspólnego języka i ogranicza ryzyko, że pierwsza norma będzie zbyt ambitna albo zbyt miękka.

  • Zacznij od operacji o dużym wolumenie - tam nawet kilka sekund różnicy robi zauważalny wpływ na plan i koszt.
  • Ustal jasne granice pomiaru - co jest częścią operacji, a co przerwą, transportem albo czynnością przygotowawczą.
  • Włącz operatora i lidera zmiany - bez ich wiedzy łatwo przegapić realne ograniczenia stanowiska.
  • Przeglądaj normy po każdej większej zmianie - nowa maszyna, inny layout, inna partia lub nowy standard jakości powinny uruchamiać rewizję.

W praktyce najlepsze normy nie są najbardziej skomplikowane. Są te, które da się obronić na hali, zrozumieć w planowaniu i wykorzystać do poprawy procesu. Jeśli trzymasz się tej zasady, ustalanie norm przestaje być biurowym ćwiczeniem, a staje się jednym z najprostszych narzędzi porządkowania produkcji.

FAQ - Najczęstsze pytania

Chronometraż najlepiej sprawdza się przy operacjach powtarzalnych, seryjnych i stabilnych, bo pokazuje rzeczywisty czas cyklu na hali. MTM i podobne systemy czasów z góry ustalonych są lepsze przy projektowaniu nowych stanowisk, gdy nie ma jeszcze wielu pomiarów. Fotografia dnia pracy przydaje się przy pracach mieszanych, pomocniczych i tam, gdzie dużo czasu zabierają przerwy oraz przejścia między czynnościami.

W przypadku prostych, cyklicznych operacji zwykle warto zebrać od kilkunastu do kilkudziesięciu obserwacji. Jeden pomiar bardzo łatwo zniekształcają doświadczenie konkretnego operatora, chwilowe zakłócenie albo inny układ materiału. Im większa zmienność procesu, tym większa powinna być próba.

Najpierw trzeba jasno zdefiniować operację, czyli ustalić jej początek, koniec, stałe narzędzia i warunki pracy. Potem należy zmierzyć powtórzenia, odrzucić wartości odstające i dodać jawne dodatki na odpoczynek, czynności pomocnicze, ustawienie narzędzi oraz typowe zakłócenia. Na końcu wynik warto zweryfikować z operatorem i liderem zmiany, bo oni najszybciej widzą, czy norma jest realistyczna.

Dobra norma czasu wspiera planowanie zdolności, bilansowanie linii, liczenie kosztu jednostkowego i ocenę jakości procesu. Pokazuje też, gdzie są wąskie gardła i czy na kontrolę oraz poprawne wykonanie jest dość czasu. Dodatkowo ułatwia wdrażanie nowych osób, bo pozwala sprawdzić, kiedy osiągają poziom docelowy.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

chronometraż mtm takt przepustowość koszt jednostkowy

Udostępnij artykuł

Autor Leonard Wysocki
Leonard Wysocki
Nazywam się Leonard Wysocki i mam dziewięcioletnie doświadczenie w obszarze zarządzania produkcją, optymalizacji i logistyki. Moja fascynacja tymi tematami zaczęła się, gdy po raz pierwszy zetknąłem się z wyzwaniami, jakie niesie ze sobą efektywne zarządzanie procesami w firmach. Od tamtej pory staram się zgłębiać tajniki, które pozwalają na usprawnienie produkcji i logistyki, a także na minimalizowanie kosztów. Pisząc na temat zarządzania produkcją, koncentruję się na praktycznych rozwiązaniach i sprawdzonych metodach, które mogą pomóc innym w codziennej pracy. Zawsze staram się weryfikować źródła i porównywać informacje, aby dostarczać moim czytelnikom rzetelne i zrozumiałe treści. Uważam, że kluczowe jest uproszczenie skomplikowanych zagadnień oraz śledzenie aktualnych trendów, aby móc dostarczać użyteczne i aktualne informacje, które będą pomocne w podejmowaniu decyzji.
