Wykres Gantta pomaga zamienić listę zadań w czytelną oś czasu, na której od razu widać terminy, zależności i miejsca, w których projekt może się zatrzymać. Dobrze użyty porządkuje nie tylko pracę zespołu projektowego, ale też wdrożenia w produkcji, modernizacje linii, uruchomienia magazynu czy większe operacje logistyczne. W tym tekście pokazuję, jak go czytać, jak zbudować go sensownie i kiedy lepiej sięgnąć po inne narzędzie.
Najważniejsze rzeczy, które trzeba wiedzieć o harmonogramie Gantta
- To wizualny harmonogram, który pokazuje zadania na osi czasu, a nie tylko ich listę.
- Największą wartość daje wtedy, gdy oprócz terminów uwzględnia też zależności, właścicieli i kamienie milowe.
- Przy prostych projektach wystarczy arkusz kalkulacyjny, ale przy częstych zmianach lepsze jest narzędzie współdzielone.
- W projektach produkcyjnych i logistycznych pomaga pilnować dostaw, okien serwisowych, przestojów i uruchomień.
- Najczęstszy błąd to stworzenie ładnego planu bez regularnej aktualizacji.
Czym jest taki harmonogram i co naprawdę pokazuje

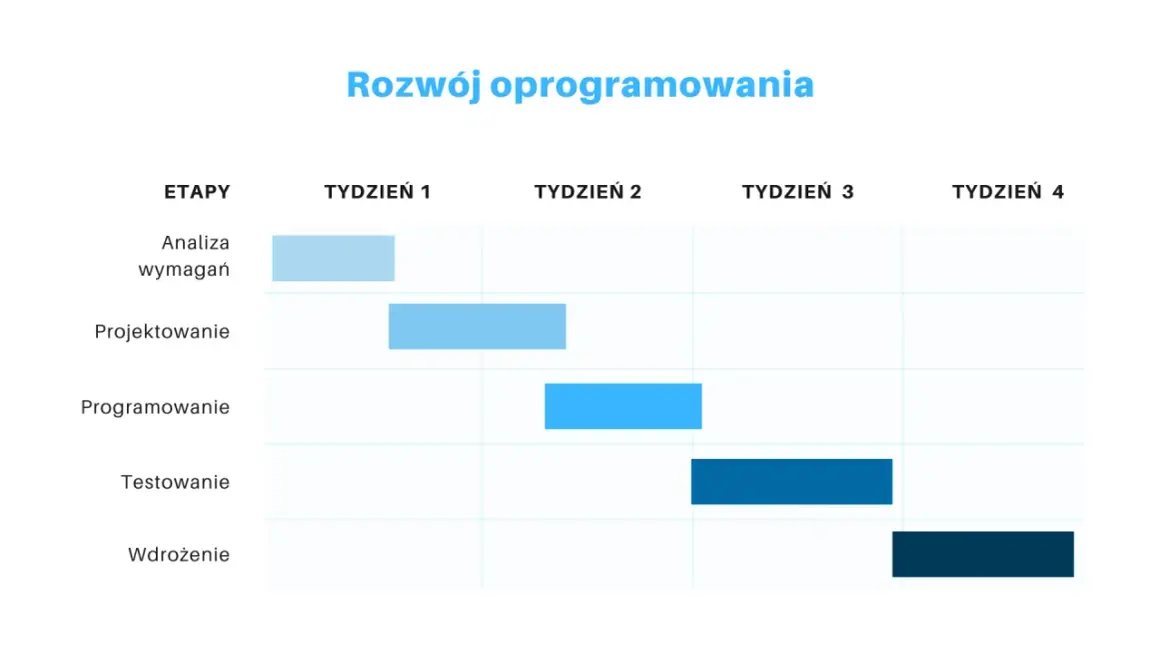

To poziomy harmonogram, w którym każdy pasek odpowiada zadaniu, a jego długość pokazuje czas trwania. Na jednej osi widzisz start, koniec, kamienie milowe, zależności między pracami i często także osobę odpowiedzialną. Jak podaje Atlassian, taki układ ułatwia szybkie wychwycenie zadań, które blokują kolejne etapy.
W praktyce traktuję go nie jako ozdobny wykres, tylko jako narzędzie do rozmowy o terminach. Gdy zespół patrzy na jedną oś czasu, dużo łatwiej zauważyć, że opóźnienie dostawy komponentu przesuwa montaż, testy i odbiór końcowy. To właśnie jest jego realna siła.
Co pokazuje najlepiej
- Kolejność zadań i ich czas trwania.
- Zależności między etapami, czyli co musi zakończyć się wcześniej, aby ruszyło następne zadanie.
- Kamienie milowe, czyli punkty kontrolne bez czasu trwania.
- Postęp prac w czasie, jeśli harmonogram jest regularnie aktualizowany.
- Obciążenie zespołu, gdy plan zawiera przypisanie odpowiedzialności.
Czego nie pokazuje wystarczająco dobrze
Sam pasek nie powie jeszcze, czy zespół ma realną przepustowość, czy dostawca nie spóźni się z materiałem albo czy zmiana zakresu nie rozwali planu po tygodniu. Harmonogram wygląda porządnie nawet wtedy, gdy założenia są zbyt optymistyczne. Dlatego ja zawsze traktuję go jako warstwę wizualną nad planem, a nie jako plan sam w sobie.
Gdy już wiem, co ten typ harmonogramu pokazuje, sprawdzam, w jakich sytuacjach rzeczywiście daje przewagę, a kiedy tylko dodaje pracy.
Kiedy sprawdza się najlepiej w projektach i produkcji
Najwięcej wartości daje wtedy, gdy projekt ma wyraźny początek i koniec, a zadania da się ułożyć w logiczną sekwencję. To może być wdrożenie nowej linii, relokacja magazynu, remont hali, uruchomienie systemu jakości, szkolenie zespołu albo kampania wdrożeniowa z kilkoma etapami. W takich sytuacjach liczby, terminy i zależności mają większe znaczenie niż sama lista zadań.
W mojej praktyce taki plan działa dobrze przy projektach od kilku do kilkudziesięciu zadań. Przy 5-20 pozycjach arkusz bywa jeszcze wygodny. Przy 30-40 i więcej, zwłaszcza gdy wiele terminów przesuwa się równolegle, ręczne poprawki zaczynają generować błędy i plan traci wiarygodność.
Dobre zastosowania
- wdrożenie nowego procesu lub linii produkcyjnej,
- przeprowadzka magazynu lub reorganizacja stref składowania,
- projekt IT z jasnymi kamieniami milowymi,
- remont techniczny z oknem przestoju,
- plan audytu, certyfikacji lub przygotowania dokumentacji,
- koordynacja dostaw, montażu i testów w jednym projekcie.
Przeczytaj również: Narzędzia Lean - Jak zwiększyć efektywność w Twojej firmie?
Sygnały, że to nie jest najlepszy wybór
Jeśli pracujesz w środowisku, gdzie zakres zmienia się codziennie, a zadania wpadają i wypadają bez przewidywalnego końca, lepsza bywa tablica przepływu pracy. Podobnie jest przy obsłudze zgłoszeń i pracy operacyjnej, gdzie liczy się kolejność realizacji, a nie długi plan w kalendarzu. Wtedy harmonogram czasowy staje się zbyt sztywny.
Jeżeli jednak zakres jest stabilny, a zespół chce widzieć nie tylko co ma zrobić, ale też kiedy i po czym, kolejny krok jest prosty: trzeba zbudować plan tak, żeby nadawał się do realnego używania.
Jak zbudować go krok po kroku
Najlepszy harmonogram zaczyna się od rozbicia pracy na sensowne części. Jak podaje Microsoft Support, taki układ najlepiej działa po wcześniejszym podziale projektu na zadania, które da się faktycznie zaplanować i śledzić. To ważne, bo zbyt duże bloki są mało użyteczne, a zbyt drobny podział robi chaos.
- Określ wynik końcowy - najpierw muszę wiedzieć, co ma być gotowe na końcu: uruchomiona linia, gotowy magazyn, zakończony audyt albo wdrożony system.
- Rozbij pracę na zadania - dzielę projekt na etapy i podzadania, ale bez przesadnej szczegółowości. Jeśli plan zaczyna przypominać listę mikroczynności, zwykle jest za ciężki w utrzymaniu.
- Oszacuj czas trwania - każdy etap dostaje realistyczny przedział, a nie życzeniowy termin. W praktyce lepiej założyć 3 dni i skończyć wcześniej niż obiecać 1 dzień i potem tłumaczyć opóźnienie.
- Dodaj zależności - zaznaczam, które zadanie musi zakończyć się wcześniej, które może ruszyć równolegle, a które zależy od dostawy, odbioru lub decyzji.
- Przypisz właścicieli - bez osoby odpowiedzialnej harmonogram szybko zamienia się w ogólnikową deklarację.
- Wstaw kamienie milowe - to punkty kontrolne, które pomagają sprawdzać postęp bez analizowania każdego drobiazgu.
- Zostaw bufor - w projektach operacyjnych zawsze pojawiają się przesunięcia, więc margines bezpieczeństwa jest częścią planu, a nie oznaką pesymizmu.
| Etap | Przykład czasu | Co zwykle blokuje termin |
|---|---|---|
| Analiza i zakres | 1-3 dni | brak danych wejściowych lub niejasne oczekiwania |
| Zamówienie materiałów lub wyposażenia | 3-14 dni | termin dostawcy, akceptacja specyfikacji |
| Montaż, konfiguracja, wdrożenie | 1-5 dni | dostępność ludzi, miejsce pracy, przestoje |
| Testy i odbiór | 1-3 dni | nieudane próby, poprawki, brak decyzji końcowej |
Takie przykładowe czasy nie są uniwersalne, ale dobrze pokazują logikę planowania: najpierw trzeba zobaczyć cały ciąg prac, a dopiero potem dopracować terminy. Kiedy to już jest poukładane, sensownie zaczyna się pytanie, jak czytać sam plan, żeby nie wyciągać z niego błędnych wniosków.
Jak czytać zależności, kamienie milowe i ścieżkę krytyczną
Tu właśnie oddziela się ładny harmonogram od użytecznego. Jeśli czytam plan tylko jako zestaw pasków, widzę obrazek. Jeśli czytam go przez zależności, kamienie milowe i ścieżkę krytyczną, widzę ryzyko opóźnienia. To różnica, która w projektach operacyjnych robi dużą różnicę.
| Element | Co oznacza | Na co uważać |
|---|---|---|
| Zadanie | konkretna praca do wykonania w określonym czasie | zbyt ogólne nazwy, które nic nie mówią zespołowi |
| Pasek na osi czasu | czas trwania zadania od startu do końca | pozornie realny termin, który nie uwzględnia ograniczeń |
| Zależność | relacja między zadaniami, np. jedno musi zakończyć się przed drugim | pomijanie zależności z dostawcami, serwisem i decyzjami |
| Kamień milowy | punkt kontrolny bez czasu trwania | zastępowanie nim realnego planu działania |
| Ścieżka krytyczna | ciąg zadań, który decyduje o końcowej dacie projektu | brak bufora i brak priorytetu dla zadań krytycznych |
| Bufor czasowy | zapas na opóźnienia lub korekty | ukrywanie go przed zespołem zamiast jawnego zarządzania ryzykiem |
Ścieżka krytyczna to po prostu najkrótszy łańcuch zadań, który wyznacza termin końcowy projektu. Jeśli opóźni się jedno zadanie z tej ścieżki, opóźnia się cały projekt. To dlatego zawsze sprawdzam, które działania są krytyczne, a które mają luz czasowy. W produkcji i logistyce ta różnica decyduje o tym, czy termin jest naprawdę pod kontrolą, czy tylko dobrze wygląda w pliku.
Gdy już rozumiem logikę planu, najwięcej szkód zwykle robi nie sam model, tylko sposób jego prowadzenia. I tu pojawiają się błędy, które widzę wyjątkowo często.
Najczęstsze błędy, które psują plan
- Za duża szczegółowość - harmonogram puchnie, a zespół przestaje go aktualizować, bo każda zmiana zajmuje za dużo czasu.
- Ignorowanie zależności - zadania wyglądają na równoległe, choć w praktyce blokują się wzajemnie.
- Zbyt optymistyczne terminy - plan opiera się na idealnym przebiegu, a nie na realnych ograniczeniach.
- Brak właściciela zadania - jeśli nikt nie odpowiada za dany element, nikt też nie pilnuje terminu.
- Brak regularnej aktualizacji - po dwóch tygodniach wykres zaczyna opisywać przeszłość, a nie rzeczywisty stan projektu.
- Mieszanie planu i raportu - jeden plik ma jednocześnie planować, rozliczać i tłumaczyć opóźnienia, więc staje się nieczytelny.
W projektach produkcyjnych dodam jeszcze jedną rzecz: jeśli nie uwzględnisz okien serwisowych, dostępności maszyn i terminów dostaw, plan będzie wyglądał poprawnie tylko na ekranie. W realnym zakładzie i w logistyce takie pominięcie wychodzi bardzo szybko.
Po wyłapaniu błędów pozostaje pytanie praktyczne: czym w ogóle prowadzić taki harmonogram, żeby nie męczyć zespołu nadmiarem obsługi?
Gantt, Kanban czy arkusz kalkulacyjny
To nie jest wybór między dobrym i złym rozwiązaniem, tylko między różnymi sposobami zarządzania pracą. Dla jednych projektów oś czasu jest najlepsza, dla innych wystarczy tablica z zadaniami, a jeszcze inne potrzebują systemu z integracją zasobów i danych operacyjnych.
| Narzędzie | Najlepiej sprawdza się przy | Mocne strony | Ograniczenia |
|---|---|---|---|
| Harmonogram Gantta | projektach z terminami i zależnościami | czytelna oś czasu, kontrola kolejności, łatwe wskazanie opóźnień | słabszy przy pracy ciągłej i bardzo zmiennym zakresie |
| Kanban | pracy przepływowej i obsłudze zgłoszeń | prostota, przejrzystość, szybkie ograniczanie zatorów | gorzej pokazuje kalendarz i terminy końcowe |
| Arkusz kalkulacyjny | małych projektach i planach jednorazowych | niski koszt, szybki start, łatwa dostępność | łatwo o błąd przy częstych zmianach i wielu zależnościach |
| System projektowy lub produkcyjny | większych zespołach i pracy z danymi operacyjnymi | lepsza współpraca, automatyzacja, integracja zasobów | większy koszt wdrożenia i większa dyscyplina procesu |
Ja zwykle wybieram prostsze rozwiązanie tylko wtedy, gdy plan jest naprawdę mały i ma się niewiele zmieniać. Jeśli zespół musi reagować na zmiany dostaw, urlopy, awarie albo przesunięcia produkcyjne, sama tabela szybko przestaje wystarczać. To właśnie wtedy bardziej opłaca się narzędzie współdzielone niż ręczne poprawki w arkuszu.
Skoro narzędzie już wybraliśmy, zostaje ostatnia rzecz: jak utrzymać plan przy życiu, żeby nie stał się martwą tabelą po pierwszym tygodniu?
Co sprawdzić, żeby plan nie stał się martwą tabelą
- Czy każdy ważny etap ma właściciela.
- Czy harmonogram uwzględnia realne ograniczenia, a nie tylko życzeniowe daty.
- Czy aktualizacja odbywa się rytmicznie, na przykład raz w tygodniu albo po zakończeniu etapu.
- Czy zespół wie, które zadania są krytyczne, a które mają bufor.
- Czy w planie są ujęte dostawy, testy, odbiory i przestoje, a nie tylko „prace właściwe”.
- Czy osoba prowadząca projekt ma prawo przesuwać terminy, gdy zmienia się sytuacja.
W praktyce najlepszy harmonogram to taki, który jest krótki, aktualny i czytelny dla zespołu. Nie potrzebuje fajerwerków, tylko dyscypliny w utrzymaniu. Jeśli ma pomagać w zarządzaniu projektem, produkcją albo logistyką, musi pokazywać nie tylko daty, lecz także logikę pracy i ryzyka, które mogą te daty przesunąć.
