Plan organizacji projektu - jak zbudować go bez chaosu

Leonard Wysocki

Leonard Wysocki

|

13 sierpnia 2026

Schemat organizacyjny dla osiedla bez wspólnoty: sprawy, priorytety, odpowiedzialni i koszty.

Dobry plan organizacji projektu nie zaczyna się od wykresu Gantta, tylko od odpowiedzi na trzy proste pytania: co dokładnie ma powstać, kto za to odpowiada i po czym poznamy, że efekt jest gotowy. W praktyce właśnie te decyzje odróżniają projekt prowadzony spokojnie i przewidywalnie od takiego, który od pierwszego tygodnia żyje poprawkami, opóźnieniami i domysłami. Poniżej rozkładam ten temat na konkretne elementy: od konstrukcji planu, przez dobór sposobu pracy, po kontrolę realizacji bez mikrozarządzania.

Najważniejsze informacje o planie organizacji projektu

  • Plan projektu ma łączyć cel, zakres, harmonogram, zasoby, ryzyka i kryteria odbioru.
  • Harmonogram pokazuje czas, ale dopiero plan wyjaśnia, co, kto i w jakiej kolejności ma zrobić.
  • W projektach produkcyjnych i logistycznych trzeba uwzględnić także dostępność maszyn, okna dostaw i przestoje.
  • Najlepsze plany są widoczne dla zespołu, aktualizowane regularnie i oparte na realnych możliwościach ludzi.
  • Najwięcej problemów powodują niejasny zakres, brak właścicieli zadań i zbyt optymistyczne terminy.

Czym jest plan organizacji projektu i czego ma pilnować

Ja traktuję plan projektu jak operacyjną mapę całego przedsięwzięcia. Harmonogram odpowiada na pytanie „kiedy”, ale plan musi dopowiedzieć także „co”, „kto”, „jak”, „w jakiej kolejności” i „na jakich warunkach uznajemy zadanie za zakończone”. Bez tego nawet dobry zespół zaczyna działać trochę na wyczucie, a to w projekcie kosztuje czas i pieniądze.

W praktyce dobrze napisany plan pełni pięć ról naraz: porządkuje pracę, ogranicza spory o zakres, wskazuje odpowiedzialność, pozwala wcześnie zauważyć ryzyka i daje punkt odniesienia do kontroli postępu. To dlatego nie traktuję go jak dokumentu do archiwum, tylko jak narzędzie zarządzania.

Element planu Po co jest Co grozi, gdy go brakuje
Cel i efekt końcowy Ustalają kierunek i sens pracy Zespół zaczyna interpretować wynik po swojemu
Zakres Definiuje, co wchodzi do projektu, a co nie Rozszerzanie zakresu i niekończące się dopisywanie zadań
Harmonogram Porządkuje kolejność i terminy Chaos czasowy i opóźnienia dominujące nad pracą
Odpowiedzialność Wskazuje właścicieli decyzji i zadań Nikt nie czuje się odpowiedzialny za dowiezienie wyniku
Ryzyka Pomagają przygotować reakcję przed problemem Gaszenie pożarów zamiast sterowania projektem
Kryteria odbioru Definiują, po czym poznajemy, że zadanie jest gotowe Seria poprawek po formalnym zakończeniu pracy

Kiedy te sześć obszarów jest jasno opisane, łatwiej przejść do kolejnego kroku: zbudowania planu, który da się naprawdę wykonać, a nie tylko dobrze wygląda na slajdzie.

Z czego składa się dobry plan, gdy projekt ma dowieźć wynik

W planie stawiam na prosty porządek: najpierw cel i zakres, potem podział pracy, później zasoby i ryzyka, a dopiero na końcu wizualizacja czasu. Taka kolejność działa, bo nie zmusza zespołu do zgadywania detali, zanim wiadomo, co w ogóle ma być dostarczone.

Najważniejsze elementy, które powinny się w nim znaleźć, to:

  • cel projektu zapisany jednym zdaniem, bez ogólników;
  • zakres i wyłączenia, czyli co jest w projekcie, a co pozostaje poza nim;
  • WBS (Work Breakdown Structure), czyli rozbicie projektu na mniejsze pakiety pracy, które łatwiej oszacować i przypisać;
  • RACI, czyli prosty układ ról pokazujący, kto wykonuje, kto zatwierdza, a kto jest informowany;
  • kamienie milowe, czyli punkty kontrolne na osi czasu, które pozwalają ocenić postęp;
  • ryzyka i bufory, czyli miejsce na nieprzewidziane zdarzenia i opóźnienia zależne od innych działów;
  • kryteria odbioru, dzięki którym wiadomo, kiedy zadanie jest naprawdę zamknięte.

Jeśli projekt dotyczy produkcji, wdrożenia nowego procesu albo reorganizacji logistyki, dorzucam jeszcze jeden element: zależności między operacjami. W praktyce to właśnie one decydują, czy zespół ma ciągłość pracy, czy musi czekać na decyzję, materiał albo okno technologiczne.

Na tym etapie plan powinien już dawać obraz całości, ale wciąż jest tylko szkieletem. Właściwe mięso projektu pojawia się dopiero wtedy, gdy rozpiszesz go krok po kroku.

Jak ułożyć plan krok po kroku, żeby dało się go wykonać

Ja zwykle zaczynam od końca, czyli od tego, jak ma wyglądać gotowy efekt. Dopiero potem rozbijam go na działania. To ważne, bo projekt bez jasnego punktu dojścia bardzo łatwo zamienia się w serię zadań bez wspólnego celu.

  1. Opisz rezultat w sposób mierzalny. Nie „poprawić proces”, tylko np. „skrócić czas kompletacji zamówień o 15% i obniżyć liczbę błędów pakowania”.
  2. Rozbij pracę na pakiety. Na tym etapie WBS naprawdę się przydaje, bo zamiast jednej dużej inicjatywy masz małe, konkretne zadania.
  3. Oszacuj czas realistycznie. W szacowaniu biorę udział osób, które faktycznie będą wykonywać pracę, bo to one najlepiej widzą ograniczenia.
  4. Sprawdź dostępność zasobów. Nie tylko ludzi, ale też maszyn, systemów, materiałów i okien wdrożeniowych.
  5. Dodaj zależności. Jeśli jedno zadanie blokuje kolejne, musi być to widoczne od początku, a nie po trzecim tygodniu realizacji.
  6. Ustal bufor. Przy niepewnych obszarach zostawiam zwykle 10-15% zapasu czasu, a przy zadaniach zależnych od dostaw lub zewnętrznych decyzji nawet więcej.
  7. Zaplanuj rytm kontroli. Bez tego nawet najlepszy plan zaczyna żyć własnym życiem.

Dobry przykład to wdrożenie nowego etapu kontroli jakości na linii pakowania. Nie planuję wtedy tylko samego „startu kontroli”, ale też szkolenie operatorów, aktualizację instrukcji, test na jednej zmianie, korektę błędów i moment, w którym uznajemy wdrożenie za zakończone. To właśnie różnica między pomysłem a projektem.

Gdy plan jest już rozpisany, trzeba jeszcze dobrać sposób organizacji pracy do rodzaju przedsięwzięcia, bo nie każdy projekt powinien być prowadzony w ten sam sposób.

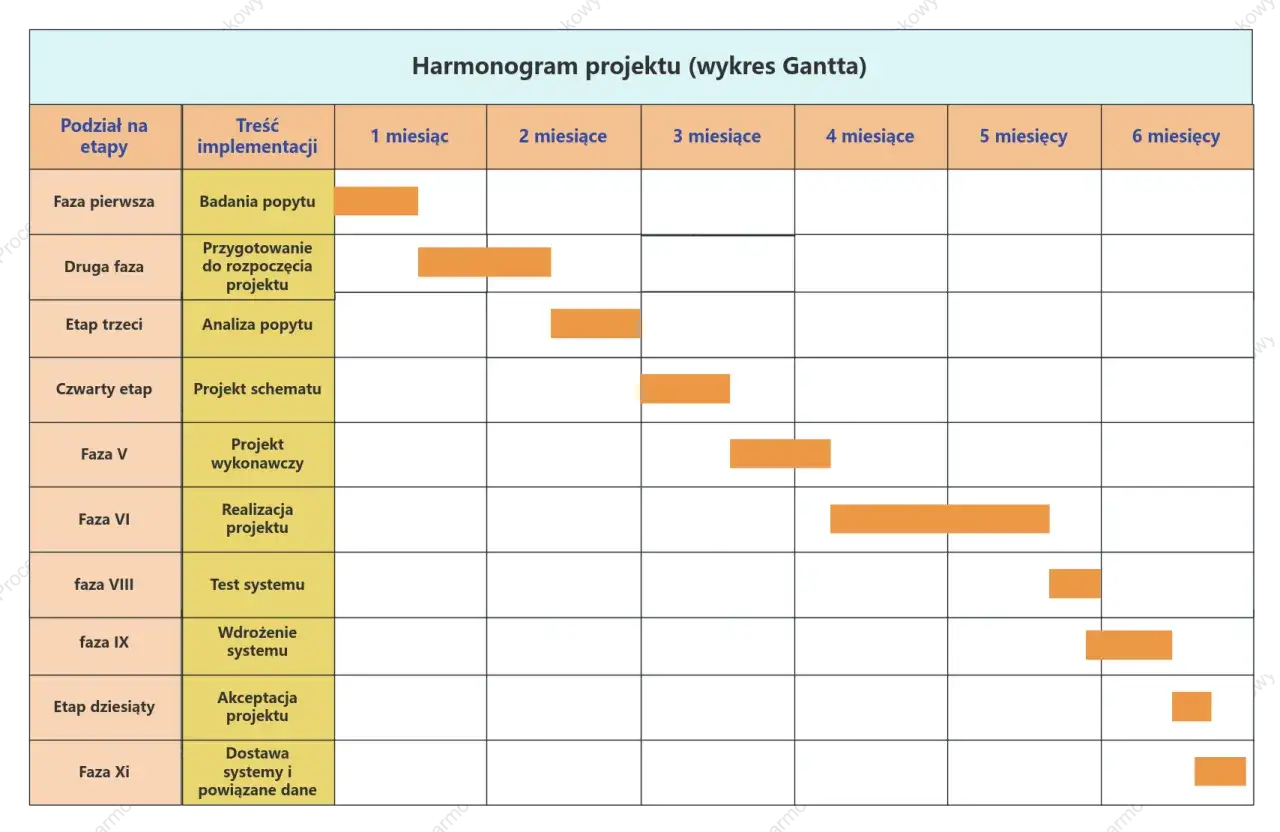

Harmonogram projektu pokazuje plan organizacji prac od badań popytu po dostawę systemu.

Jak dobrać sposób organizacji do typu projektu

W praktyce największy błąd polega na tym, że ten sam model zarządzania próbuje się przykleić do każdego zadania. Tymczasem projekt wdrożeniowy w firmie produkcyjnej rządzi się innymi prawami niż rozwój aplikacji czy kampania marketingowa. Dobrze dobrany sposób pracy oszczędza nerwy szybciej niż najbardziej rozbudowany arkusz.

Podejście Kiedy działa najlepiej Największa zaleta Ograniczenie
Kaskadowe Projekty z dość stabilnym zakresem, wdrożenia procesowe, produkcja, logistyka Porządek, przewidywalność i łatwiejsza kontrola terminów Słabo znosi częste zmiany i późne dopisywanie wymagań
Zwinne Projekty z częstą zmianą priorytetów, produkt cyfrowy, rozwój usług Szybka reakcja na feedback i możliwość korekty po drodze Wymaga wysokiej dyscypliny komunikacyjnej i jasnych zasad pracy
Hybrydowe Projekty mieszane, w których część zakresu jest stała, a część ewoluuje Łączy kontrolę z elastycznością Bez dobrych reguł łatwo zamienia się w chaos organizacyjny

W środowisku produkcyjnym i logistycznym często najlepiej sprawdza się model mieszany: twardy harmonogram dla działań zależnych od maszyn, dostaw i okien technologicznych oraz bardziej elastyczna tablica zadań dla prac przygotowawczych i korekt. To daje przejrzystość bez sztucznego usztywniania całego projektu.

Jeśli mam wybrać jedno narzędzie wizualne, zwykle stawiam na połączenie osi czasu z tablicą odpowiedzialności. Sam wykres Gantta pokazuje kolejność, ale nie zawsze dobrze ujawnia blokady między działami. Z kolei tablica Kanban świetnie pokazuje przepływ pracy, choć bez harmonogramu potrafi być zbyt „tu i teraz”.

Skoro sposób pracy jest już dobrany, trzeba jeszcze uniknąć błędów, które potrafią zepsuć plan, zanim zespół zdąży zrobić pierwszy krok.

Jakich błędów uniknąć, zanim projekt wejdzie w realizację

Największe problemy nie zaczynają się na etapie wykonania, tylko dużo wcześniej, w samym planie. Ja widzę to najczęściej wtedy, gdy zespół bierze założenia za pewnik, a potem okazuje się, że nikt nie sprawdził ich w praktyce.

  • Plan bez dostępności ludzi - termin wygląda dobrze na papierze, ale nie uwzględnia urlopów, bieżących zadań i ograniczonej przepustowości zespołu.
  • Zbyt optymistyczne daty - harmonogram oparty na życzeniach, a nie na realnym czasie pracy, zawsze wraca jako opóźnienie.
  • Brak właściciela decyzji - jeśli nikt nie może podjąć decyzji w krytycznym momencie, projekt zwalnia albo stoi.
  • Pomijanie zależności między działami - w projektach firmowych jedno opóźnienie potrafi zablokować trzy kolejne zespoły.
  • Brak kryteriów jakości - bez nich „zrobione” bardzo często oznacza tylko „prawie gotowe”.
  • Przeładowany plan startowy - jeśli dokument ma pięćdziesiąt stron, a nikt nie wie, od czego zacząć, plan przestaje pomagać.

W projektach związanych z kontrolą jakości, produkcją lub logistyką szczególnie groźny jest błąd polegający na oddzieleniu planu od realnego przepływu pracy. Jeżeli plan nie pokazuje, kiedy ktoś ma sprawdzić efekt, zatwierdzić go albo przekazać dalej, to w praktyce zostawiasz zespół z serią niedopowiedzianych kroków.

Uniknięcie tych pułapek daje jeszcze jedną korzyść: kontrola projektu staje się prostsza, bo nie trzeba już poprawiać fundamentów w trakcie realizacji.

Jak kontrolować wykonanie bez mikrozarządzania

Dla mnie dobra kontrola projektu nie polega na sprawdzaniu ludzi co godzinę, tylko na budowaniu rytmu, który szybko pokazuje odchylenia. Im bardziej projekt jest stabilny, tym prostszy może być ten rytm. W małych zespołach zwykle wystarcza krótki przegląd raz w tygodniu, a przy bardziej dynamicznych wdrożeniach sens ma częstsza kontrola wybranych punktów.

Żeby kontrola była sensowna, pilnuję kilku rzeczy:

  • stały status zadań, najlepiej w jednym narzędziu widocznym dla całego zespołu;
  • krótkie przeglądy postępu, nastawione na blokady, a nie na długie relacje z pracy;
  • punkty decyzyjne, w których ktoś może zaakceptować zmianę albo odrzucić ryzyko;
  • mierniki postępu, które pokazują, czy projekt faktycznie zbliża się do celu;
  • kontrolę jakości na etapach, a nie dopiero na samym końcu.

W praktyce bardzo pomaga też plan bazowy, czyli zatwierdzona wersja odniesienia, do której porównuję rzeczywisty postęp. Dzięki temu wiadomo nie tylko, co się dzieje, ale też o ile projekt odjechał od założeń. To jest dużo lepsze niż intuicyjne poczucie, że „chyba idzie dobrze”.

Jeżeli zespół widzi status prac, właścicieli i zależności, kontrola przestaje być presją, a staje się zwykłym elementem zarządzania. I właśnie do tego warto doprowadzić przed startem projektu.

Co warto ustalić przed startem, żeby projekt nie rozpadł się po tygodniu

Jeśli miałbym zostawić jedną praktyczną zasadę, brzmiałaby tak: zanim projekt ruszy, musi istnieć jedna wspólna wersja odpowiedzi na pytania „po co”, „co dokładnie”, „kto za co odpowiada” i „kiedy sprawdzamy postęp”. Wszystko inne jest dodatkiem, który można doszlifować później.

  • zapisz cel w języku efektu, a nie samej aktywności;
  • ustal granice zakresu, żeby uniknąć ciągłego dokładania pracy;
  • przypisz właścicieli zadań i decyzji;
  • uwzględnij zależności między działami, maszynami lub dostawcami;
  • dodaj ryzyka i bufor czasowy tam, gdzie nie wszystko da się przewidzieć;
  • zdefiniuj, jak wygląda gotowy rezultat i kto go zatwierdza;
  • ustal prosty rytm przeglądu, który pozwoli szybko zauważyć odchylenia.

Dobry plan nie ma imponować objętością. Ma ograniczać liczbę decyzji podejmowanych w chaosie i dawać zespołowi jasny punkt odniesienia przez cały projekt. Im wcześniej to zapiszesz, tym mniej energii pochłonie późniejsze prostowanie pracy.

FAQ - Najczęstsze pytania

Plan nie kończy się na dacie startu i końca. Z artykułu wynika, że musi obejmować cel, zakres i wyłączenia, podział pracy w WBS, odpowiedzialności w RACI, kamienie milowe, ryzyka, bufory oraz kryteria odbioru. Dopiero taki zestaw pozwala ocenić, co ma powstać, kto to robi i kiedy zadanie jest naprawdę zamknięte.

Najpierw opisz mierzalny rezultat, a dopiero potem rozbij go na pakiety pracy. Następnie oszacuj czas z udziałem osób, które będą wykonywać zadania, sprawdź dostępność ludzi i zasobów, dodaj zależności między pracami oraz bufor, zwykle 10-15% czasu. Na końcu ustal rytm kontroli, żeby plan nie żył własnym życiem.

Kaskadowe sprawdza się przy stabilnym zakresie, na przykład w projektach procesowych, produkcyjnych i logistycznych. Zwinne pasuje do projektów z częstą zmianą priorytetów, zwłaszcza cyfrowych i usługowych. Hybrydowe jest najlepsze wtedy, gdy część zakresu jest stała, a część musi pozostać elastyczna.

Najlepiej oprzeć kontrolę na jednym widocznym statusie zadań, krótkich przeglądach postępu, punktach decyzyjnych, miernikach i kontroli jakości na etapach. W artykule pojawia się też plan bazowy, czyli zatwierdzona wersja odniesienia, dzięki której łatwo porównać plan z rzeczywistym postępem. Taki rytm pozwala szybko wykrywać odchylenia bez ciągłego sprawdzania ludzi.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

raci kanban wbs wykres gantta kryteria odbioru

Udostępnij artykuł

Autor Leonard Wysocki
Leonard Wysocki
Nazywam się Leonard Wysocki i mam dziewięcioletnie doświadczenie w obszarze zarządzania produkcją, optymalizacji i logistyki. Moja fascynacja tymi tematami zaczęła się, gdy po raz pierwszy zetknąłem się z wyzwaniami, jakie niesie ze sobą efektywne zarządzanie procesami w firmach. Od tamtej pory staram się zgłębiać tajniki, które pozwalają na usprawnienie produkcji i logistyki, a także na minimalizowanie kosztów. Pisząc na temat zarządzania produkcją, koncentruję się na praktycznych rozwiązaniach i sprawdzonych metodach, które mogą pomóc innym w codziennej pracy. Zawsze staram się weryfikować źródła i porównywać informacje, aby dostarczać moim czytelnikom rzetelne i zrozumiałe treści. Uważam, że kluczowe jest uproszczenie skomplikowanych zagadnień oraz śledzenie aktualnych trendów, aby móc dostarczać użyteczne i aktualne informacje, które będą pomocne w podejmowaniu decyzji.
