Scrum w praktyce - sprint, role i zasady, które robią różnicę

Grzegorz Grabowski

Grzegorz Grabowski

|

26 lipca 2026

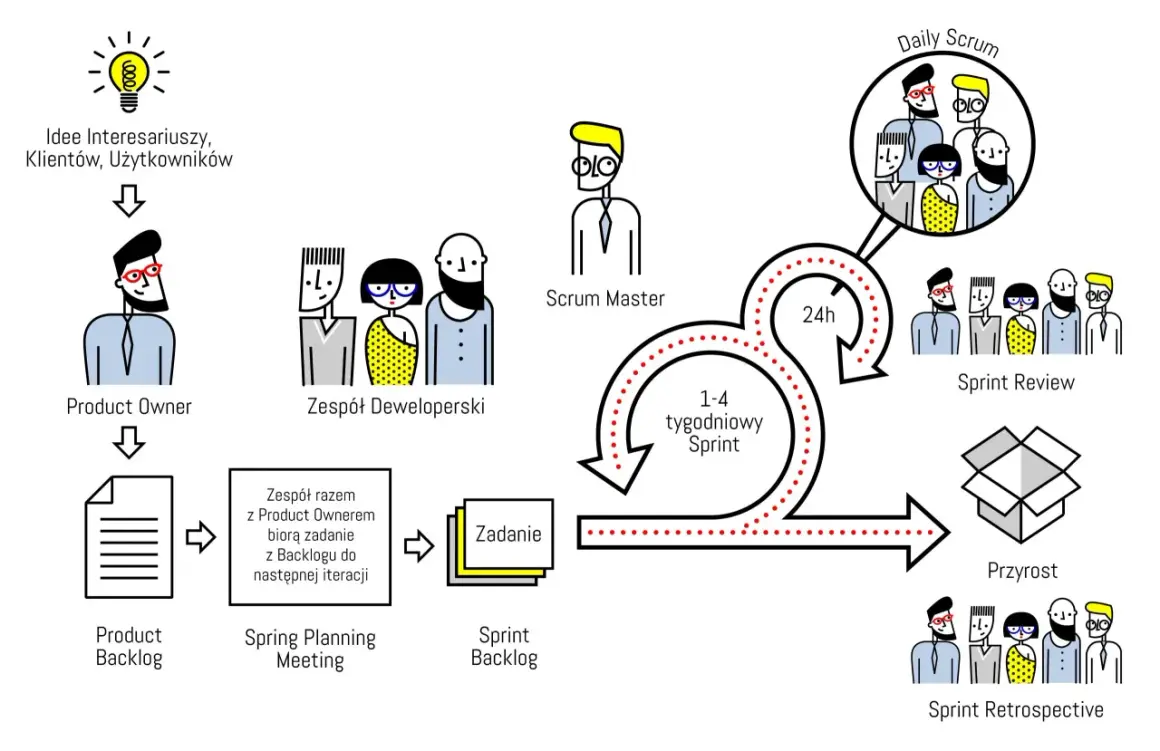

Schemat wyjaśnia, scrum co to: od idei, przez Product Ownera, Zespół Deweloperski, Sprint, aż po Przyrost i Retrospektywę.

Scrum jest prostym w definicji, ale wymagającym w praktyce sposobem organizacji pracy nad złożonym produktem lub projektem. Działa najlepiej tam, gdzie nie wszystko da się ustalić z góry, a wartość trzeba dostarczać małymi krokami i regularnie ją sprawdzać. W tym tekście pokazuję, z czego Scrum się składa, jak wygląda sprint, kto za co odpowiada i kiedy ta metoda naprawdę pomaga, a kiedy lepiej wybrać inny model pracy.

Najważniejsze fakty o Scrumie w skrócie

  • Scrum to lekki framework do pracy nad złożonym produktem, oparty na krótkich iteracjach i regularnej inspekcji efektów.
  • Jedna iteracja, czyli sprint, trwa maksymalnie miesiąc, a w praktyce często krócej.
  • W zespole są trzy odpowiedzialności: Product Owner, Scrum Master i Developers.
  • Najważniejsze elementy pracy to backlog, sprint goal, review, retrospective i definicja ukończenia.
  • Scrum sprawdza się tam, gdzie priorytety mogą się zmieniać, ale efekt trzeba dostarczać regularnie.

Scrum co to i kiedy naprawdę pomaga

W oficjalnym Scrum Guide Scrum opisano jako framework do rozwijania i utrzymywania złożonych produktów. Ja patrzę na niego przede wszystkim jak na system krótkich pętli uczenia się: zespół planuje niewielki kawałek pracy, dowozi go, sprawdza efekt i na tej podstawie koryguje dalsze działania. To ważne rozróżnienie, bo Scrum nie jest po prostu ładniejszą tablicą z zadaniami ani zwykłą listą spotkań.

Najwięcej daje tam, gdzie priorytety mogą się zmieniać, a ryzyko błędu rośnie wraz z rozmiarem projektu. W praktyce dotyczy to nie tylko IT, lecz także wdrożeń w produkcji, poprawy jakości, uruchamiania nowych procesów czy zmian w logistyce. Jeśli problem jest złożony i wymaga regularnego sprawdzania założeń, Scrum porządkuje pracę lepiej niż jednorazowy, sztywny plan.

W centrum stoją trzy rzeczy: przejrzystość, inspekcja i adaptacja. Bez nich Scrum szybko zamienia się w rytuał bez wpływu na wynik, a stąd już tylko krok do kolejnych spotkań bez decyzji. Żeby zobaczyć, jak ten mechanizm działa w kalendarzu zespołu, warto przejść przez sprint i jego wydarzenia.

Jak wygląda praca w Scrumie od sprintu do retrospektywy

Sprint to podstawowy rytm pracy. Trwa maksymalnie miesiąc, a po jego zakończeniu zaczyna się kolejny bez przerwy. W dobrze prowadzonym zespole nie chodzi o to, by w sprint wcisnąć jak najwięcej zadań, tylko żeby dowieźć wyraźny fragment wartości i sprawdzić, czego nauczył nas ostatni cykl.

Wydarzenie Rola w procesie Typowy limit czasu
Sprint Ramka dla całej pracy, w której zespół realizuje cel sprintu i utrzymuje stały rytm dostarczania wartości Do 1 miesiąca
Sprint Planning Ustalenie celu sprintu, wyboru pracy i sposobu realizacji Do 8 godzin dla sprintu miesięcznego
Daily Scrum Krótka inspekcja postępu i dostosowanie planu na najbliższy dzień 15 minut
Sprint Review Sprawdzenie efektu pracy ze stakeholderami i decyzja, co dalej Do 4 godzin dla sprintu miesięcznego
Sprint Retrospective Ustalenie, co poprawić w sposobie pracy zespołu Do 3 godzin dla sprintu miesięcznego

To, co dla wielu osób jest zaskoczeniem, to fakt, że Sprint Review nie jest prezentacją dla zarządu, a Daily Scrum nie jest raportem statusowym dla przełożonego. Jeśli te spotkania zmieniają się w kontrolę z góry, Scrum traci sens. Następny krok to role, bo bez jasnej odpowiedzialności nawet dobrze zaprojektowany rytm szybko się rozjeżdża.

Kto za co odpowiada w zespole Scrumowym

W Scrumie są trzy odpowiedzialności, ale to nie są trzy sztywne stanowiska. Zespół jest mały, wielofunkcyjny i sam się organizuje, więc zamiast klasycznej hierarchii działa podział odpowiedzialności. To właśnie tu najczęściej pojawia się nieporozumienie: firmie wydaje się, że wdraża Scrum, a w praktyce zostawia stary model zarządzania i tylko dokleja nowe nazwy.

  • Product Owner odpowiada za wartość i kolejność pracy. Ustala priorytety w backlogu i pilnuje, żeby zespół robił to, co w danym momencie ma największy sens.
  • Scrum Master dba o proces. Pomaga usuwać przeszkody, uczy zespół zasad Scruma i pilnuje, by wydarzenia miały realny sens, a nie były pustym rytuałem.
  • Developers to osoby, które wykonują pracę i same decydują, jak dojść do celu sprintu. To ważne, bo odpowiedzialność za sposób realizacji nie leży na Product Ownerze ani na Scrum Masterze.

W praktyce te role działają dobrze tylko wtedy, gdy są naprawdę odseparowane od mikrozarządzania. Product Owner nie powinien codziennie rozdzielać zadań na godziny, a Scrum Master nie jest kierownikiem projektu w klasycznym sensie. Jeśli chcesz, żeby ten układ zadziałał, trzeba zaakceptować większą autonomię zespołu, a to prowadzi wprost do artefaktów i zasad pracy.

Co utrzymuje Scrum w ryzach

Scrum bez artefaktów bardzo szybko traci przejrzystość. Z mojego doświadczenia to właśnie backlog i jasna definicja „done” robią największą różnicę, bo bez nich zespół może być zajęty, ale nie musi być skuteczny. Oficjalnie trzon stanowią trzy artefakty i trzy odpowiadające im zobowiązania.

  • Product Backlog to uporządkowana lista wszystkiego, co może poprawić produkt lub proces. To jedyne źródło pracy dla zespołu.
  • Sprint Backlog zawiera elementy wybrane na bieżący sprint oraz plan ich realizacji.
  • Increment to gotowy przyrost wartości, który spełnia Definition of Done, czyli wcześniej ustalony standard ukończenia.
  • Product Goal wyznacza kierunek całego produktu.
  • Sprint Goal mówi, po co realizujemy konkretny sprint.
  • Definition of Done chroni jakość, bo bez niej „skończone” może znaczyć coś zupełnie innego dla każdego członka zespołu.

Najczęstszy błąd polega na tym, że backlog staje się śmietnikiem pomysłów, a Definition of Done jest skrótem myślowym bez pokrycia w praktyce. Wtedy zespół raportuje postęp, ale nie ma pewności, że dowozi coś naprawdę gotowego. Gdy te zasady są dopięte, łatwiej ocenić, czy Scrum daje wartość, czy tylko porządkuje chaos na chwilę.

Kiedy Scrum ma sens, a kiedy lepszy będzie Kanban

Scrum nie jest jedyną sensowną odpowiedzią na problem organizacji pracy. W środowiskach operacyjnych, gdzie zadania spływają ciągle i liczy się płynność, często lepiej sprawdza się Kanban. W projektach, w których zespół chce działać w krótkich cyklach i regularnie sprawdzać efekt, Scrum daje więcej dyscypliny i lepszy rytm.

Kryterium Scrum Kanban
Rytm pracy Stałe sprinty i regularne wydarzenia Przepływ ciągły bez sztywnych iteracji
Zmiana priorytetów Najlepiej na granicy sprintu, z ochroną sprint goal Możliwa na bieżąco, jeśli proces to umożliwia
Role Jasno zdefiniowane odpowiedzialności Role są mniej sformalizowane
Najlepsze zastosowanie Złożone projekty z potrzebą regularnej inspekcji Obsługa bieżących zleceń, wsparcie, praca o stałym napływie zadań
Ryzyko Przerobienie Scruma w biurokrację, jeśli zespół nie ma autonomii Rozmycie priorytetów, jeśli brak limitów i zasad pracy

Jeśli zespół walczy głównie z niepewnością i potrzebuje wspólnego rytmu decyzji, Scrum zwykle pomaga. Jeśli natomiast problemem jest przepływ wielu drobnych zadań i konieczność reagowania tu i teraz, prostszy Kanban może dać lepszy efekt przy mniejszym koszcie organizacyjnym. W praktyce wiele firm kończy na hybrydzie, ale warto najpierw zrozumieć czysty model, zanim zacznie się go mieszać z innymi podejściami.

Najczęstsze błędy, które psują wdrożenie

Najczęściej nie psuje się sam Scrum, tylko sposób jego wdrożenia. Widziałem zespoły, które miały dobre narzędzia, ale brakowało im decyzji, jasnego celu albo odwagi, by naprawdę pracować po nowemu. To zwykle kończy się rozczarowaniem i opinią, że „Scrum nie działa”, choć problem leżał gdzie indziej.

  • Scrum jako kontrola zamiast autonomii - zespół dostaje więcej spotkań, ale nie dostaje większej odpowiedzialności. Efekt: mikrozarządzanie pod nową nazwą.
  • Brak prawdziwego Product Ownera - priorytety ustala kilka osób naraz, więc backlog staje się politycznym polem walki.
  • Za duży zespół - im więcej osób, tym trudniej o szybkie decyzje i sensowną komunikację.
  • Brak Definition of Done - „skończone” oznacza co innego dla każdego, więc jakość zaczyna się rozmywać.
  • Retro bez działań - zespół rozmawia o problemach, ale niczego nie zmienia, więc spotkanie staje się formą wentylacji, nie usprawnieniem.
  • Sprint traktowany jak sztywny kontrakt - gdy pojawia się nowe info, zespół nie może się dostosować, mimo że właśnie na adaptacji Scrum stoi.

Jeśli miałbym wskazać jeden błąd najbardziej kosztowny, byłoby to udawanie, że zespół jest samodzielny, a jednocześnie ciągłe zdejmowanie z niego decyzyjności. Bez realnej odpowiedzialności Scrum zamienia się w teatralny układ spotkań. Dlatego przed pierwszym sprintem warto ustawić prosty pilot, zamiast od razu budować skomplikowany model dla całej organizacji.

Jak uruchomić pierwszy sensowny sprint bez teatralnych spotkań

Jeśli wdrażasz Scrum po raz pierwszy, nie zaczynaj od rozbudowanego procesu. Lepiej zbudować prosty pilot na jednym produkcie, jednej linii usprawnień albo jednym obszarze operacyjnym i sprawdzić, czy zespół potrafi utrzymać rytm pracy. Krótki start daje szybszy feedback niż długie przygotowania do „idealnego” wdrożenia.

  1. Wybierz jeden cel biznesowy - np. skrócenie czasu wdrożenia zmiany, poprawę jakości, uporządkowanie pracy nad nowym procesem.
  2. Ustal jeden backlog i jednego właściciela priorytetów - bez tego zespół będzie skakał między oczekiwaniami różnych osób.
  3. Zacznij od krótkiego sprintu - na start dobrze sprawdza się krótki, 2-tygodniowy rytm, bo szybciej pokazuje problemy procesu.
  4. Zapisz Definition of Done przed startem - nie po fakcie, bo wtedy standard jakości powstaje dopiero wtedy, gdy zaczynają się spory.
  5. Po 2-3 sprintach oceń nie tylko tempo, ale też jakość - patrz na liczbę poprawek, stabilność decyzji i przewidywalność dowożenia, a nie wyłącznie na liczbę zamkniętych zadań.

Po dwóch lub trzech sprintach patrzyłbym przede wszystkim na trzy rzeczy: czy decyzje zapadają szybciej, czy spada liczba poprawek i czy zespół rzeczywiście dowozi bardziej przewidywalny wynik. Jeśli odpowiedź brzmi „tak”, Scrum daje wartość; jeśli nie, problem zwykle leży nie w samym frameworku, tylko w braku priorytetów, autonomii albo dyscypliny w pracy z backlogiem.

FAQ - Najczęstsze pytania

Scrum najlepiej sprawdza się przy złożonych produktach i wtedy, gdy priorytety mogą się zmieniać, ale zespół musi regularnie dostarczać efekt. Pomagają tu krótkie iteracje, inspekcja i adaptacja. Kanban lepiej pasuje do środowisk z ciągłym napływem zadań i większą potrzebą płynnego przepływu pracy.

Sprint trwa maksymalnie miesiąc, a po jego zakończeniu zaczyna się kolejny bez przerwy. W jego ramach odbywają się Sprint Planning, Daily Scrum, Sprint Review i Sprint Retrospective. Dla sprintu miesięcznego planning może trwać do 8 godzin, daily 15 minut, review do 4 godzin, a retro do 3 godzin.

Product Owner odpowiada za wartość i kolejność pracy w backlogu. Scrum Master dba o proces, usuwa przeszkody i pilnuje sensu wydarzeń Scrumowych. Developers wykonują pracę i sami decydują, jak dojść do celu sprintu.

Kluczowe są Product Backlog, Sprint Backlog i Increment, a także Product Goal, Sprint Goal oraz Definition of Done. Backlog powinien być uporządkowany i stanowić jedyne źródło pracy. Definition of Done chroni jakość, bo bez niej skończenie zadania może znaczyć coś innego dla każdego członka zespołu.

Najlepiej zacząć od jednego celu biznesowego, jednego backlogu i jednego właściciela priorytetów. Na start warto wybrać krótki, 2-tygodniowy sprint i spisać Definition of Done jeszcze przed rozpoczęciem pracy. Po 2-3 sprintach trzeba ocenić nie tylko tempo, ale też liczbę poprawek, stabilność decyzji i przewidywalność dowożenia.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

scrum sprint backlog kanban retrospektywa

Udostępnij artykuł

Autor Grzegorz Grabowski
Grzegorz Grabowski
Nazywam się Grzegorz Grabowski i od 14 lat zajmuję się zarządzaniem produkcją, optymalizacją oraz logistyką. Moje zainteresowanie tymi dziedzinami zaczęło się w trakcie studiów, kiedy odkryłem, jak istotne są efektywne procesy w funkcjonowaniu każdej organizacji. Pasjonuje mnie analiza i rozwiązywanie problemów, które mogą pojawić się w codziennym zarządzaniu. W swoich tekstach staram się przybliżać czytelnikom złożoność zagadnień związanych z produkcją oraz logistyką, tłumacząc trudne koncepcje w sposób przystępny i zrozumiały. W swojej pracy kładę duży nacisk na rzetelność informacji oraz aktualność poruszanych tematów. Regularnie śledzę trendy w branży, co pozwala mi na dostarczanie wartościowych treści. Dążę do tego, aby moje artykuły były nie tylko informacyjne, ale także praktyczne, pomagając czytelnikom w podejmowaniu świadomych decyzji. Zawsze staram się porównywać różne źródła i organizować wiedzę w sposób klarowny, aby każdy mógł łatwo odnaleźć potrzebne informacje.
