Dobrze przeprowadzona analiza projektu pozwala szybko odróżnić założenia, które da się obronić, od tych, które rozjadą się przy pierwszym opóźnieniu. W zarządzaniu projektami traktuję SWOT jako prosty filtr decyzyjny: pokazuje, co mamy po swojej stronie, co nas ogranicza, jakie szanse warto wykorzystać i jakie zagrożenia trzeba oswoić, zanim pojawią się koszty, poprawki i nerwowe gaszenie pożarów. W tym artykule pokazuję, jak użyć tego narzędzia w praktyce, szczególnie w projektach związanych z produkcją, kontrolą jakości i logistyką.
Najpierw sprawdź, czy projekt ma realne podstawy, a dopiero potem planuj tempo

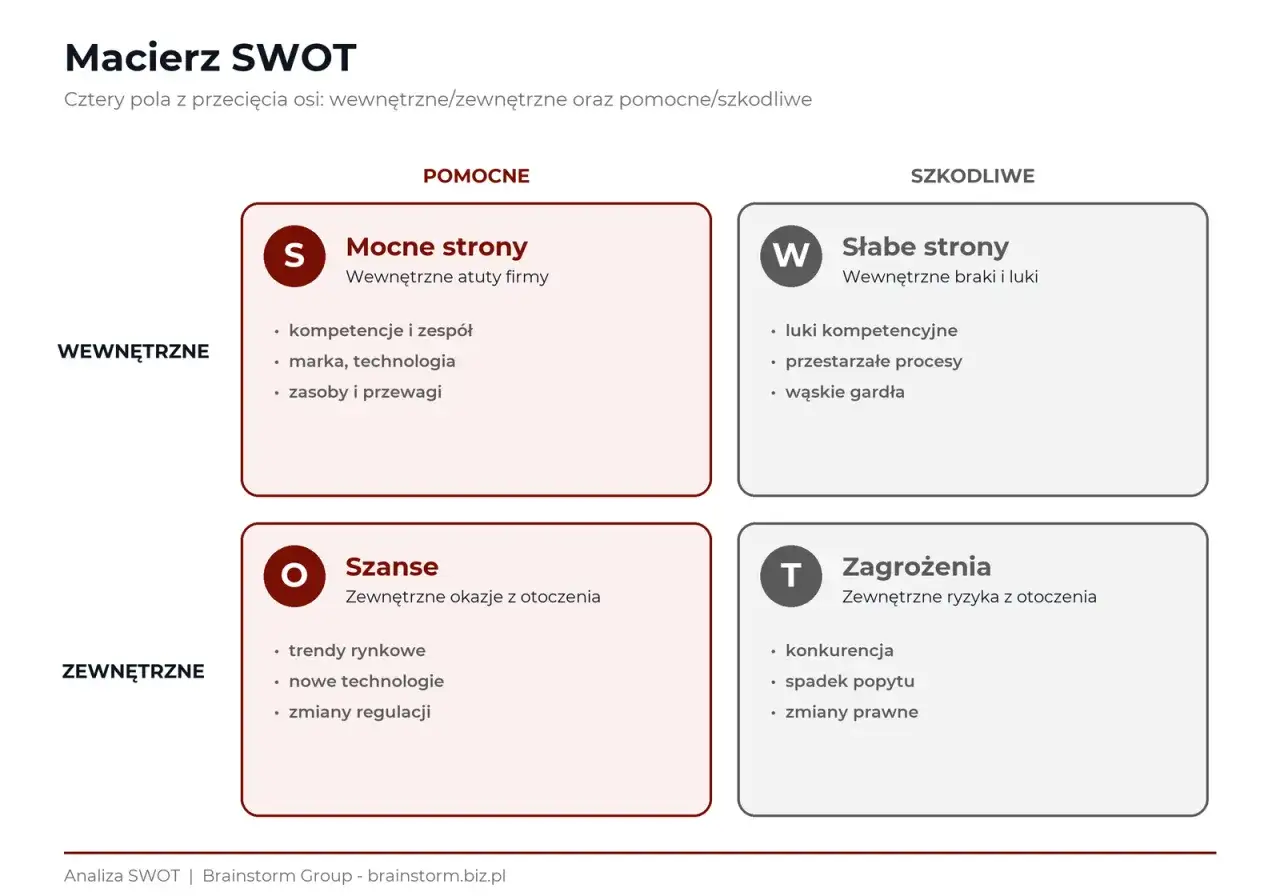

- SWOT porządkuje czynniki wewnętrzne i zewnętrzne, które wpływają na projekt.
- Najlepiej robić ją na starcie, przed zamknięciem zakresu i budżetu.
- Warto oprzeć ją na danych z procesu, a nie na ogólnych opiniach zespołu.
- Sama macierz nie wystarcza, jeśli nie przełożysz jej na decyzje, właścicieli i terminy.
- W projektach operacyjnych szczególnie dobrze ujawnia ryzyka jakościowe, logistyczne i zasobowe.
Kiedy SWOT projektu ma sens, a kiedy tylko zajmuje czas
SWOT najlepiej działa wtedy, gdy projekt ma jeszcze margines na korektę kursu. Ja używam jej przed startem inicjatyw, które mają ograniczony budżet, zależności między działami albo wysoką wrażliwość na jakość, termin i dostępność zasobów. W takich sytuacjach jedna tabela często wyłapuje więcej niż długi dokument, bo zmusza zespół do odpowiedzi na cztery proste pytania.
| Obszar | Co sprawdzasz | Przykład w projekcie |
|---|---|---|
| Mocne strony | zasoby, kompetencje, technologie, dojrzałość procesu | doświadczony lider projektu, stabilny system ERP, sprawdzony dostawca |
| Słabe strony | braki, zależności, luki kompetencyjne, wąskie gardła | brak standardu raportowania, opóźniona akceptacja zmian, jedna osoba znająca cały proces |
| Szanse | zmiany rynkowe, automatyzacja, oszczędności, potrzeby klienta | wdrożenie skanowania kodów, lepsza kontrola jakości, skrócenie czasu kompletacji |
| Zagrożenia | opóźnienia, awarie, rotacja ludzi, niestabilność dostaw | przeciążony magazyn w sezonie, jeden kluczowy dostawca, ryzyko przestoju sprzętu |
Jeśli projekt dotyczy na przykład uruchomienia nowej linii, zmiany layoutu magazynu albo wdrożenia standardu kontroli jakości, SWOT szybko pokaże, czy problem leży w kompetencjach, procesie, dostawcach czy otoczeniu. To ważne, bo bez takiego rozróżnienia łatwo zająć się objawem, a nie przyczyną. Gdy już wiadomo, po co ta metoda w ogóle istnieje, przechodzę do warsztatu i pilnuję kolejności pracy.

Jak przygotować analizę projektu krok po kroku
Najlepsze wyniki daje krótki warsztat z konkretnym celem. W małym projekcie wystarcza 60-90 minut; w większym, międzydziałowym przedsięwzięciu zwykle potrzebuję 2-3 godzin i osób z różnych obszarów: projektu, operacji, jakości, logistyki oraz kogoś, kto zna liczby, a nie tylko deklaracje. Im bardziej różnorodny zespół, tym mniejsze ryzyko, że wszyscy pomylą własne założenia z rzeczywistością.
- Ustal jeden cel projektu. Nie rozpisuj wszystkiego naraz. Cel powinien być konkretny: skrócenie czasu przezbrojenia, usprawnienie przepływu materiału, ograniczenie błędów kompletacji albo poprawa zgodności z wymaganiami klienta.
- Oddziel fakty od opinii. Zanim coś wpiszesz do macierzy, sprawdź dane z raportów jakości, reklamacji, terminowości, przestojów czy wykorzystania zasobów. To właśnie tu najczęściej wychodzi różnica między „wydaje nam się” a „tak jest naprawdę”.
- Wpisz tylko to, co naprawdę wpływa na projekt. Jeśli lista robi się zbyt długa, analiza traci ostrość. W praktyce wolę 5-7 punktów w każdym polu niż 20 ogólników.
- Przekształć wnioski w decyzje. Każdy element powinien kończyć się pytaniem: wykorzystujemy, naprawiamy, zabezpieczamy czy odrzucamy?
| Pole macierzy | Pytania pomocnicze | Co powinno z tego wynikać |
|---|---|---|
| Mocne strony | Co już działa? Na czym możemy oprzeć projekt? | elementy do wykorzystania od pierwszego dnia |
| Słabe strony | Co spowalnia realizację? Gdzie mamy zależność lub lukę? | obszary do naprawy przed startem albo w pierwszym etapie |
| Szanse | Co z zewnątrz może przyspieszyć projekt albo poprawić wynik? | okazje do zwiększenia wartości, oszczędności lub jakości |
| Zagrożenia | Co może podnieść koszt, wydłużyć termin lub obniżyć jakość? | ryzyka do monitorowania, ograniczania albo zabezpieczenia |
Pomocne bywa też proste pytanie kontrolne: czy ten punkt zmieniłby harmonogram, koszt, jakość albo bezpieczeństwo projektu, gdyby nagle się pogorszył lub poprawił? Jeśli nie, zwykle nie ma sensu go dopisywać. Gdy macierz jest już wypełniona, warto zobaczyć ją na żywym przykładzie z produkcji albo logistyki.
Przykład z projektu produkcyjnego, który łatwo przełożyć na własną sytuację
Załóżmy projekt reorganizacji strefy przyjęcia i wydania w magazynie, połączony z wprowadzeniem standardu kontroli jakości na wejściu. Taki projekt brzmi operacyjnie, ale dokładnie na tym polega jego siła: od razu widać wpływ na przepływ, błędy i terminowość. Właśnie w takich inicjatywach SWOT bardzo szybko pokazuje, gdzie leży prawdziwe ryzyko.
| Kwadrant | Przykładowe wpisy | Co z tego wynika |
|---|---|---|
| Mocne strony | doświadczony zespół zmianowy, sprawny system etykietowania, stabilna współpraca z kluczowym dostawcą | projekt można oprzeć na istniejących standardach i szybciej wdrożyć nowe zasady |
| Słabe strony | brak jednolitych instrukcji pracy, zależność od jednej osoby znającej cały proces, chaotyczne przekazywanie zmian | najpierw trzeba uporządkować standardy, inaczej każdy kolejny krok będzie podatny na błąd |
| Szanse | wdrożenie skanowania kodów, lepsza widoczność stanów, możliwość ograniczenia liczby pomyłek przy wydaniu | projekt może dać nie tylko porządek, ale też wymierną poprawę jakości i wydajności |
| Zagrożenia | niestabilne dostawy opakowań, sezonowy wzrost wolumenu, awaria sprzętu w krytycznym momencie | trzeba zabezpieczyć alternatywy i zaplanować reakcję na przeciążenie procesu |
Z takiego zestawu nie powstaje jeszcze plan wykonawczy, ale powstaje mapa, która mówi, gdzie trzeba włożyć energię. Jeśli zespół dobrze rozumie ten przykład, łatwiej mu potem przejść od opisu sytuacji do decyzji o działaniu. I właśnie tu zaczynają się najczęstsze błędy.
Najczęstsze błędy, które psują wynik i fałszują decyzje
Najczęstszy błąd widzę wtedy, gdy zespół wpisuje do macierzy hasła typu „dobra komunikacja” albo „zły rynek”. To niczego nie wyjaśnia i nie pomaga w decyzji. SWOT ma działać jak precyzyjne lustro projektu, a nie jak dekoracyjna plansza na spotkanie.
- Mieszanie faktów z życzeniami. Jeśli coś nie wynika z danych, trzeba to oznaczyć jako hipotezę, a nie jako pewnik.
- Zbyt ogólne wpisy. „Dobra jakość” czy „słabe zasoby” nie mówią, gdzie dokładnie leży problem.
- Łączenie wnętrza projektu z otoczeniem. Mocne i słabe strony są wewnętrzne, a szanse i zagrożenia pochodzą z zewnątrz.
- Brak priorytetów. Nie każdy punkt ma taki sam ciężar. Jedna luka w procesie bywa ważniejsza niż pięć drobnych usprawnień.
- Jednorazowe użycie. Projekt się zmienia, więc macierz też powinna się zmieniać.
| Co warto dołożyć | Po co | Kiedy to ma sens |
|---|---|---|
| Rejestr ryzyk | żeby ocenić prawdopodobieństwo i wpływ | gdy projekt ma dużo zależności, dostawców lub terminów granicznych |

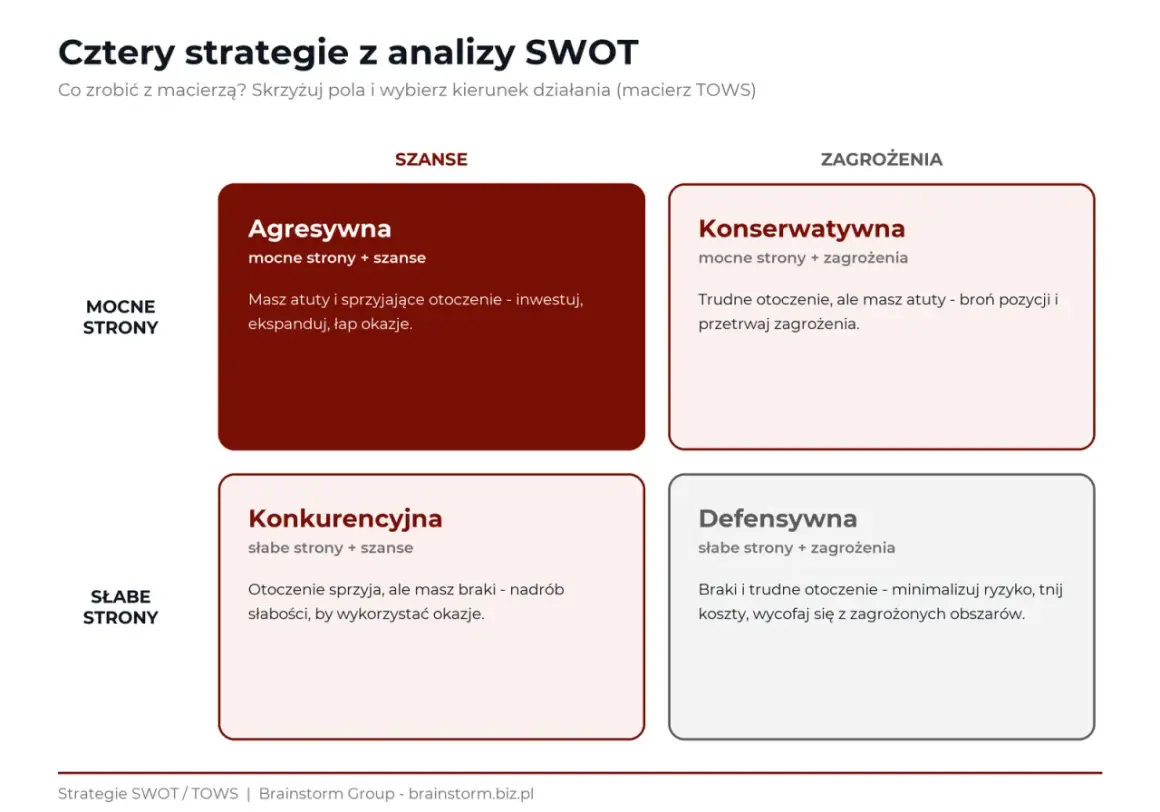

| TOWS | żeby przejść od diagnozy do wariantów działania | gdy sam opis sytuacji już nie wystarcza i trzeba wybrać strategię |
| Business case | żeby policzyć opłacalność | gdy decyzja wymaga akceptacji budżetu lub zarządu |
W praktyce SWOT nie zastępuje analizy ryzyka ani rachunku ekonomicznego. Ona je porządkuje i podpowiada, gdzie szukać problemów oraz przewag. Gdy te ograniczenia są już jasne, można przejść do najważniejszego etapu: zamiany wniosków w konkretne działania.
Jak zamienić wnioski w plan działań, który nie utknie po warsztacie
Ja traktuję ten etap jako test dojrzałości projektu. Jeśli z macierzy nie da się wyprowadzić konkretnych zadań, to znaczy, że projekt nie jest jeszcze gotowy do realizacji. Sama diagnoza nie poprawia procesu; poprawia go dopiero decyzja, kto robi co, do kiedy i po czym poznamy, że efekt jest prawdziwy.
- Przypisz właściciela do każdego punktu. Bez tego nawet dobry pomysł szybko rozmywa się między działami.
- Ustal termin. W projekcie bez daty działania zwykle znikają pod innymi priorytetami.
- Dodaj wskaźnik. Może to być czas, liczba błędów, przestojów, reklamacji albo poziom zgodności z procedurą.
- Rozdziel działania na szybkie i strategiczne. Część rzeczy można naprawić od razu, inne wymagają zmiany procesu lub narzędzia.
- Wracaj do macierzy regularnie. W krótkich projektach po 2-4 tygodniach, w większych po każdym ważnym etapie.
W dobrze prowadzonym projekcie SWOT nie jest dodatkiem do prezentacji, tylko punktem wyjścia do decyzji. Jeśli ma pomóc naprawdę, musi być konkretna, aktualna i bezlitosna wobec myślenia życzeniowego. Właśnie wtedy staje się narzędziem, które porządkuje projekt, zamiast tylko go opisywać.
