Dobry układ hali produkcyjnej decyduje o tym, czy materiał płynie płynnie, czy codziennie traci się czas na obejścia, cofanie wózków i gaszenie drobnych przestojów. W praktyce plan hali produkcyjnej nie jest rysunkiem ścian, tylko narzędziem sterowania przepływem ludzi, surowców, półproduktów i informacji. W tym artykule pokazuję, jak podejść do projektu tak, żeby wspierał produkcję, logistykę i kontrolę jakości zamiast je komplikować.
Najważniejsze decyzje trzeba podjąć przed narysowaniem ścian
- Najpierw analizuję proces, a dopiero potem dobieram metraż i układ stref.
- Najlepszy layout to zwykle taki, który ogranicza transport, skrzyżowania tras i zbędne przenoszenie materiału.
- W praktyce najczęściej sprawdza się układ mieszany, a nie jeden „idealny” schemat dla całej hali.
- Strefy przyjęcia, produkcji, kontroli jakości, serwisu i odpadów muszą być wydzielone od początku.
- Projekt warto sprawdzać na kilku wariantach i mierzyć przepływ, a nie tylko oglądać na planie.
Od procesu, nie od metrażu

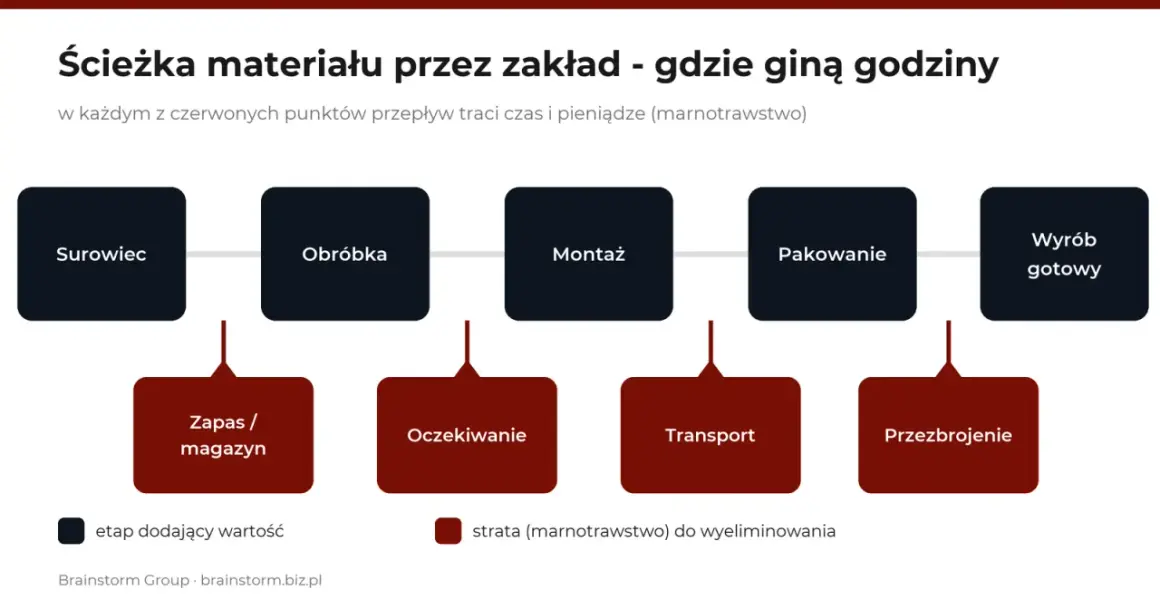

Ja zwykle zaczynam od pytania: co dokładnie ma wejść do hali, co dzieje się po drodze i co ma wyjść na końcu. Dopiero potem sens ma rozmowa o szerokości korytarzy, liczbie stref czy ustawieniu maszyn. Jeśli odwróci się tę kolejność, łatwo stworzyć obiekt ładny na rzucie, ale męczący w codziennej pracy.
Na etapie analizy warto zebrać kilka rzeczy jednocześnie, bo dopiero razem pokazują prawdziwy obraz produkcji:
- asortyment i rodziny produktów,
- wolumeny dzienne, tygodniowe i sezonowe piki,
- kolejność operacji technologicznych,
- rodzaj transportu wewnętrznego,
- punkty kontroli jakości i miejsca odkładcze,
- obszary serwisowe, odpadowe i socjalne.
To właśnie na tym etapie wychodzą różnice między zakładem, który produkuje jedną powtarzalną serię, a takim, który często zmienia asortyment. Gdy przepływ jest opisany jasno, łatwiej przejść do wyboru układu hali i uniknąć błędów, które później trudno naprawić bez kosztownej przebudowy.

Jakie układy hali sprawdzają się w praktyce
Wybór układu nie powinien wynikać z przyzwyczajenia, tylko z logiki procesu. Inaczej projektuje się halę dla produkcji seryjnej, inaczej dla małych partii, a jeszcze inaczej dla zakładu, w którym dominuje montaż i szybka zmienność zleceń. W praktyce najczęściej spotykam cztery podejścia, z których każde ma swoje miejsce.
| Typ układu | Gdzie działa najlepiej | Największa zaleta | Ryzyko lub ograniczenie |
|---|---|---|---|
| Liniowy | Produkcja powtarzalna, stała sekwencja operacji | Krótki i czytelny przepływ materiału | Słaba elastyczność przy zmianie asortymentu |
| Funkcjonalny | Wiele różnych wyrobów i zmienne trasy produkcyjne | Duża swoboda technologiczna | Więcej transportu i większe ryzyko chaosu |
| Komórkowy | Rodziny podobnych produktów, produkcja szczupła | Mniej przenoszenia i krótszy czas przejścia | Wymaga dobrej dyscypliny i stabilnego planu pracy |
| Mieszany | Zakłady, które łączą produkcję seryjną z elastyczną | Najlepszy kompromis między wydajnością a zmianą asortymentu | Trudniejszy projekt i większa potrzeba koordynacji |
W wielu firmach najlepiej broni się układ mieszany, bo pozwala połączyć zalety kilku modeli bez zamykania się w jednym schemacie. To szczególnie ważne wtedy, gdy produkcja rośnie, portfolio się poszerza albo firma chce zostawić sobie miejsce na kolejną linię. Po wyborze modelu trzeba jednak rozbić go na konkretne strefy, bo to właśnie one przesądzają o codziennej wygodzie pracy.
Strefy, które trzeba wydzielić od początku
W dobrze zaprojektowanej hali nie ma przypadkowych „wolnych miejsc”, które później stają się wszystkim naraz. Każda strefa powinna mieć jasną funkcję, bo tylko wtedy da się utrzymać porządek, bezpieczeństwo i przewidywalny przepływ. Ja traktuję to jak fundament całego układu.
- Przyjęcie materiału - tu rozładowuje się dostawy, sprawdza zgodność i od razu decyduje, gdzie trafi surowiec.
- Magazyn buforowy - krótkie składowanie pomaga odseparować dostawy od produkcji, ale nie powinno zamieniać się w trwałe „drugie magazynowanie”.
- Strefa produkcyjna - centrum całego planu, najlepiej ustawione tak, by przepływ był możliwie prosty i bez cofania.
- Kontrola jakości - jeśli jest za daleko od procesu, reakcja na błąd przychodzi z opóźnieniem i rosną koszty braków.
- Utrzymanie ruchu - serwis musi mieć dostęp do maszyn bez blokowania całej strefy.
- Odpady i odpady technologiczne - ich droga powinna być krótka i odseparowana od ruchu gotowych wyrobów.
- Ścieżki piesze i transportowe - najlepiej wyraźnie rozdzielone, bo mieszanie ruchu ludzi i wózków bardzo szybko obniża bezpieczeństwo.
- Strefy odkładcze przy stanowiskach - tzw. point-of-use storage, czyli krótkie składowanie przy miejscu użycia, ogranicza niepotrzebne przejazdy.
Jeżeli te strefy są rozstawione logicznie, hala zaczyna pracować jak system, a nie zbiór osobnych stanowisk. Gdy ich brakuje, nawet dobry proces technologiczny szybko rozlewa się po obiekcie i tworzy zatory, które potem trudno usunąć bez zmian konstrukcyjnych.
Najczęstsze błędy przy planowaniu hali
Najdroższe pomyłki rzadko wyglądają spektakularnie na projekcie. Zwykle są małe, ale sumują się codziennie: dodatkowy przejazd, zbędne przeniesienie palety, kolejka przed kontrolą, serwis wchodzący w środek produkcji. To właśnie te detale robią różnicę między sprawnym zakładem a halą, która ciągle „prawie działa”.
- Projektowanie pod dzisiejszy stan produkcji - bez miejsca na wzrost, zmianę asortymentu i inną liczbę zmian.
- Za duża wiara w „jakoś to będzie” - bez policzenia tras i liczby skrzyżowań ruchu.
- Mieszanie transportu z pracą operatorów - to zwykle kończy się spadkiem bezpieczeństwa i płynności.
- Za mało miejsca na serwis - gdy dostęp do maszyny wymaga zatrzymania sąsiedniej linii, problem narasta z każdym awaryjnym przeglądem.
- Brak wyraźnej strefy jakości - kontrola po fakcie daje dużo słabszy efekt niż kontrola w punkcie, w którym można jeszcze zareagować.
- Przerost magazynu nad przepływem - nadmiar składowania często maskuje słaby proces zamiast go naprawiać.
- Ignorowanie ergonomii - jeśli operator musi sięgać, skręcać i chodzić więcej niż trzeba, wydajność spada szybciej, niż pokazuje sam plan.
W praktyce taki błąd nie oznacza od razu katastrofy, ale prawie zawsze oznacza wyższe koszty obsługi, większe zmęczenie ludzi i więcej improwizacji. Dlatego po narysowaniu układu zawsze sprawdzam go w ruchu, a nie tylko na papierze.
Jak sprawdzam, czy projekt obroni się w ruchu
Ja zwykle porównuję 2-3 warianty układu, zamiast od razu przywiązywać się do jednego rysunku. Na tym etapie liczą się trzy rzeczy: dystans transportu, liczba skrzyżowań tras i czas przejścia między operacjami. Jeśli różnice między wariantami są niewielkie na planszy, zwykle wygrywa ten, który daje większą elastyczność w przyszłości.
Pomaga mi też prosty spaghetti diagram, czyli mapa rzeczywistych dróg ludzi i materiału. Po takim rysunku od razu widać, gdzie operator chodzi za daleko, gdzie wózek kręci się bez sensu i gdzie przepływ robi się zbyt poszarpany. To jedno z najtańszych narzędzi, a bardzo skutecznie obnaża błędy w organizacji przestrzeni.
| Co mierzę | Co oznacza zły wynik | Jak reaguję |
|---|---|---|
| Dystans transportu | Za dużo ruchu bez wartości dodanej | Skracam trasę albo przesuwam strefy bliżej siebie |
| Liczba skrzyżowań | Ryzyko korków, kolizji i przestojów | Oddzielam ruch pieszy od transportowego |
| Czas przejścia operacji | Wąskie gardło albo niepotrzebne oczekiwanie | Przesuwam punkt kontroli lub porządkuję sekwencję pracy |
| Ilość WIP, czyli produkcji w toku | Za dużo półproduktów między operacjami | Zmniejszam bufory i lepiej synchronizuję przepływ |
Jeżeli po takiej analizie układ nadal wygląda dobrze, dopiero wtedy uznaję go za realną bazę do dalszego projektu. W praktyce właśnie ten etap odróżnia plan, który dobrze wygląda na prezentacji, od planu, który naprawdę pracuje na wynik.
Co sprawdzam zanim zatwierdzę układ hali
Zanim powiedziałbym „tak” dla konkretnej wersji projektu, przechodzę przez krótką listę kontrolną. To nie jest biurokracja, tylko sposób na uniknięcie poprawek, które po uruchomieniu kosztują nieproporcjonalnie dużo czasu i nerwów.
- czy materiał porusza się jednym, czytelnym kierunkiem bez cofania,
- czy operator nie przecina trasy wózka widłowego w miejscach o dużym natężeniu ruchu,
- czy kontrola jakości znajduje się tam, gdzie można szybko zareagować na niezgodność,
- czy utrzymanie ruchu ma dostęp do maszyn bez zatrzymywania całej strefy,
- czy jest miejsce na bufor, odpady i krótkie składowanie przy stanowisku,
- czy układ da się rozbudować bez burzenia całego przepływu,
- czy strefy socjalne i techniczne nie wchodzą w konflikt z produkcją.
Dobry układ hali nie wygrywa tym, że wygląda efektownie na planszy, tylko tym, że po miesiącu pracy nadal działa bez nerwowych obejść, dokładania prowizorycznych regałów i codziennego tłumaczenia się z przestojów. Jeśli te warunki są spełnione, plan staje się realnym narzędziem zarządzania produkcją, a nie tylko dokumentem do zatwierdzenia.
