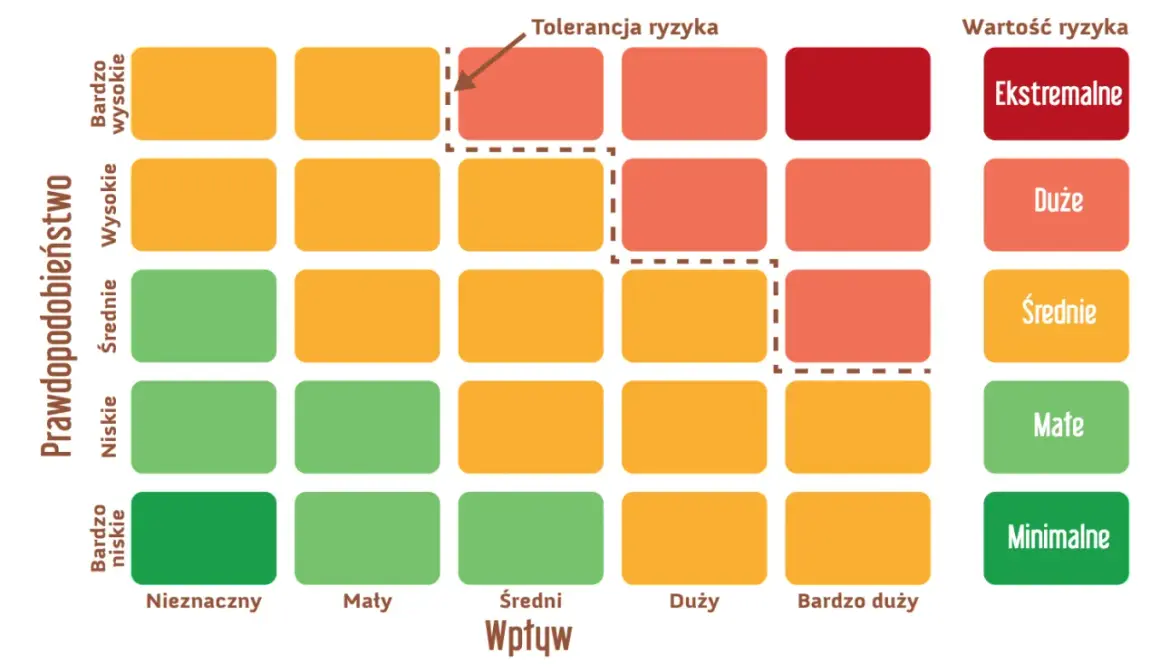

W projektach nie przegrywa zwykle ten zespół, który ma najgorszy plan, tylko ten, który zbyt późno odróżnia sprawy pilne od pozornie pilnych. Macierz ryzyka porządkuje zagrożenia według prawdopodobieństwa i wpływu, dzięki czemu łatwiej zdecydować, co trzeba zabezpieczyć od razu, a co można jeszcze obserwować. W tym artykule pokazuję, jak ją zbudować, jak ustawić sensowną skalę ocen i jak przełożyć wynik na konkretne działania w projekcie.
Najważniejsze rzeczy, które warto wiedzieć od razu
- To narzędzie działa najlepiej, gdy łączy ocenę prawdopodobieństwa i wpływu w jednej, wspólnej skali.
- W większości projektów wystarcza układ 3x3, 4x4 albo 5x5, ale progi muszą być ustalone przed oceną.
- Sam kolor pola nie wystarcza, potrzebny jest właściciel ryzyka, termin reakcji i krótki plan działania.
- Rejestr ryzyk przechowuje szczegóły, a matryca służy do szybkiej priorytetyzacji.
- Najbardziej przydaje się przy wdrożeniach, zmianach procesów, uruchomieniach i projektach z wieloma zależnościami.
Na czym polega ta metoda i kiedy naprawdę pomaga
To proste narzędzie, ale tylko pozornie. Na jednej osi wpisujesz prawdopodobieństwo zdarzenia, na drugiej jego wpływ na harmonogram, budżet, zakres, jakość albo bezpieczeństwo, a przecięcie obu wartości daje obraz priorytetu. Ja traktuję ją jako filtr decyzyjny, nie jako pełny model ryzyka, bo jej siła polega na szybkim porządkowaniu tematu, a nie na udawaniu precyzji tam, gdzie danych jest jeszcze za mało.
Największy sens ma wtedy, gdy projekt ma już listę zagrożeń, ale zespół nie wie, od czego zacząć. Sprawdza się przy uruchomieniu nowej linii, zmianie dostawcy, wdrożeniu systemu WMS, migracji procesu albo przenosinach magazynu. W takich sytuacjach kilka ryzyk potrafi sparaliżować decyzje, a ta metoda pomaga od razu wskazać, które z nich wymagają planu awaryjnego.
Nie zastąpi ona analizy ilościowej w projektach o dużej niepewności kosztowej, bezpieczeństwie lub wysokich wymaganiach regulacyjnych. Tam trzeba iść dalej niż kolorowe pola, bo jeden błędnie oceniony scenariusz może kosztować więcej niż cały warsztat oceny. Żeby to działało w praktyce, trzeba najpierw ustawić prosty, wspólny sposób oceny.

Jak zbudować ją krok po kroku
Najlepsze matryce nie zaczynają się od kolorów, tylko od porządku w definicjach. Jeśli zespół ma różne wyobrażenie o tym, co znaczy „wysokie”, wynik szybko staje się dyskusją o słowach, a nie o decyzjach.
- Zbierz ryzyka z kilku perspektyw - od kierownika projektu, produkcji, logistyki, zakupów, jakości i IT, jeśli system jest częścią wdrożenia. Jedna osoba zwykle widzi tylko fragment obrazu.
- Przepisz ryzyka na konkretne zdarzenia - zamiast „słaba współpraca z dostawcą” wpisz „opóźnienie dostawy kluczowego komponentu o ponad 7 dni”. Opis ma mówić, co się wydarzy, a nie dlaczego ktoś może zawieść.
- Ustal wspólną skalę - najlepiej przed warsztatem, nie w jego trakcie. W praktyce każda skala powinna mieć jasne definicje dla prawdopodobieństwa i wpływu.
- Oceń każde ryzyko i policz wynik - najczęściej jako iloczyn prawdopodobieństwa i wpływu. Wtedy ryzyko z oceną 4 i 5 daje 20 punktów, a ryzyko 2 i 3 tylko 6 punktów.
- Dopisz reakcję, właściciela i termin - bez tego tabela jest tylko opisem sytuacji, a nie narzędziem zarządzania. Każde ważniejsze ryzyko powinno mieć osobę odpowiedzialną i datę przeglądu.
- Ustal próg eskalacji - inaczej każdy menedżer będzie rozumiał czerwone pole inaczej. Jeśli próg jest jasny, łatwiej zdecydować, co wymaga reakcji zarządczej, a co tylko monitoringu.
Jeżeli lista robi się długa, lepiej podzielić ją na obszary, na przykład harmonogram, zasoby, dostawcy, jakość i technologia. Gdy pojawia się więcej niż 25-30 pozycji, zwykle oznacza to, że część wpisów można zgrupować albo doprecyzować. Następny problem to skala, bo bez niej każdy kolor znaczy coś innego.
Jak dobrać skalę prawdopodobieństwa i wpływu
Najwięcej zamieszania nie robi sama tabela, tylko różne rozumienie słów „niski”, „średni” i „wysoki”. Dlatego przydaje się skala oparta na konkretnych progach, choć wciąż pozostaje to narzędzie jakościowe, a nie matematyczna prawda objawiona. Poniżej podaję przykładowy układ dla typowego projektu wdrożeniowego.
| Poziom | Prawdopodobieństwo | Wpływ na projekt | Przykładowy opis |
|---|---|---|---|
| 1 | 0-10% | Mniej niż 1 dzień opóźnienia lub koszt poniżej 1% | Zdarzenie mało realne, skutki łatwe do skorygowania |
| 2 | 10-25% | 1-3 dni opóźnienia lub 1-2% budżetu | Problem odczuwalny, ale bez trwałego wpływu na cel projektu |
| 3 | 25-50% | 4-7 dni opóźnienia lub 2-5% budżetu | Ryzyko wymaga uwagi i prostego planu ograniczającego |
| 4 | 50-75% | 1-2 tygodnie opóźnienia lub 5-10% budżetu | Skutek jest istotny i może zmienić przebieg projektu |
| 5 | 75-100% | Ponad 2 tygodnie opóźnienia lub ponad 10% budżetu | Scenariusz krytyczny, który wymaga przygotowania działań awaryjnych |
W projektach bezpieczeństwa, jakości albo zgodności wpływ warto rozszerzyć o dodatkowy wymiar, na przykład wpływ na ludzi, zgodność z przepisami lub ryzyko zatrzymania procesu. Sama skala czas i koszt nie zawsze wystarcza, zwłaszcza w środowisku produkcyjnym. Do wyboru pozostaje jeszcze rozmiar samej siatki, a tu nie każdy projekt potrzebuje od razu pięciu poziomów.
| Skala | Kiedy ją wybrać | Zaleta | Na co uważać |
|---|---|---|---|
| 3x3 | Mały, prosty projekt | Szybkość i czytelność | Mało miejsca na niuanse |
| 4x4 | Projekt średniej złożoności | Dobry balans między prostotą a dokładnością | Wymaga spójnych definicji |
| 5x5 | Projekt z wieloma zależnościami | Lepsze różnicowanie priorytetów | Łatwo utknąć w sporze o pojedynczy punkt skali |
W praktyce najczęściej wybieram układ 5x5, gdy projekt jest złożony, a 3x3, gdy zespół potrzebuje szybkiej decyzji i nie chce nadmiernie rozbudowywać warsztatu. Kiedy skala jest już wspólna, można bezpiecznie przejść do priorytetów i reakcji.
Jak odczytać wynik i zamienić go na decyzję
Wynik liczbowy ma ułatwiać rozmowę, nie ją kończyć. Jeśli liczysz jako iloczyn prawdopodobieństwa i wpływu, dostajesz zakres 1-25, a potem możesz z góry ustalić, co trafia do obserwacji, co do planu działań, a co na poziom kierowniczy.
| Wynik | Znaczenie | Reakcja |
|---|---|---|
| 1-5 | Niski priorytet | Monitorowanie i okresowy przegląd |
| 6-10 | Średni priorytet | Właściciel ryzyka, prosty plan ograniczający, termin kontroli |
| 11-15 | Wysoki priorytet | Aktywne działania ograniczające i szybka weryfikacja skuteczności |
| 16-25 | Priorytet krytyczny | Escalacja, plan awaryjny, alternatywne scenariusze |
Przykład z projektu wdrożeniowego dobrze pokazuje, jak to działa. Opóźnienie dostawy kluczowego komponentu może dostać ocenę 4 x 5 = 20 i od razu trafić do czerwonej strefy. Brak operatora na zmianie startowej może mieć 3 x 4 = 12, więc wymaga działania, ale jeszcze nie musi wywracać całego harmonogramu. Zmiana zakresu przez klienta, jeśli jest umiarkowanie prawdopodobna i ma średni wpływ, może zamknąć się w wyniku 9, czyli wejść do strefy żółtej.
Najważniejsze jest to, że sam wynik bez właściciela i terminu nie wystarcza. Dobra decyzja nie brzmi „to ma 18 punktów”, tylko „do piątku sprawdzamy alternatywnego dostawcę i uruchamiamy plan B”. Gdy priorytety są jasne, najłatwiej zauważyć błędy, które psują cały obraz.
Najczęstsze błędy, które obniżają wartość narzędzia
- Zbyt ogólne wpisy - „opóźnienia” albo „problemy z komunikacją” niczego nie porządkują. Ryzyko musi być nazwane jako zdarzenie, inaczej trudno je ocenić i śledzić.
- Jedna osoba ocenia wszystko - kierownik projektu bez wsparcia zespołu zwykle widzi za mało. Lepiej zebrać perspektywę jakości, operacji, zakupów i technologii.
- Brak wspólnych progów - jeśli 4 oznacza coś innego dla każdego uczestnika, tabela staje się dekoracją. Progi trzeba zdefiniować przed warsztatem i trzymać się ich konsekwentnie.
- Brak właściciela i terminu - bez tego ryzyko nie ma „następnego kroku”. W praktyce właśnie ten element odróżnia ocenę od zarządzania.
- Nieaktualizowanie po zmianie zakresu - projekt się zmienia, więc matryca też musi. Jeśli aktualizujesz ją raz na kwartał, to za rzadko jak na większość wdrożeń operacyjnych.
- Traktowanie zielonego pola jak zwolnienia z myślenia - niski wynik nie oznacza, że ryzyko znika. Oznacza tylko, że na ten moment nie wymaga natychmiastowej reakcji.
W projektach dynamicznych przegląd robię co tydzień, a w stabilniejszych co dwa tygodnie. Jeśli tabela nie jest aktualizowana, szybko zamienia się w archiwum. Zanim zamkniesz pierwszy warsztat, warto jeszcze przygotować kilka rzeczy, które oszczędzą późniejszych korekt.
Co przygotować przed pierwszym warsztatem ryzyk
Najlepiej przyjść na spotkanie z czymś więcej niż pustym szablonem. Im lepiej zdefiniujesz kontekst, tym mniej czasu zespół spędzi na zgadywaniu, o co właściwie chodzi w projekcie. Ja zwykle proszę o kilka konkretnych materiałów jeszcze przed oceną.
- Jasny zakres projektu i jego cel biznesowy.
- Najważniejsze zależności, zwłaszcza od dostawców, podwykonawców i systemów zewnętrznych.
- Harmonogram z punktami krytycznymi, a nie tylko ogólny termin końcowy.
- Ograniczenia budżetowe, czasowe i zasobowe, najlepiej z liczbowymi progami akceptacji.
- Lista właścicieli obszarów, którzy mogą reagować bez czekania na długą eskalację.
- Kryteria, kiedy ryzyko trafia do czerwonej strefy i wymaga decyzji kierowniczej.
Jeśli projekt dotyczy jakości, bezpieczeństwa albo zgodności z wymaganiami klienta, samą matrycę warto połączyć z FMEA, planem awaryjnym i krótkim przeglądem założeń. Wtedy narzędzie przestaje być tabelą do wypełnienia, a staje się realnym sposobem na lepsze decyzje projektowe.
