Rodzaje planowania w projekcie - jak dobrać je do skali?

Leonard Wysocki

Leonard Wysocki

|

11 sierpnia 2026

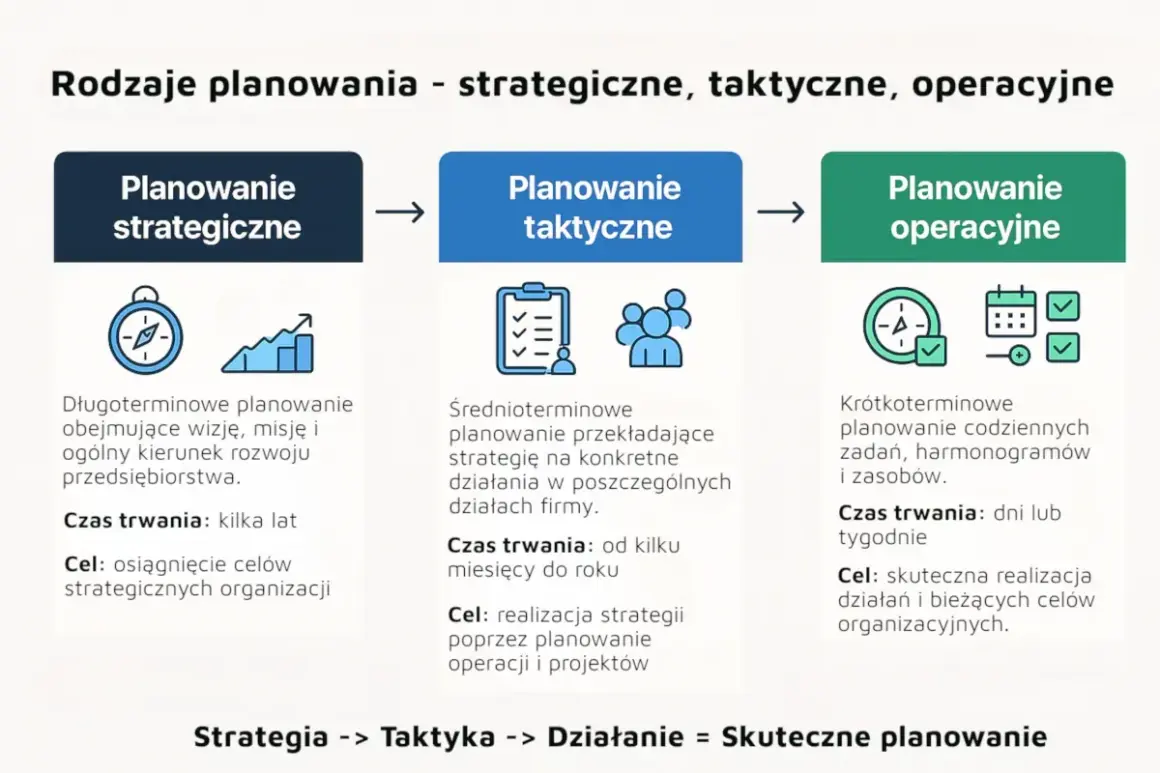

Rodzaje planowania: strategiczne (wizja, misja), taktyczne (przekładanie strategii na działania) i operacyjne (codzienne zadania).

W zarządzaniu projektem plan nie jest papierem do szuflady, tylko sposobem na ograniczenie chaosu, kosztów i spóźnień. Gdy rozkładam rodzaje planowania na czynniki pierwsze, zwykle patrzę najpierw na poziom decyzji, potem na obszar, który trzeba doprecyzować, a na końcu na narzędzia, które utrzymają całość w ryzach. W tym tekście pokazuję, jak odróżnić plan strategiczny od operacyjnego, co planować osobno i jak nie zgubić projektu w nadmiarze detali.

Co trzeba wiedzieć, zanim ruszy projekt

  • W projektach najczytelniejszy jest podział na planowanie strategiczne, taktyczne, operacyjne i awaryjne.
  • Osobno warto rozpisać zakres, harmonogram, zasoby, budżet, ryzyka, komunikację i jakość.
  • Dobry plan nie musi być rozbudowany, ale musi odpowiadać na pytania: co, kto, kiedy, za ile i z jakim ryzykiem.
  • Im większa niepewność projektu, tym bardziej opłaca się planowanie iteracyjne lub hybrydowe.
  • Plan działa tylko wtedy, gdy jest regularnie aktualizowany, a nie zamrożony po starcie.

Co planowanie w projekcie ma naprawdę dać

Najprościej mówiąc, planowanie ma zmniejszyć liczbę niespodzianek. W praktyce chodzi o trzy rzeczy: uporządkowanie zakresu, rozsądne wykorzystanie zasobów i wcześniejsze wychwycenie ryzyk, zanim zamienią się w opóźnienia albo nadmiarowe koszty. Ja traktuję plan jako hipotezę roboczą, a nie przepowiednię, bo w projektach produkcyjnych, wdrożeniowych czy logistycznych zbyt wiele zależy od ludzi, dostaw i zależności między działami.

Dobry plan odpowiada na kilka bardzo konkretnych pytań. Co dokładnie ma powstać? Kto za co odpowiada? Jakie są punkty kontrolne? Co może się wysypać po drodze? I wreszcie: po czym poznamy, że projekt rzeczywiście dowiózł efekt, a nie tylko „ruszył zgodnie z planem”? To właśnie dlatego planowanie w projekcie nie powinno kończyć się na ładnym harmonogramie. Potrzebny jest jeszcze sens biznesowy, kryteria sukcesu i sposób reagowania na odchylenia.

W firmach, które działają w produkcji albo logistyce, ten etap bywa szczególnie ważny, bo jedno opóźnienie potrafi przesunąć kolejne trzy. Dlatego zanim wejdzie się w szczegóły zadań, trzeba zrozumieć, na jakim poziomie w ogóle podejmuje się decyzje. To prowadzi wprost do kolejnego kroku.

Najważniejsze poziomy planowania w projekcie

W praktyce najlepiej działa podział na kilka poziomów, bo każdy odpowiada na inne pytania. Jeśli je pomieszamy, szybko kończymy z harmonogramem pełnym terminów, ale bez jasnego kierunku. Poniżej pokazuję układ, z którego korzystam najczęściej.

Poziom planowania Co obejmuje Przykład w projekcie Na co uważać
Strategiczne Cel projektu, priorytety, granice zakresu, kryteria sukcesu Decyzja, czy wdrażamy nowy system w jednym zakładzie, czy od razu w całej sieci Zbyt ogólne deklaracje bez twardych decyzji
Taktyczne Etapy, kamienie milowe, zależności między zespołami Podział na analizę, pilotaż, rollout i stabilizację Brak właścicieli etapów i niejasne przekazanie odpowiedzialności
Operacyjne Konkretnych zadań, terminów, zasobów i codziennej koordynacji Kto przygotowuje dane, kiedy odbywa się test i kto odbiera wynik Przesadne rozdrobnienie albo brak realnych terminów
Awaryjne Reakcję na opóźnienia, ryzyka, zastępstwa i bufory Plan B dla dostawcy, który spóźnia się z komponentami Brak wcześniej ustalonych progów reakcji

Ten podział dobrze pokazuje, że planowanie nie kończy się na jednym dokumencie. Na górze jest kierunek, niżej etapy, jeszcze niżej codzienne zadania i osobno scenariusze awaryjne. Jeśli ktoś miesza te warstwy, projekt staje się nieczytelny. A skoro poziomy mamy już uporządkowane, warto rozbić plan na konkretne obszary, które trzeba dopracować osobno.

Co planować osobno, żeby projekt się nie rozsypał

Najwięcej problemów widzę tam, gdzie planuje się tylko „całość”, bez rozpisania kluczowych elementów. Wtedy projekt wygląda dobrze na slajdzie, ale w realu brakuje odpowiedzi na podstawowe pytania. Ja zwykle dzielę plan na kilka obszarów, bo każdy z nich wymaga innego rodzaju kontroli.

  • Zakres - trzeba bardzo jasno określić, co wchodzi do projektu, a co jest poza nim. Tu świetnie działa WBS, czyli struktura podziału pracy: rozbija całość na mniejsze pakiety zadań, które da się przypisać i kontrolować.
  • Harmonogram - ważne są kamienie milowe, zależności i kolejność prac. W praktyce przydaje się też ścieżka krytyczna, czyli ciąg zadań, który wyznacza najkrótszy czas realizacji projektu.
  • Zasoby - nie tylko liczba ludzi, ale też ich dostępność, kompetencje, maszyny, systemy i wsparcie dostawców. Bardzo często projekt nie przegrywa na terminie, tylko na przeciążeniu jednego wąskiego gardła.
  • Budżet - tu liczą się koszty bezpośrednie, rezerwy i sposób kontroli wydatków. Ja zwykle zakładam prosty bufor 10-15% przy umiarkowanej niepewności, ale nie traktuję go jako automatu. W stabilnym projekcie może być mniejszy, w niestabilnym - zdecydowanie większy.
  • Ryzyka - rejestr ryzyk to nie lista strachów, tylko narzędzie decyzyjne. Każde ryzyko powinno mieć właściciela, prawdopodobieństwo, wpływ i konkretny plan reakcji.
  • Komunikacja - trzeba ustalić, kto z kim rozmawia, jak często i w jakiej formie. Tu przydaje się RACI, czyli macierz pokazująca, kto jest odpowiedzialny, kto konsultowany, a kto tylko informowany.
  • Jakość - bez kryteriów odbioru łatwo uznać zadanie za skończone zbyt wcześnie. Dlatego warto z góry określić, co znaczy „gotowe”, jakie są testy i kto zatwierdza wynik.

Jeśli te obszary opisze się osobno, plan staje się użyteczny, a nie dekoracyjny. Kolejny krok to dopasowanie samego sposobu planowania do skali i niepewności projektu, bo tu najczęściej wygrywa praktyczność, a nie teoria.

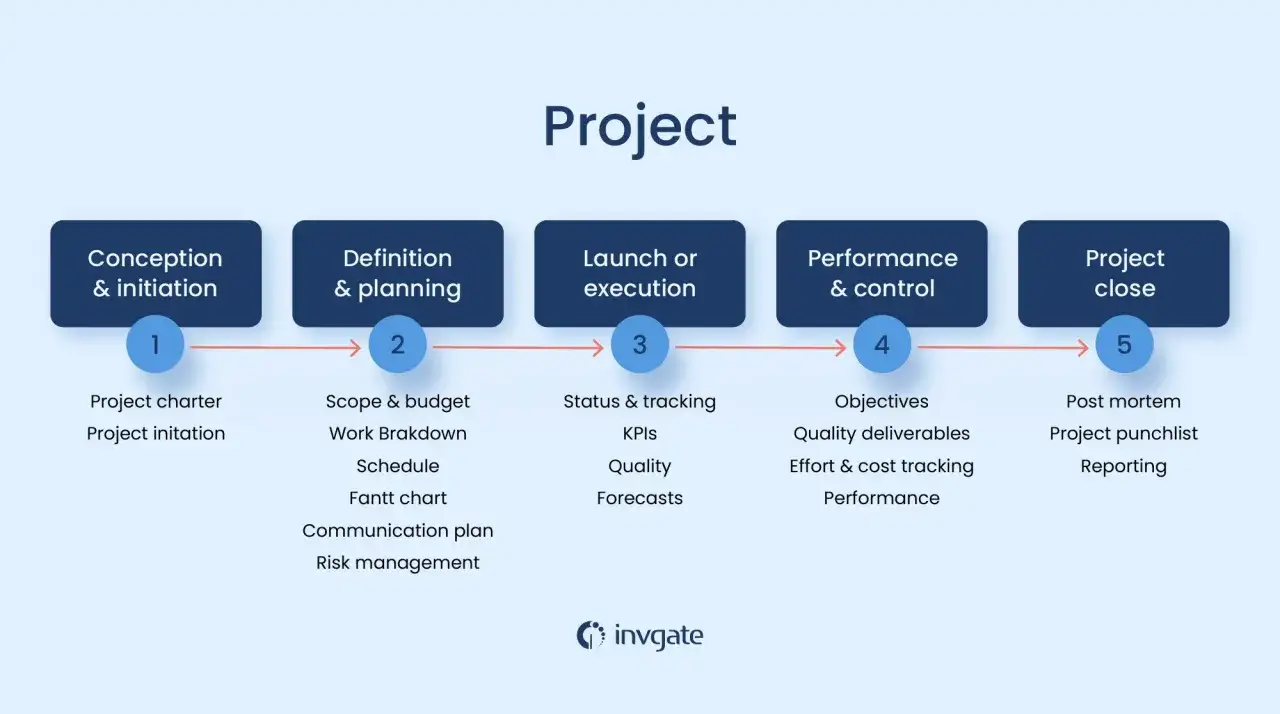

Schemat przedstawia rodzaje planowania projektu: inicjacja, definicja i planowanie, realizacja, kontrola, zamknięcie.

Jak dobrać styl planowania do skali i niepewności projektu

Nie każdy projekt potrzebuje takiego samego podejścia. Przy stabilnym zakresie działa plan liniowy, przy częstych zmianach lepiej sprawdza się iteracja, a w wielu firmach najlepszy efekt daje model hybrydowy. Ja patrzę przede wszystkim na to, jak często zmieniają się wymagania, ilu ludzi trzeba skoordynować i czy projekt ma silne zależności od zewnętrznych dostawców.

Styl planowania Kiedy działa najlepiej Największa zaleta Największe ograniczenie
Liniowy, kaskadowy Gdy zakres jest stabilny i dobrze znany Jasny harmonogram i łatwe raportowanie Słabo znosi zmianę priorytetów
Iteracyjny Gdy wymagania doprecyzowują się w trakcie pracy Szybkie uczenie się na podstawie realnych wyników Wymaga regularnej dyscypliny w przeglądach
Hybrydowy Gdy część projektu jest stała, a część zmienna Łączy kontrolę z elastycznością Łatwo o chaos, jeśli nie ustali się granic między częściami
Oparty na zależnościach Gdy wiele zespołów i dostawców pracuje równolegle Lepiej pokazuje blokady i punkty krytyczne Trzeba go często aktualizować

W projektach produkcyjnych i logistycznych najczęściej widzę układ hybrydowy: część zadań ma twarde terminy, a część trzeba korygować po danych z realizacji. W zespołach, gdzie ważniejszy jest przepływ pracy niż sztywna sekwencja, dobrze działa też Kanban, bo szybciej pokazuje blokady niż rozbudowany dokument. Ja zwykle wolę prostszy plan, który jest aktualizowany co tydzień, niż rozbudowany harmonogram, którego nikt nie otwiera po starcie. A skoro wiemy już, jaki styl wybrać, pozostaje najtrudniejsze: nie popełnić błędów, które psują nawet sensowny plan.

Najczęstsze błędy, które psują nawet dobry plan

Najbardziej kosztowne błędy zwykle nie wyglądają groźnie na początku. Zaczynają się od jednego skrótu myślowego, jednego niedopowiedzianego założenia albo jednego terminu wpisanego „na oko”. Po kilku tygodniach robi się z tego problem systemowy.

  • Planowanie bez celu biznesowego - jeśli nie wiadomo, po co projekt w ogóle powstaje, zespół zaczyna optymalizować aktywność, a nie wynik.
  • Mieszanie poziomów szczegółowości - strategia nie powinna udawać listy zadań, a operacyjne kroki nie powinny zastępować decyzji kierunkowych.
  • Założenie, że każdy rozumie projekt tak samo - to jeden z najczęstszych i najdroższych błędów. Wystarczy inne rozumienie słowa „gotowe”, żeby projekt zaczął się rozjeżdżać.
  • Brak bufora na niepewność - szczególnie tam, gdzie w grę wchodzą dostawy, testy, wdrożenia lub zależności między działami.
  • Plan oparty na jednym człowieku - jeśli tylko jedna osoba zna kontekst, projekt jest kruchy już od pierwszego tygodnia.
  • Brak regularnej aktualizacji - plan bez przeglądu szybko staje się archiwum, a nie narzędziem sterowania.
  • Zbyt optymistyczne terminy - dobrze wyglądają w prezentacji, ale źle znoszą kontakt z rzeczywistością operacyjną.

Najbardziej praktyczna zasada, jaką stosuję, brzmi prosto: jeśli plan nie pomaga podjąć decyzji, trzeba go odchudzić albo przebudować. I właśnie dlatego ostatni etap to nie zamknięcie dokumentu, tylko utrzymanie go przy życiu w trakcie realizacji.

Jak utrzymać plan przy życiu aż do zamknięcia projektu

Po dobrym planie powinien zostać nie ładny plik, tylko mechanizm sterowania projektem. W praktyce oznacza to jedną wersję prawdy, jasny rytm przeglądów i szybkie dopisywanie decyzji, zanim znikną z pamięci zespołu. Ja lubię prosty układ: krótki przegląd statusu co dzień lub dwa w mniejszych inicjatywach, a w większych projektach spotkanie kontrolne raz w tygodniu, zwykle na 30-60 minut.

  • Aktualizuj plan po każdej zmianie zakresu, terminu albo dostępności kluczowej osoby.
  • Traktuj kamienie milowe jako punkty decyzji, a nie ozdobę harmonogramu.
  • Zapisuj założenia i decyzje od razu, bo po dwóch tygodniach nikt nie pamięta, dlaczego wybrano konkretną ścieżkę.
  • Oddziel status pojedynczego zadania od statusu całego projektu, żeby nie mylić ruchu z postępem.
  • Jeśli pojawia się blokada, reaguj na nią od razu, zamiast czekać do końca etapu.

W projektach, które łączą produkcję, logistykę i kilka zespołów równocześnie, właśnie taka dyscyplina daje największy zwrot. Nie perfekcyjny harmonogram, tylko plan, który codziennie pomaga szybciej podejmować trafne decyzje, zwykle robi największą różnicę.

FAQ - Najczęstsze pytania

Strategiczne ustala cel, priorytety i granice zakresu. Taktyczne rozpisuje etapy i kamienie milowe, operacyjne zamienia plan na konkretne zadania, terminy i zasoby, a awaryjne przygotowuje reakcję na opóźnienia, ryzyka i zastępstwa.

Osobno warto opisać zakres, harmonogram, zasoby, budżet, ryzyka, komunikację i jakość. W artykule pojawiają się też konkretne narzędzia: WBS dla zakresu, ścieżka krytyczna dla harmonogramu, RACI dla komunikacji i rejestr ryzyk z właścicielem oraz planem reakcji.

Plan liniowy sprawdza się przy stabilnym i dobrze znanym zakresie. Iteracyjny jest lepszy, gdy wymagania doprecyzowują się w trakcie pracy, a hybrydowy wtedy, gdy część projektu jest stała, a część trzeba korygować na bieżąco. Przy wielu zespołach i dostawcach dobrze działa też podejście oparte na zależnościach.

Plan powinien być aktualizowany po każdej zmianie zakresu, terminu albo dostępności kluczowej osoby. Pomaga też stały rytm przeglądów, zapisywanie decyzji od razu, oddzielanie statusu zadania od statusu projektu i szybka reakcja na blokady.

Najgroźniejsze są brak celu biznesowego, mieszanie poziomów szczegółowości, założenie że wszyscy rozumieją projekt tak samo, brak bufora na niepewność, zbyt optymistyczne terminy i plan oparty na jednej osobie. Takie błędy nie psują dokumentu od razu, ale po kilku tygodniach tworzą problem systemowy.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

komunikacja harmonogram budżet ryzyko zasoby

Udostępnij artykuł

Autor Leonard Wysocki
Leonard Wysocki
Nazywam się Leonard Wysocki i mam dziewięcioletnie doświadczenie w obszarze zarządzania produkcją, optymalizacji i logistyki. Moja fascynacja tymi tematami zaczęła się, gdy po raz pierwszy zetknąłem się z wyzwaniami, jakie niesie ze sobą efektywne zarządzanie procesami w firmach. Od tamtej pory staram się zgłębiać tajniki, które pozwalają na usprawnienie produkcji i logistyki, a także na minimalizowanie kosztów. Pisząc na temat zarządzania produkcją, koncentruję się na praktycznych rozwiązaniach i sprawdzonych metodach, które mogą pomóc innym w codziennej pracy. Zawsze staram się weryfikować źródła i porównywać informacje, aby dostarczać moim czytelnikom rzetelne i zrozumiałe treści. Uważam, że kluczowe jest uproszczenie skomplikowanych zagadnień oraz śledzenie aktualnych trendów, aby móc dostarczać użyteczne i aktualne informacje, które będą pomocne w podejmowaniu decyzji.
