Tablica Scrum - jak ją ustawić, by naprawdę pomagała?

Grzegorz Grabowski

Grzegorz Grabowski

|

9 sierpnia 2026

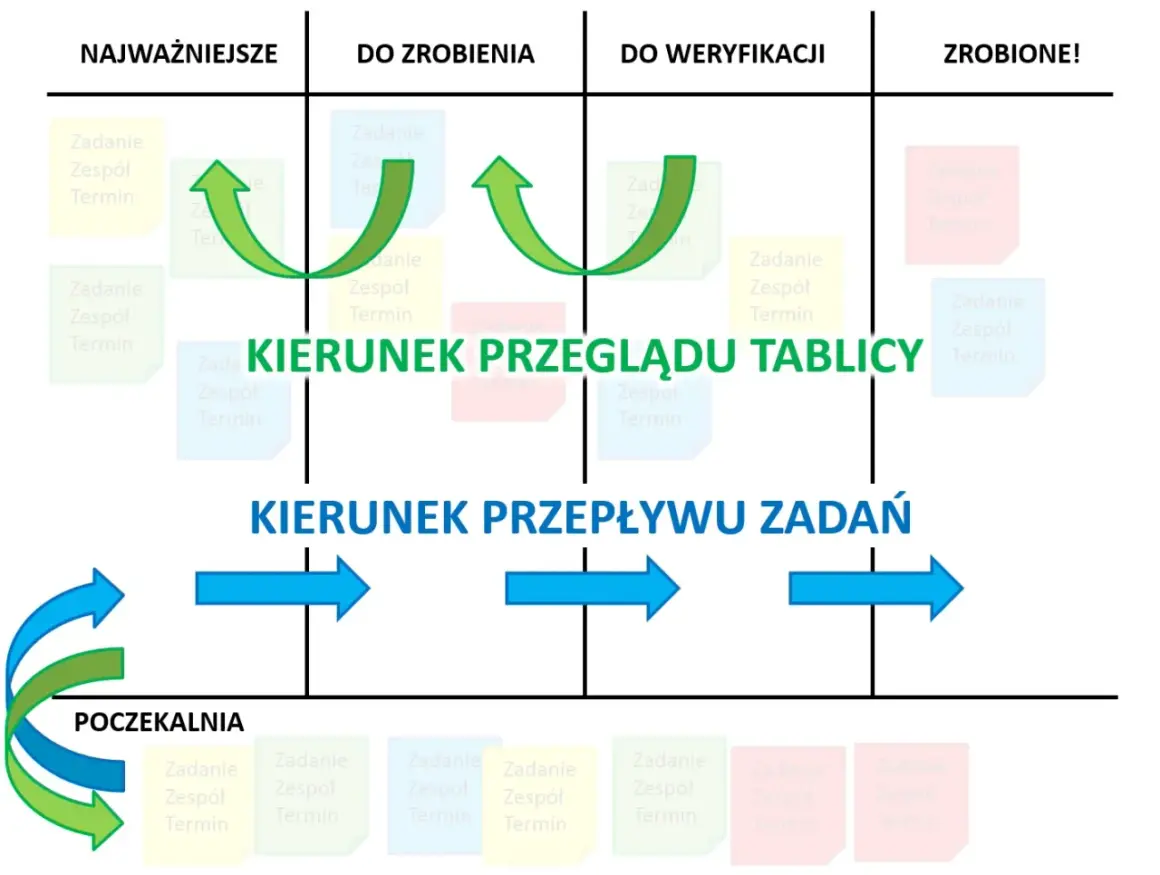

Schemat tablicy scrum z kolumnami: Najważniejsze, Do zrobienia, Do weryfikacji, Zrobione! Pokazuje kierunek przepływu zadań.

Tablica Scrum porządkuje sprint tak, żeby zespół widział pracę w jednym miejscu: co już jest gotowe, co utknęło, a co dopiero czeka na start. W praktyce pomaga ograniczyć chaos, szybciej wychwycić blokady i lepiej pilnować priorytetów, zwłaszcza tam, gdzie kilka osób równolegle dotyka tych samych zadań. Poniżej pokazuję, jak ją czytać, jak ją ustawić, czym różni się wersja fizyczna od cyfrowej i kiedy sprawdza się także poza IT.

Najważniejsze rzeczy o tablicy Scrum

  • To wizualne narzędzie do zarządzania pracą w obrębie bieżącego sprintu.
  • Nie zastępuje backlogu; pokazuje tylko to, co zespół realnie realizuje teraz.
  • Najlepiej działa przy prostych statusach, jasnej definicji ukończenia i regularnych aktualizacjach.
  • Wersja cyfrowa lepiej wspiera zespoły rozproszone, a fizyczna sprawdza się tam, gdzie ludzie pracują w jednym miejscu.
  • Po 2-3 sprintach trzeba ocenić przepływ pracy, liczbę blokad i kompletność zadań, a nie sam wygląd tablicy.

Czym jest tablica Scrum i czego po niej oczekiwać

Tablica Scrum to praktyczny widok sprintu, a nie osobna metoda zarządzania projektem. W Scrum Guide oficjalnymi artefaktami są Product Backlog, Sprint Backlog i Increment, więc sama tablica nie jest formalnym artefaktem metody, tylko narzędziem do codziennej pracy zespołu. Ja traktuję ją jako ekran operacyjny: ma pokazać, co jest w toku, gdzie pojawiło się ryzyko i jak szybko można skorygować plan bez rozmywania celu sprintu.

To rozróżnienie ma znaczenie, bo wiele zespołów zaczyna od estetyki, a kończy na niepotrzebnym komplikowaniu procesu. Dobra tablica nie ma „udawać” systemu ERP, harmonogramu Gantta ani pełnego repozytorium wiedzy. Ma przede wszystkim wspierać codzienną rozmowę, decyzje i samosterowność zespołu, najlepiej w rytmie krótkiego, 15-minutowego Daily Scrum.

W praktyce najwięcej daje wtedy, gdy wszyscy rozumieją jedno: na tablicy widzimy tylko pracę wybraną do sprintu i jej aktualny stan. Reszta trafia do backlogu albo czeka na kolejny cykl planowania. To właśnie dlatego tablica jest tak użyteczna, ale też tak łatwo ją zepsuć, jeśli zaczniemy wrzucać na nią wszystko bez selekcji. Następny krok to zrozumienie, jakie elementy naprawdę powinny się na niej znaleźć.

Różowa tablica scrum z zadaniami:

Z czego składa się dobra tablica

Najprostszy i najbardziej czytelny układ opiera się na kilku stałych elementach. W praktyce najczęściej widzę trzy kolumny: Do zrobienia, W toku i Gotowe, czasem z dodatkową kolumną na blokady albo weryfikację. Atlassian opisuje podobny zestaw jako podstawę tablicy, ale w realnym zespole nie chodzi o kopiowanie schematu 1:1, tylko o dopasowanie go do sposobu pracy.

  • Backlog sprintu - lista zadań wybranych do bieżącego sprintu; nie miesza się z całym backlogiem produktu.
  • Karta zadania - krótki opis pracy, właściciel, termin lub oczekiwany efekt i ewentualne zależności.
  • Kolumny przepływu - pokazują, na jakim etapie jest dana karta i co trzeba zrobić, by przejść dalej.
  • Definicja ukończenia - jasne kryterium, które mówi, kiedy zadanie można naprawdę uznać za zakończone.
  • Znacznik blokady - sygnał, że karta nie rusza bez decyzji, danych, dostępu albo pracy innego zespołu.

Ja zawsze polecam prostotę. Jeśli kolumn jest za dużo, zespół zaczyna przenosić karty zamiast kończyć pracę. Jeśli kartki są zbyt ogólne, tablica nie pomaga w decyzjach. Jeśli brakuje definicji ukończenia, to status „gotowe” staje się życzeniem, a nie faktem. Z tego powodu lepiej mieć mniej elementów, ale za to takich, które naprawdę są używane na co dzień. Kiedy ten fundament działa, można przejść do wdrożenia krok po kroku.

Jak zbudować ją w zespole krok po kroku

Przy wdrożeniu pilnuję kilku decyzji od razu, bo później ich zmiana kosztuje więcej niż początkowe dopracowanie. Największy błąd to zaczynanie od narzędzia, a nie od zasad pracy. Tablica ma odzwierciedlać proces, a nie wymuszać sztuczny porządek.

  1. Wybierz zakres sprintu i upewnij się, że na tablicę trafia tylko to, co zespół realnie planuje zrobić w tym okresie.
  2. Ustal maksymalnie kilka statusów. Zbyt rozbudowany układ spowalnia przepływ i utrudnia czytanie tablicy.
  3. Opisz kartę tak, żeby dało się z niej zrozumieć efekt pracy, a nie tylko nazwę zadania.
  4. Dodaj właściciela i jasny punkt odpowiedzialności. Bez tego karta łatwo „wisi w powietrzu”.
  5. Wprowadź rytm aktualizacji. Najlepiej działa codzienny, krótki przegląd przy tablicy, a nie poprawki robione raz na kilka dni.
  6. Zadbaj o zasadę blokad. Jeśli zadanie stoi, powinno być to od razu widoczne dla całego zespołu.
  7. Po każdym sprincie usuń lub zmień elementy, które nie pomagają. Tablica ma ewoluować razem z zespołem.

Warto też pilnować wielkości zadań. Jeśli karta jest zbyt duża, nikt nie widzi postępu, a sprint zaczyna puchnąć od prac „w trakcie”. Z doświadczenia lepiej działają mniejsze elementy, które da się sensownie przesunąć przez tablicę w krótkim czasie i łatwo ocenić podczas Daily Scrum. Gdy układ i rytm są już ustalone, pojawia się kolejne praktyczne pytanie: papier czy narzędzie cyfrowe.

Kiedy wybrać wersję fizyczną, a kiedy cyfrową

Nie ma jednego lepszego wariantu. Fizyczna tablica działa najlepiej, gdy zespół pracuje w jednym miejscu i potrzebuje szybkiego, wspólnego obrazu pracy, na przykład przy biurku zespołu, na hali lub w pokoju projektowym. Cyfrowa wygrywa wtedy, gdy ludzie są rozproszeni, część pracy dzieje się zdalnie albo zależy Ci na historii zmian i łatwiejszym raportowaniu.

Wariant Kiedy działa najlepiej Najmocniejsza strona Ograniczenie
Fizyczna Zespół w jednym miejscu, szybkie uzgodnienia, praca operacyjna blisko stanowiska Bardzo czytelna, natychmiast widoczna, zachęca do rozmowy Brak dostępu zdalnego i słabsza historia zmian
Cyfrowa Zespół rozproszony, praca hybrydowa, potrzeba automatyzacji Łatwe aktualizacje, archiwizacja, integracje z innymi narzędziami Łatwo ją przeładować polami i statusami, przez co traci prostotę
Hybrydowa Jedna wersja źródłowa online plus fizyczny widok w miejscu pracy Łączy widoczność lokalną z porządkiem danych Wymaga dyscypliny, żeby oba widoki były zgodne

Jeśli zespół działa w produkcji albo logistyce, hybryda często ma największy sens. Na hali dobrze sprawdza się szybki, fizyczny podgląd zadań, ale źródłem prawdy warto utrzymywać jedną cyfrową wersję, zwłaszcza gdy pracujesz na kilku zmianach albo w kilku lokalizacjach. To właśnie tu pojawia się jeszcze jedna ważna rzecz: tablica sama z siebie nie poprawia procesu, jeśli wprowadza się ją bez dyscypliny. Najczęściej psują ją bardzo powtarzalne błędy.

Najczęstsze błędy, które psują działanie

Najbardziej kosztownych pomyłek nie robi się przy ustawianiu samej tablicy, tylko przy codziennym korzystaniu z niej. Zwykle widzę te same wzorce, niezależnie od branży.

  • Za dużo kolumn - zespół gubi się w statusach zamiast skupiać się na przepływie pracy.
  • Zbyt duże zadania - karta stoi w jednej kolumnie zbyt długo i przestaje być użyteczna w codziennym sterowaniu.
  • Brak jasnej definicji „gotowe” - każdy rozumie zakończenie trochę inaczej, więc tablica kłamie bardziej niż pomaga.
  • Aktualizacje tylko podczas spotkań - status starzeje się szybciej niż sprint, a zespół przestaje ufać tablicy.
  • Brak widocznych blokad - problem istnieje, ale dopiero po kilku dniach wychodzi na jaw, że zadanie od dawna nie rusza.
  • Traktowanie tablicy jak narzędzia oceny ludzi - wtedy zespół zaczyna ukrywać problemy zamiast je pokazywać.

Najlepiej działa zasada, którą stosuję niemal zawsze: tablica ma pokazywać stan pracy, a nie służyć do rozliczania pojedynczych osób. Jeśli zespół czuje się obserwowany zamiast wspierany, szybko zaczyna maskować opóźnienia albo sztucznie przesuwać karty. Gdy unikasz tych pułapek, można pójść krok dalej i wykorzystać ten sam mechanizm w środowisku produkcyjnym lub logistycznym.

Jak wykorzystać ją w produkcji i logistyce

Tu tablica sprawdza się lepiej, niż wiele osób zakłada, ale tylko pod jednym warunkiem: trzeba oddzielić pracę planowalną od nagłych interwencji. W zespołach produkcyjnych i logistycznych dobrze działają na niej na przykład przezbrojenia, przeglądy, przygotowanie partii, kompletacja dokumentów, wysyłki, działania jakościowe czy wdrażanie usprawnień na liniach.

Widzę to szczególnie tam, gdzie zespół musi zsynchronizować kilka zależnych od siebie czynności. Jedna karta może reprezentować kontrolę jakości partii, druga korektę dokumentacji, trzecia pakowanie i wysyłkę. Dzięki temu łatwiej zauważyć wąskie gardła i szybciej przyspieszyć tam, gdzie naprawdę blokuje się przepływ. To bardzo dobrze pasuje do stron, na których liczy się efektywność operacyjna, bo pokazuje realny stan pracy, a nie tylko plan na papierze.

Trzeba jednak uczciwie powiedzieć, kiedy Scrum zaczyna być zbyt sztywny. Jeśli priorytety zmieniają się kilka razy dziennie, a zespół stale reaguje na awarie, pilne zgłoszenia lub nieplanowane braki materiałowe, pełny model sprintowy bywa za ciężki. W takich warunkach lepiej sprawdza się podejście bardziej ciągłe, bliższe Kanbanowi albo hybryda obu metod. Ja zwykle patrzę wtedy nie na samą nazwę metody, tylko na to, czy tablica pomaga szybciej podejmować decyzje i skracać czas reakcji.

W praktyce warto też pilnować jednej zasady: jeśli proces obejmuje kilka zmian, różne zmiany osobowe lub kilka magazynów, karta musi mieć prosty, jednoznaczny opis. Im bardziej złożona rzeczywistość, tym mniej ozdobników na tablicy. Inaczej narzędzie, które miało uprościć pracę, samo staje się kolejną warstwą zamieszania. Ostatni krok to sprawdzenie, czy tablica naprawdę poprawia przepływ, a nie tylko dobrze wygląda.

Co mierzyć po pierwszych sprintach, żeby tablica zaczęła pracować

Po 2-3 sprintach nie pytam, czy tablica jest ładna. Pytam, czy dzięki niej zespół szybciej widzi ryzyko, rzadziej gubi zadania i sprawniej domyka pracę. Jeśli odpowiedź brzmi „nie do końca”, problem zwykle leży w zasadach używania, a nie w samym narzędziu.

  • Liczba kart przenoszonych do kolejnego sprintu - jeśli jest wysoka, zakres był zbyt ambitny albo zadania były za duże.
  • Średni czas w kolumnie „W toku” - długie przestoje pokazują przeciążenie lub złą kolejność prac.
  • Liczba blokad i czas ich trwania - im szybciej wychodzą na wierzch, tym lepiej dla całego przepływu.
  • Regularność aktualizacji - jeśli tablica nie jest poprawiana codziennie, jej wiarygodność szybko spada.
  • Jasność priorytetów - zespół powinien bez wahania powiedzieć, co jest dziś najważniejsze i dlaczego.

Jeśli po kilku iteracjach tablica pomaga skracać rozmowy, szybciej ujawnia blokady i daje zespołowi wspólny obraz pracy, robi dokładnie to, do czego została stworzona. Jeśli nie, zwykle wystarczy uprościć kolumny, zmniejszyć zadania i doprecyzować reguły aktualizacji, zamiast dokładać kolejne statusy. W dobrze ustawionym zespole prosty widok pracy działa lepiej niż najbardziej rozbudowany system raportowy, bo przywraca skupienie na przepływie, a nie na samej dokumentacji.

FAQ - Najczęstsze pytania

Tablica Scrum nie jest formalnym artefaktem metody, tylko operacyjnym widokiem bieżącego sprintu. Oficjalne artefakty to Product Backlog, Sprint Backlog i Increment, a tablica pokazuje wyłącznie to, co zespół realnie realizuje teraz.

Najlepiej działają trzy kolumny: Do zrobienia, W toku i Gotowe, czasem z dodatkową kolumną na blokady albo weryfikację. Do tego dochodzi karta zadania z krótkim opisem, właścicielem, oczekiwanym efektem lub terminem, definicja ukończenia i widoczny znacznik blokady.

Fizyczna tablica sprawdza się najlepiej, gdy zespół pracuje w jednym miejscu i potrzebuje szybkiego wspólnego obrazu pracy. Cyfrowa jest lepsza przy pracy rozproszonej, hybrydowej oraz wtedy, gdy ważna jest historia zmian, raportowanie i integracje. W produkcji i logistyce często najlepiej działa hybryda, czyli jedna cyfrowa wersja źródłowa i fizyczny podgląd na miejscu.

Najczęstsze problemy to zbyt wiele kolumn, zbyt duże zadania, brak jasnej definicji gotowe, aktualizacje robione tylko podczas spotkań i niewidoczne blokady. Tablica traci też wartość, jeśli zespół zaczyna traktować ją jak narzędzie do oceny ludzi zamiast jako wsparcie w zarządzaniu przepływem pracy.

Warto sprawdzić, ile kart przechodzi do kolejnego sprintu, jak długo zadania stoją w kolumnie W toku, ile blokad się pojawia i jak długo trwają oraz czy aktualizacje są regularne. Dobrze ustawiona tablica pomaga szybciej widzieć ryzyko, rzadziej gubić zadania i czytelniej ustawiać priorytety.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

scrum sprint backlog kanban blokady

Udostępnij artykuł

Autor Grzegorz Grabowski
Grzegorz Grabowski
Nazywam się Grzegorz Grabowski i od 14 lat zajmuję się zarządzaniem produkcją, optymalizacją oraz logistyką. Moje zainteresowanie tymi dziedzinami zaczęło się w trakcie studiów, kiedy odkryłem, jak istotne są efektywne procesy w funkcjonowaniu każdej organizacji. Pasjonuje mnie analiza i rozwiązywanie problemów, które mogą pojawić się w codziennym zarządzaniu. W swoich tekstach staram się przybliżać czytelnikom złożoność zagadnień związanych z produkcją oraz logistyką, tłumacząc trudne koncepcje w sposób przystępny i zrozumiały. W swojej pracy kładę duży nacisk na rzetelność informacji oraz aktualność poruszanych tematów. Regularnie śledzę trendy w branży, co pozwala mi na dostarczanie wartościowych treści. Dążę do tego, aby moje artykuły były nie tylko informacyjne, ale także praktyczne, pomagając czytelnikom w podejmowaniu świadomych decyzji. Zawsze staram się porównywać różne źródła i organizować wiedzę w sposób klarowny, aby każdy mógł łatwo odnaleźć potrzebne informacje.
