Projekty rzadko przegrywają dlatego, że zabrakło jednego narzędzia. Częściej problemem jest otoczenie: zmieniające się wymagania, niepewne dane, zależności między zespołami i presja czasu. Właśnie w takim kontekście pomaga zrozumieć model VUCA, a pytanie vuca co to sprowadza się do jednego: jak prowadzić pracę wtedy, gdy plan nie daje pełnego poczucia kontroli.
Najkrócej, VUCA opisuje środowisko, w którym projekt trzeba prowadzić przy stałej zmianie
- VUCA to skrót od volatility, uncertainty, complexity i ambiguity.
- W projektach oznacza krótszy horyzont planowania, częstsze przeglądy i większą rolę zarządzania ryzykiem.
- Nie chodzi o porzucenie planu, tylko o planowanie iteracyjne i szybsze reagowanie na sygnały z otoczenia.
- Najlepiej działają jasny cel, proste zasady decyzyjne i regularny kontakt z interesariuszami.
- W praktyce bardziej liczy się odporność projektu niż perfekcyjny harmonogram.
Czym jest VUCA i skąd wziął się ten model
Jak podaje PMI, VUCA oznacza cztery typy wyzwań: zmienność, niepewność, złożoność i niejednoznaczność. To nie jest metoda zarządzania projektem, tylko rama do opisu otoczenia, w którym ten projekt ma powstać i działać.
Ja traktuję VUCA jako filtr diagnostyczny. Dzięki niemu szybciej widzę, czy problem wynika z gwałtownej zmiany, braku danych, sieci zależności, czy po prostu z tego, że ludzie inaczej interpretują te same informacje. To ważne rozróżnienie, bo każdy z tych przypadków wymaga innej reakcji.
Samo pojęcie pojawiło się w literaturze zarządzania jeszcze w latach 80., a później zostało szerzej przejęte przez strategię, przywództwo i zarządzanie projektami. W praktyce chodziło o jedno: nazwać otoczenie, w którym klasyczne, liniowe planowanie coraz częściej przestaje wystarczać.
To dobre wprowadzenie, ale prawdziwa wartość zaczyna się wtedy, gdy rozbijemy model na cztery konkretne sytuacje spotykane w projektach.

Co oznaczają cztery litery VUCA w praktyce projektowej
W projekcie każda z liter opisuje inny rodzaj problemu. Na poziomie definicji wygląda to prosto, ale w codziennej pracy różnice są bardzo praktyczne.
| Litera | Znaczenie | Jak to widać w projekcie | Co pomaga |
|---|---|---|---|
| V | Volatility, czyli zmienność | Terminy, ceny, dostępność zasobów albo priorytety zmieniają się szybko i mocno | Krótsze cykle planowania, bufor czasu, szybka aktualizacja planu |
| U | Uncertainty, czyli niepewność | Nie ma wystarczającej informacji o tym, co zrobi klient, dostawca albo rynek | Scenariusze, hipotezy, kamienie kontrolne i decyzje warunkowe |
| C | Complexity, czyli złożoność | Wiele zależności między zespołami, systemami i procesami | Mapa zależności, myślenie systemowe, prostsze reguły eskalacji |
| A | Ambiguity, czyli niejednoznaczność | Dane są dostępne, ale różne osoby inaczej interpretują ich znaczenie | Jasna definicja sukcesu, warsztaty robocze, wspólny słownik pojęć |
Przeczytaj również: Produktywność a efektywność - Jak uniknąć kosztownych błędów?
Złożoność to nie to samo co skomplikowanie
To rozróżnienie robi dużą różnicę. Projekt może być skomplikowany, bo ma dużo etapów, lecz nadal da się go rozpisać krok po kroku. Złożoność zaczyna się wtedy, gdy zmiana jednego elementu pociąga za sobą kilka innych, a zależności nie są oczywiste od początku. W produkcji i logistyce widać to szczególnie wyraźnie, bo opóźnienie dostawy, awaria linii albo zmiana priorytetu klienta uruchamiają reakcję łańcuchową.
Gdy już wiem, z jakim typem trudności mam do czynienia, łatwiej mi przejść do pytania, jak to zmienia samo prowadzenie projektu.
Jak VUCA zmienia planowanie i prowadzenie projektów
APM zwraca uwagę, że standardowe metody zarządzania projektami bywają niewystarczające w środowisku VUCA, bo zakładają jasny cel na starcie i liniowy podział pracy. W praktyce to często za mało. Ja nie rezygnuję z planu, ale przestaję traktować go jak coś niezmiennego.
W środowisku VUCA plan jest raczej hipotezą roboczą niż kontraktem z rzeczywistością. To przesuwa akcent z kontroli na adaptację. Zamiast pytać wyłącznie „czy realizujemy harmonogram?”, trzeba częściej pytać „czy nadal realizujemy właściwy cel i czy warunki się nie zmieniły?”.
| Obszar | Klasyczne podejście | Podejście w VUCA |
|---|---|---|
| Zakres | Ustalany na początku i możliwie stabilny | Doprecyzowywany iteracyjnie wraz z nowymi informacjami |
| Harmonogram | Szczegółowy od pierwszych dni | Ramowy na dalej, szczegółowy na najbliższe tygodnie |
| Ryzyko | Lista zagrożeń przygotowana na starcie | Stały monitoring sygnałów ostrzegawczych i założeń |
| Komunikacja | Raportowanie okresowe | Krótsze, częstsze rozmowy i szybsza eskalacja problemów |
| Decyzje | Silnie scentralizowane | Częściowo rozproszone, podejmowane bliżej źródła informacji |
Właśnie dlatego w projektach o wysokiej zmienności tak ważne stają się krótsze pętle decyzyjne. Jeśli czekasz miesiąc na potwierdzenie założenia, zwykle reagujesz za późno. Jeśli weryfikujesz je co tydzień lub co dwa tygodnie, masz jeszcze przestrzeń na korektę bez kosztownego chaosu.
To prowadzi do kolejnego pytania: co konkretnie robić, żeby projekt nie dryfował, tylko reagował rozsądnie.
Jak prowadzić projekt w środowisku VUCA krok po kroku
-
Ustal minimalny rezultat, a nie tylko pełny zakres. Zespół musi wiedzieć, co jest absolutnie konieczne, żeby projekt miał sens. Bez tego każda zmiana w otoczeniu wywołuje dyskusję o wszystkim naraz.
-
Spisz założenia i oznacz ich wrażliwość. Warto od razu wskazać, które założenia są stabilne, a które mogą się rozsypać po jednej zmianie u dostawcy, klienta albo w procesie wewnętrznym.
-
Planuj szczegółowo tylko najbliższy horyzont. W wielu zespołach dobrze sprawdza się planowanie na 2-4 tygodnie do przodu, a dalej utrzymywanie planu kierunkowego. To daje kontrolę bez udawania, że przyszłość jest już znana.
-
Wprowadź stały rytm przeglądu ryzyk. Krótki przegląd raz w tygodniu zwykle daje więcej niż długie spotkanie raz na miesiąc. Chodzi o to, by nowe sygnały łapać szybko, zanim przełożą się na koszt lub opóźnienie.
-
Testuj założenia małymi eksperymentami. Zamiast od razu wdrażać pełne rozwiązanie, lepiej sprawdzić je na próbce, prototypie albo w jednym obszarze procesu. To szczególnie skuteczne w projektach produkcyjnych, logistycznych i wdrożeniowych.
-
Ustal jasne zasady eskalacji. Zespół musi wiedzieć, kiedy decyzję podejmuje kierownik projektu, kiedy sponsor, a kiedy trzeba wstrzymać działanie. Bez tego VUCA bardzo szybko zamienia się w przeciążenie komunikacyjne.
Gdy prowadzę projekt w takim otoczeniu, myślę też o tym, jak ludzie rozumieją cel. Sama procedura nie wystarcza, jeśli każdy interpretuje priorytety inaczej. Dlatego obok planu równie ważne są narzędzia i nawyki, które porządkują myślenie całego zespołu.
Jakie narzędzia i nawyki pomagają najbardziej

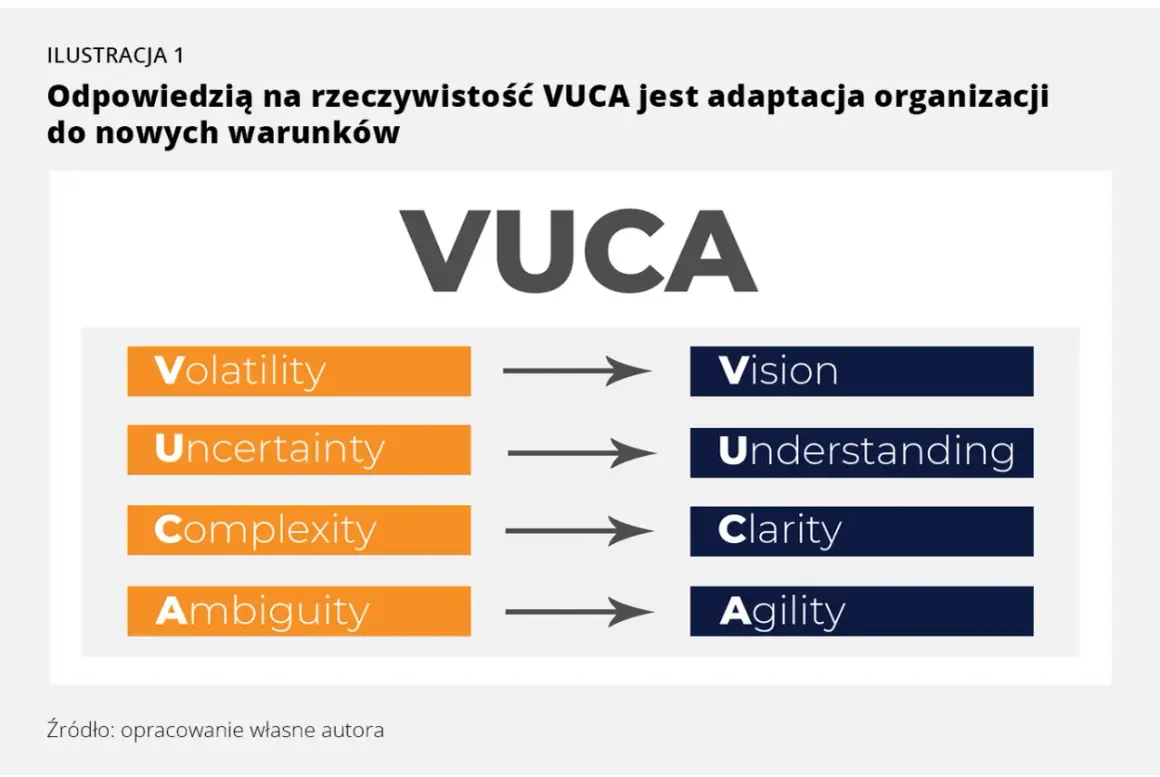

W praktyce dobrze działa prosty zestaw odpowiedzi, który bywa opisywany jako VUCA Prime: wizja, zrozumienie, klarowność i zwinność. To nie jest ozdobny skrót, tylko przypomnienie, że w trudnym otoczeniu trzeba jednocześnie utrzymać kierunek i elastyczność.
- Wizja - wspólny obraz celu, żeby ludzie nie zaczynali negocjować sensu projektu przy każdej zmianie.
- Zrozumienie - szybkie zbieranie danych z procesu, rynku i od interesariuszy, zanim powstanie błędne założenie.
- Klarowność - proste zasady priorytetów, odpowiedzialności i eskalacji, bez nadmiaru interpretacji.
- Zwinność - gotowość do korekty kolejności działań, zakresu i sposobu pracy bez utraty celu.
Do tego dorzuciłbym kilka narzędzi, które naprawdę ułatwiają życie: mapę zależności, rejestr założeń, tablicę ryzyk dynamicznych, krótkie retrospektywy i scenariusze awaryjne. W produkcji i logistyce szczególnie dobrze sprawdzają się ćwiczone z wyprzedzeniem scenariusze opóźnień dostaw, awarii maszyn i zmian zapotrzebowania, bo wtedy reakcja nie jest improwizacją.
Myślenie systemowe też ma tu znaczenie. To po prostu patrzenie na projekt jak na sieć połączonych elementów, a nie jak na sumę oddzielnych zadań. Dzięki temu łatwiej zauważyć, że poprawa jednego wskaźnika może pogorszyć inny, a pozornie mała zmiana u jednego dostawcy może wywołać duży efekt w całym łańcuchu.
Jeśli te narzędzia są zignorowane, zwykle szybko wychodzą na jaw te same błędy.
Najczęstsze błędy, które podnoszą chaos zamiast go zmniejszać
- Traktowanie VUCA jako wymówki dla braku planu. Zmienność nie zwalnia z myślenia. Ona wymaga lepszego planu, tylko bardziej elastycznego.
- Zamrażanie zakresu na starcie. Gdy otoczenie już się zmienia, próba utrzymania wszystkiego bez korekty zwykle tylko zwiększa koszty.
- Brak aktualizacji założeń. Zespół często ma dane, ale nikt nie pyta, czy stare założenia nadal są prawdziwe.
- Komunikacja wyłącznie przez raporty. W VUCA potrzebne są też krótkie rozmowy operacyjne, bo papier nie wychwytuje niuansów.
- Mylenie ryzyka z niepewnością. Ryzyko da się oszacować; niepewność najpierw trzeba rozpoznać i nazwać.
- Ocenianie projektu tylko po terminie. Jeśli rozwiązanie jest dostarczone na czas, ale nie odpowiada już warunkom otoczenia, sukces jest pozorny.
Najlepsi kierownicy projektów nie udają, że kontrolują wszystko. Oni po prostu szybciej widzą, co się zmienia, i szybciej korygują kurs. To prowadzi do najważniejszej praktycznej myśli z całego tematu.
Dlaczego w projektach VUCA wygrywa odporność, a nie perfekcyjny plan
Gdybym miał zostawić jedną rzecz, byłaby to odporność projektu. Nie oznacza ona sztywności, tylko zdolność do pracy mimo zmiany warunków. Projekt odporny to taki, który ma jasny cel, czytelne zasady decyzji i kilka bezpiecznych punktów korekty po drodze.
- Czy zespół rozumie, jaki wynik naprawdę ma dowieźć?
- Czy wiemy, które założenia są dziś najbardziej kruche?
- Czy mamy krótki cykl sprawdzania postępów i ryzyk?
- Czy ktoś może szybko podjąć decyzję, gdy sytuacja się zmieni?
Jeśli na dwa z tych pytań odpowiedź brzmi „nie”, zwykle nie potrzeba więcej szczegółów w harmonogramie, tylko prostszej struktury pracy. I właśnie dlatego dobrze rozumiane VUCA nie komplikuje zarządzania projektami jeszcze bardziej. Ono pomaga zobaczyć, gdzie naprawdę trzeba uprościć, przyspieszyć i lepiej komunikować decyzje.
