Białe certyfikaty w przemyśle - kiedy modernizacja się opłaca

Leonard Wysocki

Leonard Wysocki

|

27 lipca 2026

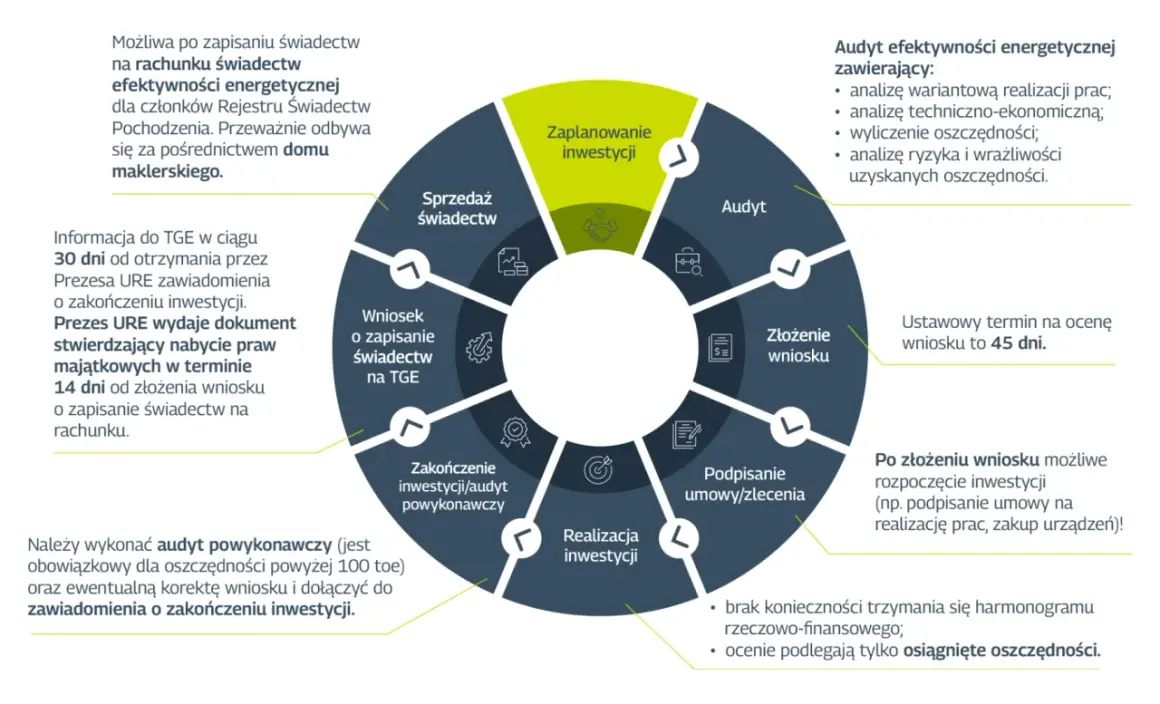

Schemat procesu uzyskania świadectw efektywności energetycznej, w tym audytu i złożenia wniosku o zapisanie białych certyfikatów.

Rosnące koszty energii, presja na ograniczanie emisji i konieczność modernizacji parku maszynowego sprawiają, że dobrze zaplanowana inwestycja energetyczna potrafi dziś pracować na firmę dwa razy: obniża rachunki i poprawia wynik projektu. Właśnie dlatego białe certyfikaty są dla przemysłu czymś więcej niż urzędową formalnością - to sposób, by część oszczędności zamienić w realną wartość finansową. W tym tekście pokazuję, jak ten mechanizm działa, które modernizacje mają największy sens i gdzie firmy najczęściej tracą szansę na wsparcie.

Najkrótsza droga do zrozumienia systemu w zakładzie

  • Świadectwa efektywności energetycznej premiują realną, policzalną oszczędność energii finalnej, zwykle od 10 toe rocznie.
  • Wniosek składa się przed podpisaniem umowy z wykonawcą i przed startem modernizacji.
  • Najlepiej wypadają projekty o dużych stratach: ciepło, procesy technologiczne, oświetlenie, sieci i urządzenia pomocnicze.
  • Uzyskane prawa majątkowe można sprzedać, więc wsparcie poprawia ekonomię inwestycji.
  • W przemyśle ten mechanizm działa najlepiej jako dodatkowy strumień wartości, a nie jedyny powód modernizacji.

Jak działa system świadectw efektywności energetycznej

Patrzę na ten instrument jak na rynkową nagrodę za dobrze policzoną oszczędność energii finalnej, czyli tej, która faktycznie znika z rachunku odbiorcy końcowego. Świadectwo potwierdza, że modernizacja przyniosła mierzalny efekt, a prawa majątkowe z takiego świadectwa można sprzedać na rynku. To ważne, bo nie jest to dotacja wypłacana z góry, tylko wartość odzyskiwana po wykazaniu oszczędności. Jak podaje Ministerstwo Klimatu i Środowiska, 1 toe to 11,63 MWh, więc próg 10 toe oznacza ponad 116,3 MWh rocznej oszczędności - i to właśnie ten poziom najczęściej decyduje, czy projekt w ogóle wchodzi do gry.

W praktyce system premiuje inwestycje, które realnie ograniczają zużycie energii w działających obiektach: zakładach produkcyjnych, obiektach zaplecza technicznego, sieciach i instalacjach pomocniczych. Najważniejsze jest jedno: projekt musi być dobrze opisany jeszcze zanim ruszy budowa albo montaż, bo późniejsze „nadgonienie” dokumentacji zwykle już nie wystarcza.

Trzech inżynierów w żółtych i białych kaskach omawia dokumenty w hali produkcyjnej. W tle widoczne są rury i maszyny. Tekst na niebieskiej wstędze:

Jakie projekty przemysłowe zwykle dają najlepszy efekt

W zakładach produkcyjnych najczęściej wygrywają nie spektakularne, ale powtarzalne usprawnienia. Jeśli dana linia działa przez tysiące godzin rocznie, nawet niewielka poprawa sprawności robi dużą różnicę w wyniku końcowym. Dlatego w praktyce największy potencjał mają zwykle modernizacje związane z ciepłem, napędami, oświetleniem i stratami przesyłowymi.

Typ modernizacji Co zwykle poprawia Kiedy ma największy sens
Izolacja instalacji przemysłowych ogranicza straty ciepła i stabilizuje proces w układach o wysokiej temperaturze i pracy ciągłej
Odzysk energii w procesach zmniejsza ilość energii traconej jako ciepło odpadowe gdy zakład ma odpady cieplne i stały profil produkcji
Modernizacja oświetlenia obniża pobór energii przy długich godzinach świecenia w halach, magazynach i strefach pracy wielozmianowej
Wymiana urządzeń i instalacji procesowych poprawia sprawność maszyn, napędów i układów pomocniczych gdy park maszynowy jest stary albo ma duże wahania obciążenia
Ograniczanie strat w sieciach i zasilaniu redukuje straty na przesyle, transformacji i poborze energii biernej w większych zakładach z rozbudowaną infrastrukturą techniczną
Wykorzystanie OZE, kogeneracji lub ciepła odpadowego do ogrzewania i chłodzenia zmniejsza zapotrzebowanie na energię z tradycyjnych źródeł tam, gdzie obiekt ma stabilne potrzeby cieplne lub chłodnicze

Najmocniej działają projekty, które łączą efekt techniczny z prostą eksploatacją. Jeśli rozwiązanie wymaga skomplikowanego sterowania, częstych przestojów albo nadmiernej liczby wyjątków, oszczędność na papierze potrafi się rozjechać z rzeczywistością. Właśnie dlatego przed wyborem inwestycji patrzę nie tylko na procent oszczędności, ale też na to, jak urządzenie będzie pracowało w normalnym rytmie produkcji.

Jak wygląda proces od audytu do sprzedaży praw majątkowych

Tu najczęściej pojawia się nieporozumienie: firmy myślą, że wystarczy zaplanować modernizację i po fakcie „dopisać” wniosek. W tym systemie kolejność ma znaczenie. Najpierw audyt i wniosek, dopiero potem realizacja inwestycji. To właśnie od tej kolejności zależy, czy projekt zostanie uznany za kwalifikujący się do wsparcia.

Etap Co robi firma Na co uważać
1. Wstępna analiza sprawdza planowaną oszczędność energii i dobiera zakres modernizacji zbyt optymistyczne założenia albo zbyt mała skala projektu
2. Audyt efektywności energetycznej potwierdza technicznie, że przedsięwzięcie ma szansę dać wymagany efekt linia bazowa musi być wiarygodna i policzona dla konkretnego przedsięwzięcia
3. Wniosek do URE składa dokumenty przed podpisaniem umowy z wykonawcą i przed startem prac zła kolejność formalności zwykle zamyka drogę do świadectwa
4. Realizacja modernizacji wdraża projekt zgodnie z zakresem opisanym we wniosku istotne zmiany zakresu wymagają ponownej weryfikacji założeń
5. Potwierdzenie efektu zbiera dokumentację i, jeśli trzeba, przygotowuje audyt powykonawczy przy większych projektach brak rzetelnych pomiarów kończy się problemem
6. Obrót prawami majątkowymi sprzedaje uzyskane prawa albo wykorzystuje je w rozliczeniach obowiązku, jeśli do niego należy warto pilnować momentu sprzedaży i warunków rynkowych

Po złożeniu kompletnego wniosku URE ma 45 dni na wydanie świadectwa. W praktyce najwięcej czasu pochłania nie sam urząd, tylko przygotowanie audytu, załączników i spójnej dokumentacji technicznej. Przy projektach, które przekraczają 100 toe planowanej oszczędności rocznie, audyt powykonawczy staje się jednym z najważniejszych punktów kontroli całego przedsięwzięcia.

Dlaczego ten mechanizm poprawia opłacalność modernizacji

Dla firmy produkcyjnej najważniejszy jest zwykle prosty rachunek: ile kosztuje modernizacja, ile energii realnie ubędzie i jak szybko inwestycja zacznie się spłacać. Świadectwa nie zastępują tej kalkulacji, ale poprawiają jej wynik. W dobrych projektach działają jak dodatkowy przychód, który skraca czas zwrotu i pomaga obronić budżet przed zarządem. To szczególnie ważne tam, gdzie sama oszczędność energii jeszcze nie przekonuje, ale po doliczeniu wartości świadectw modernizacja staje się już rozsądna finansowo.

Według URE, w 2026 r. programy bezzwrotnych dofinansowań na poprawę efektywności energetycznej oferuje 36 podmiotów zobowiązanych. Nie mieszam tego z systemem świadectw, bo to osobny mechanizm, ale pokazuje to szerszy trend: rynek energii coraz częściej premiuje inwestycje, które faktycznie ograniczają zużycie. Dla zakładu to dobra wiadomość, o ile projekt jest dobrze przygotowany i nie kończy się na samym haśle „eko”.

Przykład? Jeśli modernizacja w fabryce daje 150 MWh oszczędności rocznie, to mówimy o nieco ponad 12,9 toe. Taki projekt przekracza próg i zwykle ma szansę na sensowny efekt finansowy. Jeśli oszczędność zamyka się na 60 MWh, to około 5,2 toe, więc inwestycja może być technicznie dobra, ale nie spełni warunku wejścia do systemu. I właśnie takie rozróżnienie warto zrobić przed podjęciem decyzji, nie po fakcie.

Najczęstsze błędy, które kasują potencjalny efekt

Najwięcej problemów nie wynika z technologii, tylko z pośpiechu. Firmy często mają dobry projekt inżynierski, ale źle ustawiają kolejność działań, zakres prac albo sposób liczenia oszczędności. Wtedy wsparcie przepada nie dlatego, że modernizacja była zła, tylko dlatego, że dokumenty nie broniły jej od strony formalnej.

  • Rozpoczęcie prac przed złożeniem wniosku - to najprostszy sposób, żeby zamknąć sobie drogę do świadectwa.
  • Zbyt mała skala oszczędności - projekt poniżej progu 10 toe rocznie nie daje oczekiwanego efektu systemowego.
  • Niejasny punkt odniesienia - jeśli nie ma wiarygodnej linii bazowej, trudno obronić realny efekt modernizacji.
  • Przecenienie efektów w modelu finansowym - w produkcji dużo częściej zawodzi założenie o pracy urządzenia niż sama technologia.
  • Brak gotowości do udokumentowania wykonania - bez spójnych danych powykonawczych trudno przejść przez końcową weryfikację.
  • Traktowanie świadectwa jako jedynego uzasadnienia inwestycji - jeśli projekt nie broni się bez tego wsparcia, jest za słaby albo źle dobrany.

W praktyce najlepiej działa prosty nawyk: zanim firma podpisze umowę z wykonawcą, powinna mieć policzoną oszczędność, jasny harmonogram i osobę odpowiedzialną za dokumentację. Brzmi banalnie, ale właśnie ten porządek najczęściej oddziela udany projekt od kosztownej improwizacji.

Jak zamienić ten mechanizm w trwałą przewagę kosztową zakładu

Jeżeli miałbym wskazać jedną rzecz, która naprawdę ma znaczenie, powiedziałbym: nie poluj na certyfikat sam w sobie, tylko na projekt, który obniża energochłonność na lata. W zakładach produkcyjnych najlepiej zaczynać od obszarów o największych stratach: ciepło procesowe, sprężone media, napędy, oświetlenie, automatyka i infrastruktura przesyłowa. Tam oszczędności są powtarzalne, łatwiej je zmierzyć i łatwiej obronić przed audytorem.

  • Najpierw zrób mapę największych punktów strat energii.
  • Potem sprawdź, które modernizacje i tak były potrzebne z punktu widzenia utrzymania ruchu.
  • Dopiero na końcu dołóż kalkulację świadectw i wpływu na przepływy pieniężne.
  • Jeśli projekt jest duży, od początku zaplanuj dokumentację, pomiary i odpowiedzialność po stronie technicznej oraz finansowej.

Tak rozumiany system nie jest dodatkiem marketingowym, tylko narzędziem porządkowania decyzji inwestycyjnych. I właśnie dlatego w zrównoważonym przemyśle działa najlepiej wtedy, gdy łączy się go z realną modernizacją procesu, a nie z jednorazowym ruchem pod dokument.

FAQ - Najczęstsze pytania

System premiuje realną oszczędność energii finalnej, zwykle od 10 toe rocznie. To około 116,3 MWh rocznie, bo 1 toe odpowiada 11,63 MWh. Projekt musi też być dobrze opisany przed startem prac.

Najlepiej wypadają projekty tam, gdzie są duże i powtarzalne straty: izolacja instalacji, odzysk energii z procesów, modernizacja oświetlenia, wymiana urządzeń i ograniczanie strat w sieciach. Dobrze działają też rozwiązania oparte na OZE, kogeneracji lub wykorzystaniu ciepła odpadowego, jeśli zakład ma stabilne potrzeby cieplne lub chłodnicze.

Najpierw robi się analizę i audyt efektywności energetycznej, potem składa wniosek do URE. Wniosek musi trafić przed podpisaniem umowy z wykonawcą i przed rozpoczęciem modernizacji. Po złożeniu kompletnej dokumentacji URE ma 45 dni na wydanie świadectwa.

Najczęstsze problemy to rozpoczęcie prac za wcześnie, zbyt mała skala oszczędności, niewiarygodna linia bazowa i przecenienie efektu w modelu finansowym. Kłopotem bywa też brak rzetelnych danych po zakończeniu prac albo traktowanie certyfikatu jako jedynego uzasadnienia inwestycji.

Uzyskane prawa majątkowe można sprzedać, więc oszczędność energii zamienia się w dodatkową wartość finansową. W praktyce skraca to czas zwrotu i pomaga obronić budżet projektu, ale tylko wtedy, gdy sama modernizacja jest sensowna technicznie i ekonomicznie.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

audyt energetyczny odzysk ciepła kogeneracja białe certyfikaty oświetlenie

Udostępnij artykuł

Autor Leonard Wysocki
Leonard Wysocki
Nazywam się Leonard Wysocki i mam dziewięcioletnie doświadczenie w obszarze zarządzania produkcją, optymalizacji i logistyki. Moja fascynacja tymi tematami zaczęła się, gdy po raz pierwszy zetknąłem się z wyzwaniami, jakie niesie ze sobą efektywne zarządzanie procesami w firmach. Od tamtej pory staram się zgłębiać tajniki, które pozwalają na usprawnienie produkcji i logistyki, a także na minimalizowanie kosztów. Pisząc na temat zarządzania produkcją, koncentruję się na praktycznych rozwiązaniach i sprawdzonych metodach, które mogą pomóc innym w codziennej pracy. Zawsze staram się weryfikować źródła i porównywać informacje, aby dostarczać moim czytelnikom rzetelne i zrozumiałe treści. Uważam, że kluczowe jest uproszczenie skomplikowanych zagadnień oraz śledzenie aktualnych trendów, aby móc dostarczać użyteczne i aktualne informacje, które będą pomocne w podejmowaniu decyzji.
