Wdrożenie ERP bez chaosu - etapy, koszty i pułapki

Grzegorz Grabowski

Grzegorz Grabowski

|

18 sierpnia 2026

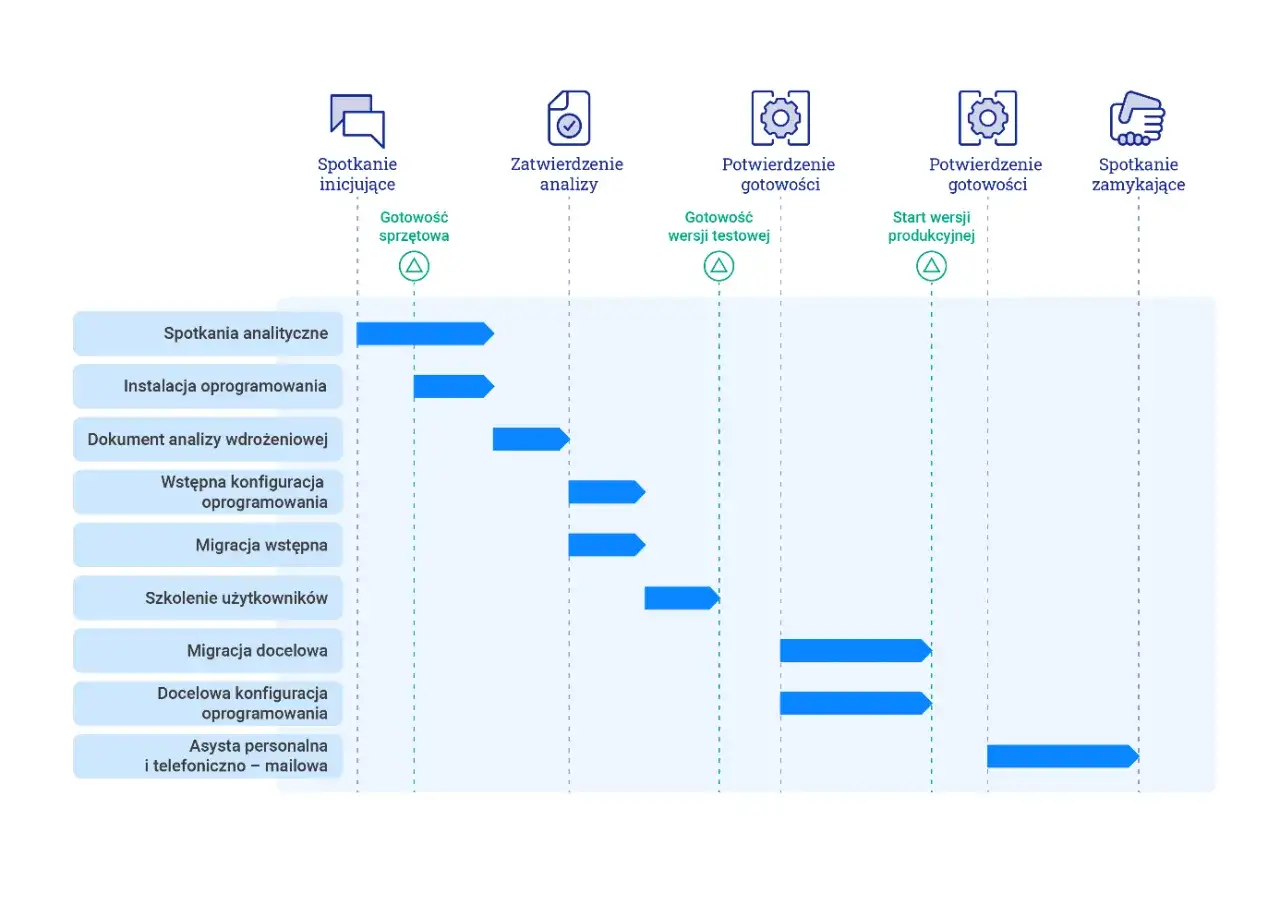

Wykres Gantta przedstawiający etapy wdrożenia systemu ERP: od spotkania inicjującego, przez analizy, konfigurację, migrację, szkolenia, aż po start produkcyjny i spotkanie zamykające.

Dobrze zaplanowane wdrożenie ERP nie polega na samym uruchomieniu nowego programu, ale na uporządkowaniu sposobu pracy firmy. W praktyce chodzi o spięcie sprzedaży, zakupów, magazynu, produkcji i finansów w jeden spójny obieg danych, tak aby decyzje zapadały szybciej, a raporty nie wymagały ręcznego składania z wielu plików. Najwięcej zyskują na tym firmy produkcyjne i logistyczne, bo tam każdy błąd w stanie magazynowym, planie produkcji albo terminie dostawy szybko przekłada się na koszty.

Najważniejsze rzeczy, które warto ustalić przed startem projektu

  • Najpierw trzeba opisać procesy, bo system ma je wspierać, a nie przykrywać bałagan organizacyjny.
  • Największe ryzyko zwykle tworzą dane, brak jednego właściciela projektu i zbyt późne szkolenia użytkowników.
  • Budżet obejmuje nie tylko licencje, ale też analizę, konfigurację, migrację danych, integracje, testy i wsparcie po uruchomieniu.
  • W firmach produkcyjnych i logistycznych ERP daje największą wartość tam, gdzie wcześniej pracowano na arkuszach, mailach i rozproszonych bazach.
  • Najbezpieczniej prowadzić projekt etapami, od analizy i pilotażu po testy, uruchomienie i opiekę powdrożeniową.

Co naprawdę oznacza wdrożenie ERP

W praktyce traktuję to jako projekt biznesowy z mocnym komponentem IT, a nie odwrotnie. System ERP ma odzwierciedlać sposób działania firmy albo, jeśli dotychczasowe procesy są chaotyczne, wymusić ich uporządkowanie. Bez tego kończy się na sytuacji, w której nowe narzędzie działa poprawnie technicznie, ale użytkownicy nadal obchodzą je starymi nawykami.

W dobrze prowadzonym projekcie ERP łączy kilka obszarów, które wcześniej żyły osobno: planowanie produkcji, gospodarkę magazynową, zakupy, rozliczenia, sprzedaż i kontrolę kosztów. Dla czytelnika z obszaru produkcji i logistyki najważniejsze są zwykle trzy efekty: lepsza widoczność stanów, krótszy czas reakcji na odchylenia oraz dokładniejsze dane do planowania.

Ja zawsze zwracam uwagę na jedno: jeśli firma chce tylko „mieć system”, to najczęściej przepłaci albo się rozczaruje. Jeśli chce rozwiązać konkretny problem, na przykład opóźnione raportowanie, brak kontroli nad materiałem albo niepewne harmonogramy, szansa na sukces rośnie bardzo wyraźnie. Z tego punktu łatwo przejść do przygotowania organizacji, bo to właśnie ono zwykle decyduje o tempie i jakości całego projektu.

Jak przygotować firmę do wdrożenia systemu ERP

Największy błąd, jaki widzę w praktyce, to wybór systemu przed uporządkowaniem własnych potrzeb. Sensowna analiza przedwdrożeniowa nie musi być długim raportem, ale powinna odpowiedzieć na kilka twardych pytań: co dokładnie ma się zmienić, które procesy są krytyczne, jakie dane są błędne i kto odpowiada za decyzje projektowe. Dopiero wtedy da się porównać oferty bez zgadywania.

Obszar Co warto przygotować Po co to robić
Procesy Opis sprzedaży, zakupów, magazynu, produkcji, reklamacji i raportowania Żeby system odwzorowywał realny obieg pracy, a nie domysły
Dane Kartoteki towarów, kontrahentów, indeksów materiałowych, BOM, cenniki, stany Żeby migracja nie przeniosła do nowego środowiska starych błędów
Zespół Właściciel projektu, użytkownicy kluczowi, osoby od IT i finansów Żeby decyzje zapadały szybko i nie rozmywała ich odpowiedzialność
Cele 3-5 mierzalnych wskaźników, na przykład terminowość dostaw, dokładność stanów, czas realizacji zlecenia Żeby po uruchomieniu dało się ocenić efekt, a nie tylko „wrażenie poprawy”

W firmach produkcyjnych szczególnie ważne jest jeszcze jedno: porządne nazewnictwo i jednolita struktura danych. Jeśli ten sam materiał występuje w trzech wariantach, a indeksy są nadawane lokalnie przez różne działy, migracja będzie bolała bardziej niż sam wybór systemu. Z takiego przygotowania płynnie wynika kolejny krok, czyli realny przebieg projektu.

Wykres przedstawia etapy wdrożenia systemu ERP: od spotkania inicjującego, przez analizy, konfigurację, migrację, szkolenia, aż po start produkcyjny i spotkanie zamykające.

Etapy projektu, które naprawdę mają znaczenie

W prostych organizacjach taki projekt można zamknąć w 3-6 miesięcy, ale w średnich firmach produkcyjnych i w strukturach wielooddziałowych częściej mówimy o 6-12 miesiącach, a czasem dłużej. Samo instalowanie oprogramowania trwa stosunkowo krótko. Najwięcej czasu zabierają analiza, dopasowanie procesów, czyszczenie danych, testy i przygotowanie ludzi do pracy w nowym układzie. To właśnie te elementy robią różnicę, a nie sam dzień uruchomienia.

  1. Analiza przedwdrożeniowa - identyfikuję procesy, wyjątki, zależności między działami i miejsca, w których dziś pojawiają się opóźnienia albo błędy.
  2. Projekt rozwiązania - ustalam, co będzie standardem systemu, a co wymaga konfiguracji, integracji albo ograniczonej personalizacji.
  3. Migracja danych - przenoszę tylko to, co jest potrzebne i poprawne, bo przeniesienie pełnego bałaganu zwykle kończy się nowym bałaganem w lepszym opakowaniu.
  4. Konfiguracja i integracje - łączę ERP z WMS, MES, e-commerce, bankami, kurierami albo innymi systemami, jeśli firma naprawdę tego potrzebuje.
  5. Testy akceptacyjne - użytkownicy sprawdzają, czy scenariusze działania odpowiadają codziennej pracy. UAT, czyli testy akceptacyjne użytkowników, to moment, w którym wychodzą błędy niewidoczne dla IT.
  6. Uruchomienie i hypercare - przejście na pracę produkcyjną oraz intensywne wsparcie po starcie, zwykle przez kilka tygodni.

Ja wolę projekty prowadzone etapowo, szczególnie gdy firma ma kilka lokalizacji albo skomplikowaną produkcję. Pilot pozwala ograniczyć ryzyko i szybciej wyłapać słabe punkty, zanim system obejmie całą organizację. Gdy harmonogram jest już realistyczny, naturalnie pojawia się pytanie o budżet, bo to właśnie koszty najczęściej weryfikują ambicje projektu.

Ile kosztuje ERP i z czego składa się budżet

Na koszt nie patrzę nigdy przez samą licencję. TCO, czyli całkowity koszt posiadania, obejmuje nie tylko zakup lub subskrypcję systemu, ale też wdrożenie, szkolenia, utrzymanie, rozwój i poprawki po starcie. To ważne, bo dwa projekty z podobną ceną startową mogą po roku różnić się kosztami o bardzo duży procent.

Orientacyjnie mała firma, która wybiera prosty model chmurowy, może zamknąć rozwiązanie w kilku do kilkudziesięciu tysiącach złotych rocznie. W średniej firmie produkcyjnej budżet częściej idzie w setki tysięcy złotych, a przy rozbudowanych organizacjach z wieloma spółkami, integracjami i dużą migracją danych całość potrafi dojść od około 500 tys. zł do kilku milionów złotych. To nie są kwoty „z sufitu”, tylko realny efekt skali, złożoności i poziomu dopasowania.

Pozycja budżetu Co zwykle obejmuje Co najczęściej podbija koszt
Analiza i projekt Warsztaty, mapowanie procesów, zakres funkcjonalny, plan wdrożenia Wiele wyjątków, brak dokumentacji, rozproszone decyzje
Konfiguracja i dostosowania Parametryzacja, role, workflow, formularze, uprawnienia Duża liczba niestandardowych procesów i zmian w kodzie
Migracja danych Czyszczenie, mapowanie, import, próby migracyjne Duplikaty, nieaktualne kartoteki, brak standardów danych
Integracje Połączenia z WMS, MES, sklepem online, kurierami, bankami Wiele zewnętrznych systemów i słaba jakość interfejsów
Szkolenia i start Szkolenia użytkowników, testy, wsparcie po uruchomieniu Duża liczba użytkowników i mało czasu na zmianę nawyków

Jeśli miałbym wskazać jedną rzecz, która najczęściej zaskakuje finansowo, byłaby to opieka po starcie. Utrzymanie, poprawki, rozwój raportów i dodatkowe integracje potrafią generować rocznie 10-20 procent wartości projektu, więc trzeba je wpisać do planu od razu. Kiedy budżet jest już rozpisany, łatwiej zauważyć typowe pułapki, które potrafią zniszczyć nawet dobrze zapowiadające się wdrożenie.

Najczęstsze błędy, które psują projekt

Błąd Co się dzieje Jak temu zapobiec
Brak sponsora zarządu Projekt traci priorytet, a decyzje zaczynają się ślimaczyć Wyznaczyć jedną osobę odpowiedzialną za cel i budżet
Kopiowanie starych przyzwyczajeń Nowy system tylko odtwarza dawny chaos Najpierw uprościć procesy, potem je przenosić do ERP
Za dużo personalizacji na starcie Rosną koszty, spada elastyczność i trudniej aktualizować system Na początku wykorzystywać standard, a dopiero potem rozsądne rozszerzenia
Brudne dane Migracja przenosi błędy, a raporty przestają być wiarygodne Wyczyścić kartoteki i uzgodnić zasady nazewnictwa przed importem
Testy tylko w IT Użytkownicy zgłaszają problemy dopiero po uruchomieniu Włączyć kluczowych pracowników w testy akceptacyjne i scenariusze biznesowe
Szkolenia za późno W dniu startu ludzie nie wiedzą, jak pracować w nowym układzie Zaplanować szkolenia przed go-live i przygotować instrukcje stanowiskowe

W praktyce największym problemem nie jest sam błąd, tylko jego skumulowany efekt. Jeden brak w danych można jeszcze naprawić, ale kilka niedopilnowanych obszarów jednocześnie bardzo szybko przekłada się na opóźnienia, frustrację użytkowników i poprawki po uruchomieniu. Dlatego wybór modelu wdrożenia i partnera powinien wynikać z realnych potrzeb, a nie z prezentacji handlowej.

Jak wybrać model wdrożenia i partnera

Nie ma jednego najlepszego modelu dla wszystkich. W jednych firmach sens ma chmura, w innych instalacja lokalna, a jeszcze gdzie indziej hybryda. Ja patrzę przede wszystkim na to, ile firma chce kontrolować samodzielnie, jak szybko potrzebuje startu i jak złożone są integracje z produkcją lub logistyką.

Chmura, instalacja lokalna czy hybryda

Model Kiedy ma sens Plusy Ograniczenia
SaaS / chmura Gdy firma chce szybciej wystartować i nie budować własnej infrastruktury Niższy próg wejścia, prostsze aktualizacje, mniej pracy po stronie IT Mniej swobody w niestandardowych zmianach i zależność od dostawcy
On-premises Gdy organizacja potrzebuje większej kontroli nad środowiskiem i danymi Większa niezależność, łatwiejsze dopasowanie do lokalnych wymagań Wyższe koszty infrastruktury i utrzymania, dłuższy start
Hybryda Gdy część procesów ma zostać lokalnie, a część przenieść do chmury Elastyczność i możliwość etapowego przechodzenia na nowe rozwiązania Więcej integracji i większa złożoność architektury

Przeczytaj również: Wskaźniki płynności finansowej - obliczanie i interpretacja

Po czym rozpoznaję dobrego partnera

  • Rozumie branżę, a nie tylko funkcje programu.
  • Pokazuje referencje z podobnej skali i podobnego procesu, na przykład produkcji dyskretnej, magazynu albo dystrybucji.
  • Pyta o dane, wyjątki i integracje, zamiast od razu sprzedawać standardowy pakiet.
  • Przedstawia harmonogram, odpowiedzialności i ryzyka, a nie tylko efektowną prezentację.
  • Ma jasno opisane wsparcie po uruchomieniu, bo właśnie wtedy pojawia się najwięcej pytań użytkowników.

W takich projektach oszczędzanie na konsultancie zwykle wychodzi drożej niż rozsądny wybór partnera. Dobrze dobrany wykonawca nie tylko konfiguruje narzędzie, ale też potrafi powiedzieć, gdzie proces jest zbyt ciężki, gdzie dane są słabe i co warto uprościć przed startem. Gdy ten etap jest dobrze przemyślany, zostaje już tylko zadbać o to, co dzieje się po uruchomieniu systemu.

Co zrobić po uruchomieniu, żeby system nie zgasł po trzech miesiącach

Po go-live projekt się nie kończy, tylko wchodzi w fazę stabilizacji. To moment, w którym najszybciej wychodzi, czy użytkownicy naprawdę pracują w nowym układzie, czy tylko próbują odtwarzać stare nawyki. Ja zwykle zakładam intensywne wsparcie przez kilka tygodni, a potem przegląd efektów po 30, 60 i 90 dniach.

  • Ustal właściciela procesów - ktoś musi reagować na zmiany w kartotekach, workflow i raportach.
  • Mierz konkretne KPI - w produkcji i logistyce sprawdzają się m.in. terminowość dostaw, dokładność stanów, czas realizacji zlecenia i OTIF, czyli dostawa na czas i w pełnej ilości.
  • Zbieraj feedback od użytkowników - nie w formie luźnych uwag, tylko krótkiej listy problemów i priorytetów.
  • Planowo rozwijaj system - dopiero po stabilizacji dokładam kolejne raporty, integracje i automatyzacje.

Jeżeli mam wskazać jedną zasadę, która najbardziej zwiększa szansę powodzenia, to jest nią kolejność działań: najpierw procesy i dane, potem system, a dopiero na końcu rozbudowa i optymalizacja. Tak prowadzony projekt daje realną kontrolę nad produkcją, logistyką i kosztami, zamiast tworzyć kolejną warstwę chaosu pod nową nazwą. Właśnie tak powinno wyglądać dojrzałe wdrożenie ERP w firmie, która chce rosnąć bez utraty kontroli.

FAQ - Najczęstsze pytania

Najpierw warto opisać procesy sprzedaży, zakupów, magazynu, produkcji, reklamacji i raportowania, bo system ma je wspierać, a nie przykrywać chaos. Trzeba też uporządkować dane, takie jak kartoteki towarów, kontrahentów, BOM, cenniki i stany, oraz wyznaczyć jednego właściciela projektu i 3-5 mierzalnych celów, np. terminowość dostaw czy dokładność stanów.

Kluczowe są: analiza przedwdrożeniowa, projekt rozwiązania, migracja danych, konfiguracja i integracje, testy akceptacyjne, uruchomienie oraz hypercare. W prostszych firmach projekt trwa zwykle 3-6 miesięcy, a w średnich i wielooddziałowych 6-12 miesięcy lub dłużej.

Budżet obejmuje analizę i projekt, konfigurację, migrację danych, integracje, szkolenia, testy, start oraz wsparcie po uruchomieniu. Autor podkreśla też TCO, czyli całkowity koszt posiadania, i zwraca uwagę, że opieka po starcie może rocznie wynosić 10-20% wartości projektu.

SaaS i chmura mają sens, gdy firma chce szybciej ruszyć i nie budować własnej infrastruktury. On-premises daje większą kontrolę nad środowiskiem i danymi, ale zwiększa koszty utrzymania. Hybryda sprawdza się przy etapowym przechodzeniu na nowe rozwiązanie, choć wymaga więcej integracji i jest bardziej złożona.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

erp wms mes migracja danych

Udostępnij artykuł

Autor Grzegorz Grabowski
Grzegorz Grabowski
Nazywam się Grzegorz Grabowski i od 14 lat zajmuję się zarządzaniem produkcją, optymalizacją oraz logistyką. Moje zainteresowanie tymi dziedzinami zaczęło się w trakcie studiów, kiedy odkryłem, jak istotne są efektywne procesy w funkcjonowaniu każdej organizacji. Pasjonuje mnie analiza i rozwiązywanie problemów, które mogą pojawić się w codziennym zarządzaniu. W swoich tekstach staram się przybliżać czytelnikom złożoność zagadnień związanych z produkcją oraz logistyką, tłumacząc trudne koncepcje w sposób przystępny i zrozumiały. W swojej pracy kładę duży nacisk na rzetelność informacji oraz aktualność poruszanych tematów. Regularnie śledzę trendy w branży, co pozwala mi na dostarczanie wartościowych treści. Dążę do tego, aby moje artykuły były nie tylko informacyjne, ale także praktyczne, pomagając czytelnikom w podejmowaniu świadomych decyzji. Zawsze staram się porównywać różne źródła i organizować wiedzę w sposób klarowny, aby każdy mógł łatwo odnaleźć potrzebne informacje.
